救急!二建机考案例答题模板来了,套用实务立破及格线!

作者:233网校 2019-11-07 08:09:00
导读:2019年二建机考迫在眉睫,很多同学已经进入了复习疲劳期,在注重劳逸结合的同时,高效的复习方法也是必不可少的。72小时提分>>

二级建造师考试通过率基础科目稳定在20%-30%,实务稳定在10%,SO,二建之难,难于实务;实务之难,难于案例。

二级建造师《专业工程管理与实务》考试科目中,总分120分,案例分析题4题,每题20分,共80分,占实务考试总分的2/3。案例分析题主要综合测试考生对大纲所规定内容的全面掌握情况,内容不仅要涉及专业实务科目的内容,另外还有可能涉及《建设工程施工管理》和《建设工程法规及相关知识》等内容。所以想要顺利通过二级建造师考试,掌握案例题才是关键!但是考试的时候你是不是以下状况:

案例题不会答

或看着熟悉,就是写不出答案

或满满写了一页,就是得不到分数

归根结底是因为

你少了一份实务案例答题模板

Now,233小编给大家带来了标准案例题的解题模板,希望能帮大家做到:会答的不丢一分,不会的多得一分。

【标准市政工程案例分析题模版】

【背景材料】

某政府投资建设的大型市政工程,招标人以公开招标方式自行组织招标,共有15家投标申请人报名。招标过程中发生了如下事件:

事件1:共有12家投标申请人通过资格预审,招标人对该12家投标申请人进行了公示,并以电话形式通知其资格预审合格;

事件2:招标文件发售前,招标人组织了现场勘察;在现场勘察过程中,某投标申请人对招标文件中的地质情况提出质疑;招标人于投标截止时间前10天,向该投标申请人进行了答疑;

事件3:评标委员会按招标文件中规定的经评审的最低投标价法进行了评标,其中A投标人的报价最低,但评标委员会认为该报价低于其成本。评标委员会经评审后,推荐第一、二、三名中标候选人依次为B、C、D投标人。招标人认为B投标人资信情况较差,拟与C投标人签订合同;

事件4:在投标有效期截止时间前20天,招标人确定了中标人,并同时向中标人发出了中标通知书,但中标人以该项目利润太低为由拒绝与招标人签订合同。

【问题】

1.指出招标人在招标过程中做法的不妥之处?说明原因。

2.事件3中评标委员会应如何认定A的报价低于其成本?

3.事件4中中标人拒绝与招标人签订合同时,应对中标人如何处理?

【答题模版与评分细则】

1.(本小题14.0分)

(1)事件1中:

“招标人对该12家投标申请人进行了公示”不妥;(1.0分)

因为招标人不得透露潜在投标人的名称和数量。(1.0分)

“并以电话形式通知其资格预审合格”不妥;(1.0分)

因为招标人应以书面形式通知所有参加资格预审的投标申请人。(1.0分)

(2)事件2中:

“招标文件发售前,招标人组织了现场勘察”不妥;(1.0分)

因为招标文件发售后,招标人方可组织现场勘察。(1.0分)

“招标人于投标截止时间前10天,向该投标申请人进行了答疑”不妥;(1.0分)

因为招标人应于投标截止时间15天前,将书面答疑发给所有购买招标文件的投标申请。(1.0分)

(3)事件3中:

“招标人认为B投标人资信情况较差,拟与C投标人签订合同”不妥;(1.0分)

因为招标人应与排名第一的中标候选人签订合同。(1.0分)

(4)事件4中:

“在投标有效期截止时间前20天,招标人确定了中标人”不妥;(1.0分)

因为应当在投标有效期截止时间30个工作日前,确定中标人。(1.0分)

“并同时向中标人发出了中标通知书”不妥。(1.0分)

因为招标人应当在确定中标人后的15日内向有关行政主管部门提交书面报告,有关行政主管部门接到报告后5日内未提出异议的,招标人方可发出中标通知书。(1.0分)

2.(本小题3.0分)

认为A的报价可能低于其成本时,应当要求A作出书面说明并提供证明资料;(1.0分)

如A不能作出合理的书面说明或不能提供证明资料;(1.0分)

评标委员会可以认定A的报价低于其成本,作为无效标处理。(1.0分)

3.(本小题3.0分)

(1)没收其投标保证金;(1.0分)

(2)造成的损失超过投标保证金的,要求其赔偿超过部分;(1.0分)

(3)上报有关行政主管部门,请求对该投标人进行行政处罚。(1.0分)

【标准建筑工程案例分析题模版】

【背景材料】

某工程,网络计划如下图所示:

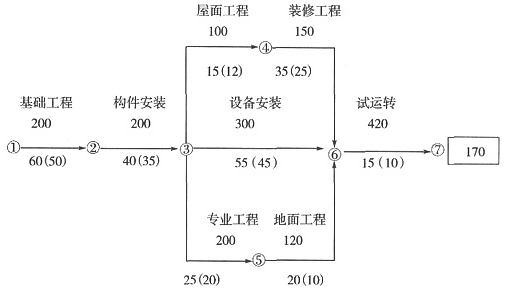

二建机考案例答题模板

在施工过程中,第75天下班时刻进度检查时,基础工程刚刚完成。

【问题】

如何调整原计划,既经济又能保证原计划工期?写出调整步骤。

【答题模版与评分细则】

(准则:压缩、工期、增费少)

(1)第75天检查时,基础工程刚刚完成,工期拖后75-60=15天;(1.0分)

(2)调整步骤:

①压缩②~③工作5天,工期缩短5天,增加费用最少:200×5=1000元;(1.5分)

②压缩③~⑥工作5天,工期缩短5天,增加费用最少:300×5=1500元;(1.5分)

③同压③~⑥和③~④3天,工期缩短3天,增费最少:400×3=1200元;(2.0分)

④压缩⑥~⑦工作2天,工期缩短2天,增加费用最少:420×2=840元。(1.5分)

(3)调整方案:压缩②~③工作5天、③~⑥工作8天、③~④工作3天、⑥~⑦工作2天;增加费用1500+1200+840=4540元,为最少费用。(2.0分)

【标准公路工程案例分析题模版】

某施工单位在北方平原地区承建了一段长22km的双向四车道高速公路的路基、路面工程,该工程路面结构设计示意图如图所示。

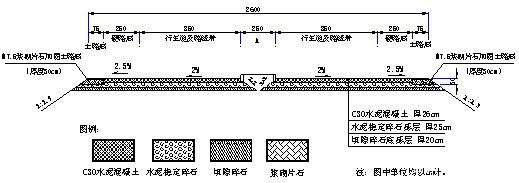

二建机考案例答题模板

路面结构设计示意图一

施工中发生如下事件:

事件一:施工单位进场后采用活动板房自建驻地项目部,驻地生活用房建设时充分考虑以人为本的理念;驻地办公用房面积考虑了下列各个部(或室)的要求:书记办公室、项目副经理办公室、项目总工程师办公室、各职能部门办公室(质检部、合同部、技术部、财务部、安全部等)、综合办公室、医务室、保安室、工地试验室、打印复印室……

事件二:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验、级配试验、混合料的配合比试验、结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如图所示。

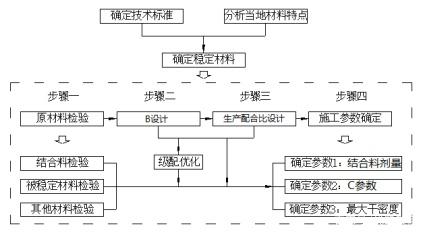

二建机考案例答题模板

无机结合料稳定材料配合比设计流程图二

事件三:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。

事件四:为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工单位配置的每台摊铺机的摊铺速度为120m/h,时间利用系数为0.7,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为500m/h。(滑模摊铺机生产率公式为:Q=1000hBVpKB(m/h),公式中h为摊铺厚度,B为摊铺宽度)。

问题:

1.写出图一中A的名称以及图二中检测参数3可采用的试验方法。

2.补充事件一中驻地办公用房面积考虑时缺少的部(或室)。

3.写出事件二中B试验的名称以及图二步骤三中B设计、步骤四中C参数的名称。

4.事件三中传力杆应采用什么方法施工?传力杆应该采用什么样的钢筋?

5.施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。

【答题模版与评分细则】

1.A为:中央分隔带,检测参数3可采用的试验方法有重型击实方法、振动压实方法(3.0分

2.缺少:项目经理办公室、资料档案室和会议室。(3.0分

3.B设计是:目标配合比设计。C参数是:合理含水率。(4.0分

4.采用前置支架法施工。应该采用光圆钢筋。(2.0分

5.水泥混凝土搅拌站能满足滑模摊铺机的生产率;(2.0分

因为:每台摊铺机生产效率Q=1000×0.26×11×0.12×0.7=240.24m/h。(2.0分

则两台摊铺机生产效率为:240.24×2=480.48m/h(2.0分

480.48m/h<500m/h(搅拌站生产能力),所以能满足滑模摊铺机的生产率。(2.0分

如何找准问题点?问题点需要如何回答?答案如何书写?都在二级建造师案例答题模板。

掌握了案例分析的答题模考,在福建二级建造师备考的考前一段时间建议大家多做一些案例分析题,这样既有利于检查自己对理论知识的掌握情况,又能在反复的练习和实践中形成比较缜密的逻辑思路。去233网校二建资料包下载经典案例分析题,看看效果。

救急!二建机考案例答题模板来了,套用实务立破及格线!

233网校APP资料包下载流程:下载/打开233网校APP——选择“二级建造师”——“题库”版块“资料下载”,简单几步就可以下载高分资料啦!!

救急!二建机考案例答题模板来了,套用实务立破及格线!

专题推荐:2019福建二级建造师真题及答案专题

2019福建二建机考模拟系统流程图解模拟试题

233网校各科老师讲解2019年二级建造师真题及答案,分析出题方向及难度,参透考题命题。点击立即听真题答案讲解>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
