因果分析图法、排列图法

因果分析图法、排列图法相关课程

本视频可免费试听30秒,看完整版请购买课程

因果分析图法、排列图法考点解析

所属考试:二级建造师
授课老师:赵春晓
所属科目:建设工程施工管理
考点标签: 运用
所属章节:第4章 施工质量管理/4.2施工质量抽样检验和统计分析方法/4.2.2施工质量统计分析方法
所属版本:2024版

因果分析图法、排列图法介绍

因果分析图法
又称为鱼刺图或树枝图,用来分析、追溯质量缺陷产生的最根本原因。
进行质量特性因果分析时,应注意以下几点:
1)一个质量特性或一个质量问题使用一张图分析;
2)通常采用QC小组活动的方式进行,集思广益,共同分析;
3)必要时可邀请QC小组以外的有关人员参与,广泛听取意见;
4)分析时要充分发表意见,层层深入,排除所有可能的原因;
5)在充分分析的基础上,由各参与人员采用投票或其他方式,从中选择1~5项多数人达成共识的最主要原因。
排列图法
又称为主次因素分析法,是用来分析影响质量主次因素的有效方法。
A类因素,即主要因素,累计频率在0~80%,加强控制、重点管理;
B类因素,即次要因素,累计频率在80%~90%,常规管理;
C类因素,即一般因素,累计频率在90%~100%,可放宽管理。

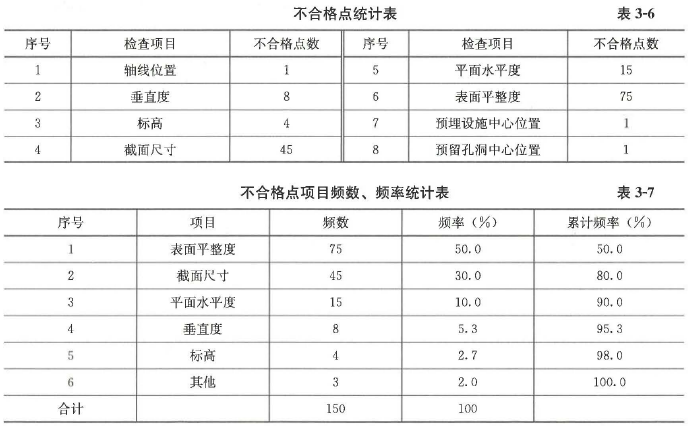

原则:将频数从大到小排序→计算频率→计算累计频率

专题更新时间:2024/11/20 09:20:58

因果分析图法、排列图法考点试题

单选题 1.关于因果分析图的说法,正确的是()。
A . 一张因果分析图可以分析多个质量问题
B . 通常采用QC小组活动的方式进行
C . 具有直观、主次分明的特点
D . 可以了解质量数据的分布特征
去答题练习
多选题 2.对某模板工程表面平整度,截面尺寸,垂直度,平面水平度和标高等项目进行抽样检查,按照排列图法对抽样数据进行统计分析,发现其质量问题累积频率分别为30%,60%,75%,89%和100%,则A类质量问题包括(  )。
A . 表面平整度 
B . 垂直度
C . 截面尺寸 
D . 标高
E . 平面水平度
去答题练习
单选题 3.在质量管理排列图中,对应于累计频率曲线80%~90%部分的,属于()影响因素。
A . 一般
B . 次要
C . 主要
D . 其他
去答题练习
单选题 4.在采用排列图法分析工程质量问题时,按累计频率划分进行质量影响因素分类,次要因素对应的累计频率区间为(  )。
A . 70%~80%
B . 80%~90%
C . 80%~100%
D . 90%~100%
去答题练习
多选题 5.关于因果分析图法应用的说法,正确的有()。
A . 一张因果分析图可以分析多个质量问题
B . 通常采用QC小组活动的方式进行,有利于集思广益
C . 因果分析图法专业性很强,QC小组以外的人员不能参加
D . 分析时要充分发表意见,层层分析,排除所有可能的原因
E . 通过因果分析图可以了解统计数据的分布特征.从而掌握质量能力状态
去答题练习

大咖讲解:因果分析图法、排列图法

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
关宇
一级建造师
二级建造师
硕士研究生,注册消防工程师、注册规划师、注册一级建造师。主讲科目一级建造师《建设工程项目管理》。
查看老师课程
李娜
二级建造师
一级建造师
注册监理工程师、建造师、经济师。具有17年工程建筑类经济类职业资格考试培训经验。
查看老师课程
相关知识点推荐
高频

抽样检验缘由、检验批

提供检验的一批产品称为检验批(N)。检验批有稳定和流动两种形式。
所谓稳定批,是指将产品整批存放在一起,即批中所有单位产品是同时提交检验的。
所谓流动批,则是指检验批中的单位产品逐个从检验点通过,由检验人员直接进行检验。
(1)检验批构成
构成一批的所有单位产品,不应有本质差别,只能有随机波动。只要生产处于稳定状态,还是应采用较大的检验批。
(2)批量
一批产品所包含的产品总数称为批量。批量大小没有统一规定。
(3)批质量衡量方法(计数+计量)

①计数方法
A.以批不合格品率为质量指标,也称为计件;

B.以批中每百单位产品的平均不合格数为质量指标,不合格数应为不合格品(个)数×不合格项数,也称为计点。

②计量方法
A.以批中单位产品某个质量特性的平均值为质量指标;
B.以批不合格品率为质量指标;
C.以批中单位产品某个质量特性的标准差为质量指标等。
2. 检验批
提供检验的一批产品称为检验批(N)。
检验批有稳定和流动两种形式。所谓稳定批,是指将产品整批存放在一起,即批中所有单位产品是同时提交检验的。所谓流动批,则是指检验批中的单位产品逐个从检验点通过,由检验人员直接进行检验。

高频

随机抽样方法

(1)简单随机抽样
简单随机抽样就是排除人的主观因素,按以下方式逐个抽取样本单元的方法:第一样本单元从总体中所有N个抽样单元中随机抽取;第二个样本单元从剩下的(N-1)个抽样单元中随机抽取……依此类推,直至抽取n个样本单元为止。广泛用于原材料、构配件进货检验和分项工程、分部工程、单位工程完工后检验。
(2)系统随机抽样
系统随机抽样是指将总体中的抽样单元按某种次序排列,在规定范围内随机抽取一个或一组初始单元,然后按一套规则确定其他样本单元的抽样方法。如每隔一定时间或空间抽取一个样本,其第一个样本是随机的,所以又称为机械随机抽样;用系统随机抽样得到的样本称为系统样本。这种方法主要用于工序质量检验。
(3)分层随机抽样
分层随机抽样是指将总体分割成互不重叠的子总体(层),在每层中独立地按给定的样本量进行简单随机抽样。例如,由不同班组生产的同一种产品组成一个批,在这种情况下,考虑各班组生产的产品质量可能会有波动,为了获得有代表性的样本,便可将整批产品按不同班组分成若干层。这样,可使同一层内的产品质均匀整齐,然后在各层内再分别抽取样本。
(4)分级随机抽样
分级随机抽样是指第一级抽样从总体中抽取初级抽样单元,以后每一级抽样是在上一级抽样单元中抽取次一级的抽样单元。分级随机抽样一般用于总体很大的情况下,例如对批量很大的砖的抽样,就可以按二次抽样来进行。
(5)整群随机抽样
整群随机抽样是指将总体分成若干互不重叠的群,每个群由若干个体组成。总体中随机抽取若干个群,抽出的群中所有个体便组成样本。

高频

抽样检验分类

(1)按检验目的:抽样检验可分为监督检验和验收检验。
(2)按产品质量特征不同,抽样检验可分为计数抽样检验和计量抽样检验。

(3)按抽取样本次数不同,抽样检验可分为一次、二次、多次抽样。
1)一次抽样检验:最简单的计数检验方案。示意图如下:

2)二次抽样检验,也称双次抽样检验。示意图如下:

(4)按抽样方案是否可调整,抽样检验可分为调整型抽样检验和非调整型抽样检验
1)调整型抽样检验。按照预先确定的规则适当地调整抽样方案。
当批质量处于正常情况时,采用正常抽样方案;
当批质量变坏时,改用加严抽样方案;当批质量显著变好时,允许使用放宽抽样方案。
2)非调整型抽样检验。使用中没有调整规则,适用于对孤立批产品的检验。
(5)按是否可组成批,抽样检验可分为逐批检验和连续抽样检验。

高频

施工质量检验方法

施工质量检验可采用感观检验法、物理检验法、化学检验法和现场试验法等。

高频

分层法、调查表法

分层法
1)将调查收集的原始数据,根据不同的目的和要求,按某一性质进行分组整理的分析方法;
2)可以更深入地发现和认识质量问题及其产生原因;
3)是工程质量统计分析中的一种最基本方法;其他统计方法通常需要与分层法配合使用。
调查表法
1)调查表法又称为调查分析法、检查表法,是粗略地进行原因分析的一种方法。
2)根据使用目的不同,采用的调查表有:工序分布检查表、缺陷位置检查表、不良项目检查表、不良原因检查表等。

高频

相关图法

相关图法
又称为散布图,是用来观察分析两种质量数据之间相关关系的图形方法。
正相关(图a):向上变化的一条直线带,随x增加,y也相应增加;x和y有较强的制约关系;
弱正相关(图b)∶向上较分散的直线带,随x的增加,y也有增加趋势;y还受其他更重要因素影响;
不相关(图c):一团或平行于x轴的直线带,x变化不会引起y的变化;可排除x因素;
负相关(图d):向下的一条直线带,说明x对y的影响与正相关恰恰相反;
弱负相关(图e):向下分布的较分散的直线带,xy的相关关系较弱,且趋势相反,寻找其他重要因素;
非线性相关(图f):呈一曲线带,即在一定范围内x增加y也增加;超过这个范围后,x增加y下降。
注意:y除受×影响外,还受其他更重要的因素影响的是:(图b)和(图e)。

高频

直方图法

1)直方图法即频数分布直方图法,是用来反映产品质量数据分布状态和波动规律的统计分析方法。用途是:①判断工序的稳定性;②推断工序质量规格标准的满足程度;③分析不同因素对质量的影响;④计算工序能力等。
2)直方图的形状,判断产品质量状况。

高频

控制图法

1)图又称为管理图,是一种在直角坐标系内画有控制界限,描述生产过程中产品质量波动状态的图形。利用控制图分析质量波动原因,判明生产过程是否处于稳定状态的方法,称为控制图法。
如果点子随机落在上、下控制界限内,则表明生产过程正常并处于稳定状态,不会产生不合格品;如果点子超出控制界限,或点子排列有缺陷,则表明生产状况有异常,生产过程处于失控状态。
2)控制图种类

3)制图的观察分析
同时满足以下两个条件时,可以认为生产过程基本上处于稳定状态:
①连续25点中没有一点在界限外或连续35点中最多一点在界限外或连续100点中最多2点在界限外;
②控制界限内的点子随机排列且没有缺陷。
如果控制图中的点子分布不满足以下条件时,说明生产过程发生了异常变化。生产过程有异常的情形有:
①连续7点或更多点在中心线同一侧。
②连续7点或更多点呈上升或下降趋势。
③连续11点中至少有10点在中心线同一侧。在连续14点中有12点在同侧。在连续17点中有14点在同侧。在连续20点中有16点在同侧。【多点同侧】
④连续3点中至少有2点和连续7点中至少有3点落在二倍标准差与三倍标准差控制界限之间。
⑤点子呈周期性变化。
4)如果生产过程处于稳定状态,则把分析用控制图转为管理用控制图。分析用控制图是静态的,而管理用控制图是动态的。随着生产过程的进展,通过抽样取得的质量数据点描在控制图上,随时观察点子的变化。如果点子落在控制界限外或界限上,即判断生产过程异常;点子即使在控制界限内,也应随时观察其有无缺陷,以对生产过程正常与否做出判断。

相关知识点pdf资料

【快收藏】2024年二级建造师《施工管理》时间考点(36条)

【快收藏】2024年二级建造师《施工管理》时间考点(36条)

二级建造师考试报名专业对照一览表

二级建造师考试报名专业对照一览表

最新发布!2024年二级建造师《建设工程施工管理》考试大纲

最新发布!2024年二级建造师《建设工程施工管理》考试大纲

速看!2024年二级建造师《建设工程法规及相关知识》考试大纲

速看!2024年二级建造师《建设工程法规及相关知识》考试大纲

速看!2024年二级建造师《公路工程》考试大纲

速看!2024年二级建造师《公路工程》考试大纲

新鲜出炉!2024年二级建造师《建筑工程》考试大纲

新鲜出炉!2024年二级建造师《建筑工程》考试大纲

新鲜出炉!2024年二级建造师《市政工程》考试大纲

新鲜出炉!2024年二级建造师《市政工程》考试大纲

大变!2024年二建《市政工程》考试大纲变化对比表(可下载)

大变!2024年二建《市政工程》考试大纲变化对比表(可下载)

速看!2024年二级建造师《矿业工程》考试大纲

速看!2024年二级建造师《矿业工程》考试大纲

速看!2024年二级建造师《机电工程》考试大纲

速看!2024年二级建造师《机电工程》考试大纲

速看!2024年二级建造师《水利水电工程》考试大纲

速看!2024年二级建造师《水利水电工程》考试大纲

大变!2024年二建《建筑工程》考试大纲变化对比表(可下载)

大变!2024年二建《建筑工程》考试大纲变化对比表(可下载)

速看!2024年二建《市政工程》新旧教材变化对比表

速看!2024年二建《市政工程》新旧教材变化对比表

速看!2024年二建《工程法规》新旧教材变化对比表

速看!2024年二建《工程法规》新旧教材变化对比表

速看!2024年二建《施工管理》新旧教材变化对比表

速看!2024年二建《施工管理》新旧教材变化对比表

速看!2024年二建《建筑工程》新旧教材变化对比表

速看!2024年二建《建筑工程》新旧教材变化对比表

2024年二建《施工管理》考前10页纸,重难点一网打尽!

2024年二建《施工管理》考前10页纸,重难点一网打尽!

【快收藏】2024年二级建造师《施工管理》数字考点(16条)

【快收藏】2024年二级建造师《施工管理》数字考点(16条)

【快学习】2024年二级建造师《施工管理》计算考点(5条)

【快学习】2024年二级建造师《施工管理》计算考点(5条)

【直接背】2024年二建《施工管理》记忆口诀(35条)

【直接背】2024年二建《施工管理》记忆口诀(35条)

2024年二建《施工管理》考前25页纸,速背!

2024年二建《施工管理》考前25页纸,速背!

2024年二建《管理》新教材10个必考点6:工程网络计划

2024年二建《管理》新教材10个必考点6:工程网络计划

2024年二建《管理》新教材10个必考点3:施工组织设计层次

2024年二建《管理》新教材10个必考点3:施工组织设计层次

2024年二建《管理》新教材10个必考点5:流水施工进度计划

2024年二建《管理》新教材10个必考点5:流水施工进度计划

2024年二建《管理》新教材10个必考点4:合同计价方式

2024年二建《管理》新教材10个必考点4:合同计价方式

2024年二建《管理》新教材10个必考点2:施工项目管理组织结构形式

2024年二建《管理》新教材10个必考点2:施工项目管理组织结构形式

2024年二建《管理》新教材10个必考点1:施工总承包模式

2024年二建《管理》新教材10个必考点1:施工总承包模式

2024年二建《管理》新教材10个必考点10:挣值法

2024年二建《管理》新教材10个必考点10:挣值法

2024年二建《管理》新教材10个必考点8:各大措施汇总

2024年二建《管理》新教材10个必考点8:各大措施汇总

2024年二建《管理》新教材10个必考点7:双代号时标网络+前锋线

2024年二建《管理》新教材10个必考点7:双代号时标网络+前锋线

2024年二建《管理》新教材10个必考点9:质量事故和安全事故

2024年二建《管理》新教材10个必考点9:质量事故和安全事故
