核心考点PART 01
1、城镇道路路基工程项目包括路基(路床)本身及有关的土(石)方、沿线的涵洞、挡土墙、路肩、边坡、排水管线等项目。
2、填料选择方法:
施工前,应根据工程地质勘察报告,对路基进行天然含水量、液限、塑限、标准击实、CBR 试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
3、附属构筑物施工程序
新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。
4、填方施工注意事项:
(1)根据测量中心线桩和下坡脚桩,从最低处起分层填筑,逐层压实。路基填方高度应按设计标高增加预沉量值。预沉量值应与建设单位、监理工程师、设计单位共同商定确认。若过街雨水支管的覆土厚度小于500mm ,则应用素混凝土将过街雨水支管包裹。
(2)性质不同的填料,应分类、分层填筑,不得混合填筑。
5、挖土路基施工注意事项
挖土时应自上向下分层开挖,严禁掏洞开挖,机械开挖时,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在直埋缆线2m范围内必须采用人工开挖。挖方段不得超挖,应留有碾压到设计标高的压实量。
6、路基质量检查与验收项目:
主控项目为压实度和弯沉值(0.01mm);
一般项目有路床纵断面高程、中线偏位、平整度、宽度、横坡及路堤边坡等要求。
7、土质路基压实原则:
“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠”。碾压不到的部位应采用小型夯压机夯实。

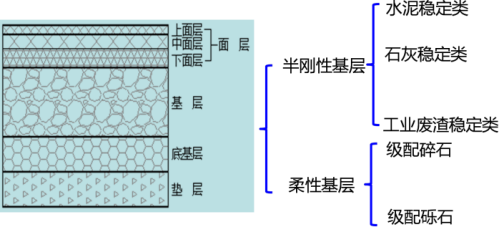

8、半刚性基层与柔性基层
9、无机稳定结合料的材料特性差异
材料名称 |
共性 |
不同点 |
石灰稳定土类基层 |
(1)板体性好; (2)稳定细粒土均不得用作高等级路面的基层,只能用作高级路面的底基层。 (3)干缩性大 |
(1)水稳定性和抗冻性: 水泥土和二灰土>石灰土; (2)收缩性: 水泥土和石灰土>二灰土; |
水泥稳定土基层 |
||
石灰工业废渣稳定土基层 (二灰稳定土) |
10、无机稳定结合料原材料要求不同点
石灰稳定基层 |
石灰:宜用1~3级;块灰应在使用前2~3d完成消解,粒径不得大于10mm 土:有机物含量宜小于10%。 |
水泥稳定基层 |
水泥:初凝时间3h以上和终凝时间6h以上的42.5普通硅酸盐水泥、32.5级及以上矿渣硅酸盐水泥、火山灰硅酸盐水泥。 集料:城市快速路、主干路不得超过37.5mm;有机质含量不得超过2% |
二灰稳定基层 |
破碎砂砾粒径不得超过37.5mm |
11、无机稳定结合料施工程序共性要求
(1)环境温度:大于5℃(适用于所有工程)
(2)拌合方式:集中厂拌,不得路拌
(3)运输:防止水分蒸发及扬尘
(4)摊铺:下承层湿润,分层铺筑
(5)压实:每层最大压实厚度为200mm,且不宜小于100mm;符合压实原则;禁止薄层贴补,纵横接缝要直槎。
(6)养护:及时,封闭交通
12、无机稳定结合料施工要求
石灰稳定基层 |
养护方式:湿养,直至上层结构施工为止 |
水泥稳定基层 |
(1)自拌合至摊铺完成,不得超过3h。 (2)分层摊铺时,应在下层养护7d后,方可摊铺上层材料。 (3)宜在水泥初凝时间到达前碾压成活; (4)宜采用洒水养护, 7d |
二灰稳定基层 |
可以采用洒水养护,养护期为7d;也可以沥青乳液和沥青下封层进行养护,养护期为7~14d |
13、无机稳定结合料质量检验项目
包括集料级配,混合料配合比、含水量、拌合均匀性,基层压实度、7d无侧限抗压强度等。
主控项目:原材料、压实度、7d无侧限抗压强度
14、路基填料强度(CBR)的最小值
填方类型 |
路床顶面以下深度(mm) |
最小强度(%) |
|
城市快速路,主干路 |
其他等级道路 |
||
路床 |
0~300 |
8.0 |
6.0 |
路基 |
300~800 |
5.0 |
4.0 |
路基 |
800~1500 |
4.0 |
3.0 |
路基 |
>1500 |
3.0 |
2.0 |
15、路基压实度的检测方法
最大干密度:击实试验
现场干密度:环刀法、灌水法或灌砂法
