真题考点PART 01
考点1、沥青混合料结构组成
结构类型 |
特点 |
典型代表 |
悬浮-密实结构 |
黏聚力大,内摩擦角较小,高温稳定性较差 |
AC型 |
骨架-空隙结构 |
粗多细少,内摩擦角大,黏聚力较低 |
沥青碎石混合料AM |
骨架-密实结构 |
连续级配,内摩擦角较高,黏聚力也较高 |
SMA |
考点2、基层材料:二灰稳定粒料可用于高级路面的基层与底基层。石灰土已被严格禁止用于高级路面的基层,只能用作高级路面的底基层。水泥土只用作高级路面的底基层。
无机稳定结合料的材料特性差异 |
||
材料名称 |
共性 |
不同点 |
石灰稳定土类基层 |
(1)板体性好; (2)稳定细粒土均不得用作高等级路面的基层,只能用作高级路面的底基层。 (3)干缩性大 |
(1)水稳定性和抗冻性: 水泥土和二灰土>石灰土; (2)收缩性: 水泥土和石灰土>二灰土; |
水泥稳定土基层 |
||
石灰工业废渣稳定土基层 (二灰稳定土) |
考点3、稀浆罩面
(1)分稀浆封层(乳化沥青或改性乳化沥青)和微表处(改性沥青)两种。

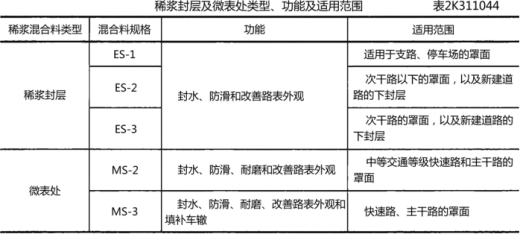

(2)适用条件
(3)施工要求
稀浆封层和微表处施工应按下列步骤进行:
1)修补、清洁原路面。
2) 放样画线。
3)湿润原路面或喷洒乳化沥青(透层或粘层)。
4) 拌合、摊铺稀浆混合料。
5)手工修补局部施工缺陷。
6) 成型养护。
7)开放交通。
(可自然压实)
(4)质量验收
主控项目:抗滑性能、渗水系数、厚度。
一般项目:表观质量(应平整、密实、均匀,无松散、花白料、轮迹和划痕)、横向接缝、纵向接缝和边线质量。
考点4、桥梁按受力特点为类
(1)梁式桥:是一种在竖向荷载作用下无水平反力的结构。梁内产生的弯矩最大,通常需用抗弯能力强的材料(钢、木、钢筋混凝土、预应力混凝土等)来建造。
(2)拱式桥的主要承重结构是拱圈或拱肋。这种结构在竖向荷载作用下,桥墩或桥台将承受水平推力。拱桥的承重结构以受压为主。
(3)刚架桥的主要承重结构是梁或板和立柱或竖墙整体结合在一起的刚架结构。梁部主要受弯,而在柱脚处也具有水平反力,其受力状态介于梁桥和拱桥之间。
(4)悬索桥以悬索为主要承重结构,能以较小的建筑高度经济合理地修建大跨度桥。由于这种桥的结构自重轻,刚度差,在车辆动荷载和风荷载作用下有较大的变形和振动。
(5)组合体系桥由几个不同体系的结构组合而成,最常见的为连续刚构,梁、拱组合等。如,斜拉桥。
考点5、支架搭设要点:
(1)保证支架稳定的构件:扫地杆、剪刀撑、斜撑(45°)
(2)若支架通行孔的两边应加护栏,夜间应设警示灯。施工中易受漂流物冲撞的河中支架应设牢固的防护设施。
(3)上下层立柱应在同一中心线上;
(4)设置顶托或底托,调整竖向标高;
(5)支架或拱架不得与施工脚手架、便桥相连;
(6)搭设模板和预压:各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。
施工预拱度应考虑下列因素:
1)设计文件规定的结构预拱度;
2)支架和拱架承受全部施工荷载引起的弹性变形;
3)受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形;
4)支架、拱架基础受载后的沉降。
考点6、双壁钢围堰施工要点
(1)拼焊后应进行焊接质量检验及水密性试验。
(2)在浮运、下沉过程中,围堰露出水面的高度不应小于1m。
(3)准确定位后,应围堰体壁腔内迅速、对称、均衡的灌水,使围堰落床。
(4)钢围堰浇筑水下封底混凝土之前,应按照设计要求进行清基,并由潜水员逐片检查合格后方可封底。
考点7、悬臂浇筑法
悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。
(1)挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。
(2)悬浇顺序及要求
① 在墩顶托架或膺架上浇筑0号段并实施墩粱临时固结;
② 在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;
③ 在支架上浇筑边跨主梁合龙段;
④ 最后浇筑中跨合龙段形成连续梁体系。
(3)张拉及合龙
① 预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。
② 预应力混凝土连续粱合龙顺序一般是先边跨、后次跨、再中跨。
③ 合龙段的长度宜为2m。合龙段的混凝土强度宜提高一级,以尽早施加预应力。
④ 合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。
⑤ 合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。
⑥ 合龙宜在一天中气温最低时进行。
(4)预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:
① 挂篮前端的垂直变形值;
② 预拱度设置;
③ 施工中已浇段的实际标高;
④ 温度影响。
考点8、隔水帷幕施工方法及适用条件
隔水方法 |
土质类别 |
注意事项与说明 |
高压喷射注浆法 |
适用于黏性土、粉土、砂土、黄土、淤泥质土、淤泥、填土 |
坚硬黏性土、土层中含有较多的大粒径块石或有机质,地下水流速较大时、高压喷射注浆效果较差 |
注浆法 |
适用于除岩溶外的各类岩土 |
用于竖向帷幕的补充,多用于水平帷幕 |
水泥土搅拌法 |
适用于淤泥质土、淤泥、黏性土、粉土、填土、黄土、软土,对砂、卵石等地层有条件使用 |
不适用于含大孤石或障碍物较多且不易清除的杂填土,欠固结的淤泥、淤泥质土,硬塑、坚硬的黏性土,密实的砂土以及地下水渗流影响成桩质量的地层 |
冻结法 |
适用于地下水流速不大的土层 |
电源不能中断,冻融对周边环境有一定影响 |
地下连续墙 |
适用于除岩溶外的各类岩土 |
施工技术环节要求高,造价高,泥浆易造成现场污染、泥泞,墙体刚度大,整体性好,安全稳定 |
咬合式排桩 |
适用于黏性土、粉土、填土、黄土、砂、卵石 |
对施工精度、工艺和混凝土配合比均有严格要求 |
钢板桩 |
适用于淤泥、淤泥质土、黏性土、粉土 |
对土层适应性较差,多应用于软土地区 |
沉箱 |
适用于各类岩土层 |
适用于地下水控制面积较小的工程,如竖井等 |
考点9、在软弱地层的基坑工程中,支撑结构承受围护墙所传递的土压力、水压力。支撑结构挡土的应力传递路径是围护(桩)墙→围檩(冠梁)→支撑。
考点10、马头门的开挖应分段破除竖井井壁,宜按照先拱部、再侧墙、最后底板的顺序破除。隧道掘进方式为环形开挖预留核心土法时,马头门施工步序如下:
(1)开挖上台阶土方时应保留核心土。
(2)安装上部钢格栅,连接纵向钢筋,挂钢筋网,喷射混凝土。
(3)上台阶掌子面进尺3-5m时开挖下台阶,破除下台阶隧道洞口竖井井壁。
(4)开挖下台阶土方。
(5)安装下部钢格栅,连续纵向钢筋,挂初支钢筋网,喷射墙体及仰拱混凝土。
马头门开启应按顺序进行,同一竖井内的马头门不得同时施工。一侧隧道掘进15m后,方可开启另一侧马头门。马头门标高不一致时,宜遵循“先低后高”的原则。施工中严格贯彻“管超前、严注浆、短开挖、强支护、勤量测、早封闭”的十八字方针。
考点11、污水处理处理方法
处理方法可根据水质类型分为物理处理法、生物处理法、污水处理产生的污泥处置及化学处理法,还可根据处理程度分为一级处理、二级处理及三级处理等工艺流程。
1)物理处理方法常用有筛滤截留、重力分离、离心分离等,相应处理设备主要有格栅、沉砂池、沉淀池及离心机等。
2)生物处理法常用的有活性污泥法、生物膜法等,稳定塘及污水土地处理法。
3)化学处理法,用于城市污水处理混凝法,类同于城市给水处理。
污泥需处理才能防止二次污染,其处置方法常有浓缩、厌氧消化、脱水及热处理等。
考点12、不开槽法施工方法与适用条件
施工方法 |
密闭式顶管 |
盾构 |
浅埋暗挖 |
水平定向钻 |
夯管 |
工法优点 |
施工精度高 |
施工速度快 |
适用性强 |
施工速度快 |
施工速度快、成本较低 |
工法缺点 |
施工成本高 |
施工成本高 |
施工速度慢、施工成本高 |
控制精度低 |
控制精度低 |
适用范围 |
给水排水管道综合管道 |
给水排水管道 综合管道 |
给水排水管道 综合管道 |
柔性管道 |
钢管 |
适用管径 (mm) |
300~4000 |
3000以上 |
1000以上 |
300~1000 |
200~1800 |
施工精度 |
小于±50mm |
不可控 |
小于或等于30mm |
不超过0.5倍管道内径 |
不可控 |
施工距离 |
较长 |
长 |
较长 |
较短 |
短 |
适用地质 条件 |
各种土层 |
除硬岩外的相对均质地层 |
各种土层 |
砂卵石及含水地层不适用 |
含水地层不适用,砂卵石地层困难 |
考点13、给水排水管道功能性试验基本规定
压力管道——水压试验
无压管道——严密性试验(闭水试验、闭气试验)
(1)水压试验
1)压力管道分为预试验和主试验阶段;
试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。
设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为试验合格的最终判定依据;水压试验合格的管道方可通水投入运行。
2)压力管道水压试验进行实际渗水量测定时,宜采用注水法进行。
3)管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。
(2)严密性试验
1)污水、雨污水合流管道及湿陷土、膨胀土、流沙地区的雨水管道,必须经严密性试验合格后方可投入运行。
2)管道的严密性试验分为闭水试验和闭气试验,应按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验。
3)全断面整体现浇的钢筋混凝土无压管渠处于地下水位以下时,除达到设计要求外,管渠的混凝土强度等级、抗渗等级也应检验合格,可采用内渗法测渗水量;渗漏水量测方法按《给水排水管道工程施工及验收规范》GB 50268-2008附录F的规定检查符合设计要求时,可不必进行闭水试验。
4)不开槽施工的内径大于或等于1500mm钢筋混凝土结构管道,设计无要求且地下水位高于管道顶部时,可采用内渗法测渗水量。
(3)特殊管道严密性试验
大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或 预应力混凝土管等管道单口水压试验合格,且设计无要求时:
1)压力管道可免去预试验阶段,而直接进行主试验阶段。
2)无压管道应认同为严密性试验合格,不再进行闭水或闭气试验。
(4)管道的试验长度
1)除设计有要求外,压力管道水压试验的管段长度不宜大于1.0km。
2)无压力管道的闭水试验,试验管段应按井距分隔抽样选取,带井试验;若条件允许可一次试验不超过5个连续井段。
3)当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时抽样井段数量应在原抽样基础上加倍进行试验。
考点14、供热管道套管安装要求:
(1)管道穿越建(构)筑物的墙板处应按设计要求安装套管,穿过结构的套管长度每侧应大于墙厚20mm;穿过楼板的套管应高出板面50mm。
(2)套管与管道之间的空隙应采用柔性材料填充。
(3)防水套管应按设计要求制作,并应在建(构)筑物砌筑或浇筑混凝土之前安装就位,套管缝隙应按设计要求进行填充。
(4)套管中心的允许偏差为0~10mm。
考点15、常用支、吊架的简明作用及特点表
名称 |
作用 |
特点 |
|
支架 |
固定支架 |
使管道在该点无任何方向位移,保护弯头、三通支管不被过大的应力所被坏,保证补偿器正常工作 |
承受作用力很大,多设置在补偿器和附件旁 |
滑动支架 |
管道在该处允许有较小的轴向自由伸缩 |
形式简单,加工方便,使用广泛 |
|
导向支笔 |
只允许管道沿自身轴向自由移动 |
形式简单,作用重要,使用较广泛 |
|
弹簧支架 |
主要是减震,提高管道的使用寿命 |
管道有垂直位移时使用,不能承受水平荷载,形式较复杂,使用在重要场合 |
|
吊架 |
刚性吊架 |
将管道(件)吊在空中 |
适用于垂直位移为零的管道(件),加工、安装方便,能承受管道(件)荷载及水平位移,但应注意及时调整吊杆的长度 |
弹簧吊架 |
将管道(件)吊在空中 |
能承受三向位移和荷载,形式较复杂,使用在重要或有特殊要求的场合 |

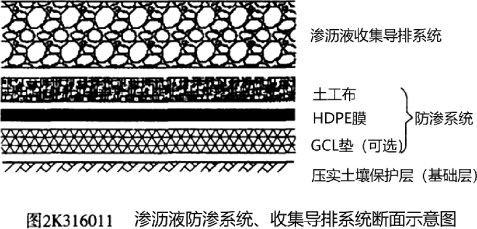

考点16、垃圾卫生填埋场填埋区工程的结构层次从下至上主要为:渗沥液收集导排系统、防渗系统和基础层。系统结构形式如下图:

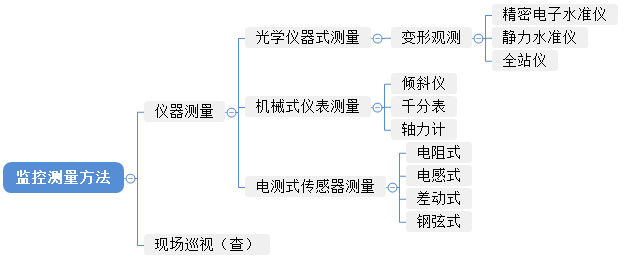

考点17、监控测量方法
考点18、在建设工程的各个阶段采用适当的方法和措施,把工程造价控制在合理的范围和核定的造价限额以内,就如通常规定的设计概算不得大于投资估算,施工图预算不得大于设计概算,竣工结算不得大于施工图预算。
投资估算→设计概算→施工图预算→竣工结算→施工决算
(估概预结决)

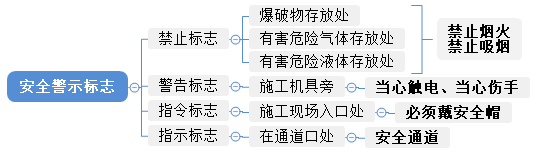

考点19、安全警示标志
考点20、大体积混凝土裂缝发生原因
(1)水泥水化热影响
混凝土内部的温度与混凝土的厚度及水泥用量有关,混凝土越厚,水泥用量越大,内部温度越高。
(2)内外约束条件的影响
在中心区产生压应力,在表面产生拉应力。若拉应力超过混凝土的抗拉强度,混凝土将会产生裂缝。
(3)外界气温变化的影响
混凝土内部温度是由水泥水化热引起的绝热温度,浇筑温度和散热温度三者的叠加。
(4)混凝土的收缩变形
表面干燥收缩快,中心干燥收缩慢。由于表面的干缩受到中心部位混凝土的约束,因而在表面产生拉应力出现裂缝。在设计上,混凝土表层布设抗裂钢筋网片,可有效地防止混凝土收缩时产生干裂。
(5)混凝土的沉陷裂缝
支架、支撑变形下沉会引发结构裂缝,过早拆除模板支架易使未达到强度的混凝土结构发生裂缝和破损。
