1.工业安装钢结构工程检验批划分的依据是( )
A.按部位或工程量
B.按工序或部位
C.按施工段或膨胀缝
D.按设备台(套)或机组
参考答案 : B
参考解析:B正确:钢结构工程:( 1 )按工序或部位划分检验批,便于质量验收,及时控制安装质量。
教材:357。
2.关于建筑安装工程质量验收的说法,错误的是( )。
A.是施工单位进行质量控制结果的反映
B.是竣工验收确认工程质量的主要方法
C.是竣工验收确认工程质量的主要手段
D.是施工单位对工程质量评定后的确认
参考答案 : D
参考解析:建筑安装工程质量验收是施工单位进行质量控制结果的反映,也是竣工验收确认工程质量的主要方法和手段。ABC正确,D错误。
教材:364。
3.联合调试试运转中,负责监护岗位操作的单位是( )。
A.设备厂家
B.建设单位
C.施工单位
D.监理单位
参考答案 : C
参考解析:施工单位工作内容。包括:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导,C正确。
教材:298
4.用于风力发电塔筒同心度测量的是( )。
A.激光准直仪(铅直)
B.激光经纬仪
C.激光指向仪
D.激光准直仪
参考答案 : A
参考解析:激光准直(铅直)仪的主要应用范围:主要应用于大直径、长距离、回转型设备同心度的找正测量以及高塔体、高塔架安装过程中同心度的测量控制,A正确。
教材:27
5.下列属于火力发电设备的是( )。
A.集热塔
B.发电岛设备
C.汽水分离再热器
D.承压蒸汽锅炉
参考答案 : D
参考答案:D正确。火力发电设备包括:承压蒸汽锅炉机组、汽轮发电机组、工业自动化仪表、管道及系统 水处理及制氢设备和系统。
教材:18
6.下列不是必须有型式试验证书的是( )。
A.安全钳
B.缓冲器
C.召唤器
D.限速器
参考答案 : C
参考解析:安全钳、缓冲器、门锁装置必须与其型式试验证书相符。限速器必须与其型式试验证书相符,C错误。
7.下列施工组织措施项目费中不属于安全文明施工的是()。
A.提前竣工增加费用
B.冬雨期施工增加费
C.行车(行人)干扰增加费
D.优质工程增加费
答案:D
参考解析:施工组织措施项目费,包括安全文明施工费(如:环境保护费、文明施工费、安全施工费、临时设施费)、提前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
考点:2H320101施工成本控制的依据
教材:P285
8.下列施工质量控制措施,属于事中控制的是( )
A.检测器具
B.资格审查
C.设计变更
D.试车及运行
答案:C
参考解析:事中控制
施工过程中对所有的与工程最终质量有关的各个环节,包括对施工过程的中间产品(工序产品或分项、分部工程产品)的质量控制。
(1)施工过程质量控制。包括工序控制(一般工序控制和特殊工序控制) ;工序之间的交接检查的控制;隐蔽工程质量控制;调试和检测、试验等过程控制。
(2)设备监造控制。指大型特殊的设备必须派人到工厂监造。
(3)中间产品控制。在机电工程施工中比较多,比如锅炉及压力容器安装,实际是对中间产品进行组对的继续制造过程,这项质量控制尤为重要。
(4)分项、分部工程质量验收或评定的控制。
(5)设计变更、图纸修改、工程洽商等施工变更的审查控制。
选项A、B属于事前控制,选项D属于事后控制
考点:2H320071施工质量预控
教材:P235
9.超声波物位计的安装不符合要求的是( )。
A.安装在进料口的上方
B.传感器宜垂直于物料表面
C.在信号波束角内不应有遮挡物
D.物料的最高物位不应进入仪表的盲区
答案:A
参考解析:超声波物位计的安装应符合下列要求:不应安装在进料口的上方;传感器宜垂直于物料表面;在信号波束角内不应有遮挡物;物料的最高物位不应进入仪表的盲区。
考点:2H313062自 动化仪表设备的安装技术要求
教材:P110
10.TN——S系统中关于接地的说法正确的是( )。
A.PE线上装设开关和熔断器
B.配电箱内PE线与N线可共用汇流排
C.总配电箱不重复接地
D.设备外壳必须与PE线连接
答案:D
参考答案:在施工现场专用变压器供电的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线PE连接,D正确。 TN-S系统中, PE线必须在配电室、总配电箱等处重复接地,BC错误,PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线,A错误。
教材:341-342
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
11.下列施工进度控制措施中不属于组织措施的是( )。
A.建立目标控制体系
B.建立施工进度协调会议
C.满足资金供给
D.明确进度控制人员
答案:C
参考解析:组织措施1.确定机电工程施 进度目标,建立进度目标控制体系,A正确;明确工程现场进度控制人员及其分工,D正确;落实各层次的进度控制人员的任务和责任。2. 建立 程进度报告制度,建 进度信息沟通网络,实施进度计划的检查分析制度3. 建立施工进度协调会议制度,包括协调会议举行的时间、地点、参加人员等,B正确。4. 建立机电工程图纸会审 工程变更和设计变更管理制度。
教材:228
12.不属于消防应急广播测试的内容是( )。
A.最高级别优先权
B.音量自动调节
C.声场不均匀度
D.实时语音响应时间
答案:C
参考解析:紧急广播(包括火灾应急广播功能)应检测的内容:紧急广播具有最高级别的优先权,A正确;紧急广播向相关广播区域播放警示信号、警报语声或实时指挥语声的响应时间,D正确;音量自动调节功能,B正确。
教材:160
13.下列不属于施工组织措施项目费的是( )
A.提前竣工增加费用
B.冬雨期施工增加费
C.行车(行人)干扰增加费
D.优质工程增加费
答案:D
参考解析:施工组织措施项目费,包括安全文明施工费(如:环境保护费、文明施工费、安全施工费、临时设施费)、提前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
考点:2H320101施工成本控制的依据
教材:P285
14、竣工图章应盖在( )。
A.图标栏上方空白处
B.图纸修改处
C.图纸左 下角空白处
D.设计图标处
参考答案 : A
参考解析:所有竣工图应由施工单位逐张加盖竣工图章。竣工图章中的内容填写、签字应齐全、清楚,不应代签。竣工图章应使用不易褪色的印泥,盖在图标栏上方空白处。
考点:2H320053施工技术资料与峻工档案管理
教材P218
15.硬质绝热材料的伸缩缝设置在( )。
A.垂直管道法兰的下方
B.焊缝的两侧
C.伸缩节两侧各20mm
D.管道与孔洞之间
参考答案 : A
16.施工企业最高计量标准器具,应送法定检定计量机构进行()。
A.周期检定
B.一次检定
C.仲裁检定
D.使用检定
参考答案 : A
17.关于电梯制造单位责任说法正确的是( )。
A.拒绝参与调试
B.有偿提供安全指导
C.对电梯的安全性能负责
D.不必负责电梯的校验
正确答案:C
参考解析:电梯制造单位委托其他单位进行电梯安装、改造、修理的,应当对其安装、改造、修理活动进行安全指导和监控,并按照《安全技术规范》的要求对电梯进行校验和调试。电梯制造单位对校验和调试的结果、电梯安全性能负责。
考点:2H331032特种设备制造、安装改造及维修的规定
教材P355
18.下列选项中不属于安全事故报告的内容的是( )。
A.事故的初步原因
B.事故调查
C.事故的简要经过
D.工程各参建单位
正确答案:B
参考解析:报告事故的内容
(1)事故发生单位概况;
(2)事故发生的时间、地点以及施工现场情况;
(3)事故的简要经过;
(4)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;
(5)已经采取的措施;
(6)其他应报告的情况。
考点
教材教材P262

19.下列不属于自动喷水灭火系统的是( )。
A.消防水泵控制装置
B.消防气压给水装置
C.消防水炮
D.消防水箱
参考答案 : C
参考解析:
考点2H314051消防工程的划分和施工程序
教材P164
20.下列符合绿色施工要求的是()。
A.管道工厂化预制
B.管道现场除锈
C.管道清洗用水回收处理在利用
D.利用免焊接接头或机械压接方式
参考答案 : A
参考解析:节材与材料资源利用技术要点:采用“三维建模、BIM技术、工厂化预制、模块化安装”等先进施工技术,精密设计、建造,提高材料利用率。
考点2H320093现场绿色施 工措施
教材:P274
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
21.立式油压千斤顶的使用方法,正确的有( )。
A.多台顶升应动作同步
B.可作为横向支撑工具
C.应设置保险垫块
D.至警示线时应停止顶升
E.可不采取防滑措施
参考答案 : ACD
参考解析:千斤顶的使用要求1 )千斤顶必须安放于稳固平整结实的基础上,通常应在座下垫以木板或钢板,以加大承压面积,防止千斤顶下陷或歪斜。2) 千斤顶头部与被顶物之间可垫以薄木板、铝板等软性材料,使其头部与被顶物全面接触,用以增加摩擦,防止千斤顶受力后滑脱。
B正确。3 )使用千斤顶时,应在其旁边设置保险垫块,随着工件的升降及时调整保险垫块的高度。
A正确:4) 当数台千斤顶同时并用时,操作中应保持同步,使到每台千斤顶所承受的载荷均小于其额定荷载。
C正确:5 )千斤顶应在允许的顶升高度内工作,当顶出至红色警示线时,应停止顶升操作。
教材:29-30。
22.GC2管道安装时,焊缝检验的方法包括( )。
A.目视检测
B.无损检测
C.光谱分析
D.强度试验
E.金相检验
答案:AB
参考解析:AB正确。GC类工业管道安装检查方法包括:目视检查、无损检测、耐压试验和泄漏试验。
教材:44页
23.有预紧力要求的螺纹连接副,常用的紧固方法有( )。
A.测量伸长法
B.液压拉伸法
C.顶伸伸长法
D.拉伸伸长法
E.加热伸长法
答案:ABE
参考解析:ABE 正确有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。
教材:53。
24.关于电气设备交接试验的说法,正确的有( )。
A.在高压试验设备周围应装设遮栏并悬挂警示牌
B.10kV高压试验,不设防护栏时的最小安全离为0.7m
C.高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电
D.断路器的交流耐压试验应在分、合闸状态下分别进行
E.成套设备进行耐压试验时,宜对成套设备一起进行
答案:ABCD
参考解析:交接试验注意事项:
A正确,(1)在高压试验设备和高电压引出线周围,均应装设遮拦并悬挂警示牌
B正确,( 2 )进行高电压试验时,操作人员与高电压回路间应具有足够的安全距离 例如,电压等级 6-10kV ,不设防护栏时最小安全距离为0.7m
C正确,( 3 )高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电,放电时间至少 lmin 以上
D正确,(4) 断路器的交流耐压试验应在分、合闸状态下分别进行。
E错误,( 5 )成套设备进行耐压试验时,宜将连接在一起的各种设备分离开来单独进行流。
教材:59
25.工业小型汽轮机安装中,台板、汽缸、轴承座安装质量控制的内容有()。
A.基础的标高
B.汽缸纵横中心线
C.设备安装标高
D.设备精找正找平
E.联轴器对中
答案:BCDE
参考解析:教材87页。台板、汽缸、轴承座安装质量控制要点:
B正确,汽缸纵横中心线,C正确,设备安装标高等;二次灌浆的强度、密实情况,确保上下部件联结和受热膨胀不致受阻;DE正确,设备精找正、找平和联轴器对中后,设备底部与基础之间的灌浆强度。
教材:87页。
26.球罐焊接试件制作的说法,正确的有( )。
A.焊接试件 由出具焊接方案的工程师亲自焊接
B.应制作立焊、横焊、平焊加仰焊位置的焊接试件各一块
C.焊接试件应在球罐焊接相同的条件下焊接
D从焊接试件 上截取试样,可避开缺陷部位
E.焊接试件的焊缝外观检查不合格,允许进行返修
答案:BCDE
解析:B正确,现场组焊的每台球形储罐应制作立焊、横焊、平焊加仰焊位置的产品焊接试件各一块。
C正确,球罐的产品焊接试件应由施焊该球形储罐的焊工在与球形储罐焊接相同的条件和焊接工艺情况下焊接。
E正确,产品焊接试件经外观检查和射线(或超声)检测,如不合格,允许返修,
D正确,如不返修,可避开缺陷部位截取试样。
教材:104
27.下列施工工序中,属于室外埋地给水管道施工的有()。
A.管道测绘放线
B.管道沟槽开挖
C.管道加工预制
D.管道支架制作
E.管道防腐绝热
参考答案 : ABCE
参考解析:室外给水管道施工程序:施工准备→材料验收→管道测绘放线→管道沟槽开挖→管道加工预制→管道安装→系统压力试验→防腐绝热→系统清洗、消毒→系统通水试验。D错误,ABCE正确。
教材:128
28.下列电动机的干燥处理方法中,正确的有()。
A.高电压、额定电流通电
B.低电压、60%额定电流通电
C.紫外线灯照射在绕组上
D.一般灯泡照射在绕组上
E.红外线灯照射在绕组上
参考答案 : BDE
参考解析:DE正确,1)灯泡干燥法:可采用红外线灯泡或一般灯泡光直接照射在绕组上,温度高低的调节可用改变灯泡功率来实现。
B正确,2) 电流干燥法:采用低电压,用变压器调节电流,其电流大小宜控制在电机额定电流的60% 以内,并应配备测量计,随时监视干燥温度。
教材:139
29.下列设备中,属于空调末端装置的有( )。
A.风机盘管
B.换热设备
C.诱导器
D.蓄冷蓄热设备
E.直接蒸发式室内机
答案:ACE
参考解析:ACE正确。风机盘管、诱导器、变风量末端、直接蒸发式室内机等空调末端装置的安装及配管应符合设计及规范要求。
教材:149
30.工业管道安装前应具备的条件包括( )。
A.与管道连接的设备已初步找正
B.合金钢管道的材质复查合格
C.管道脱脂、内衬防腐、衬里合格
D.管道组成件和支撑件已检验合格
E 有关的土建工程验收合格且已办理交接手续.
答案:CDE
参考解析:管道安装前应具备的条件(1)与管道有关的土建工程已检验合格,满足安装要求,并已办理交接手续,E正确。(2 )与管道连接的设备已找正合格,固定完毕,A错误。( 3 )管道组成件和支承件等已检验合格;D正确,(4 )管子、管件、阅门等内部已清理干净,有特殊要求的管道内部质量己符合设计文件的规定;( 5 )管道安装前应进行的脱脂、内部防腐或衬里等有关工序已完毕,D正确。
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
(一)
背景资料
某公司承接某电厂的“超低排放”改造项目,工程内容:脱硫系统改造、新增烟气换热系统及湿式电除尘系统安装。开工前,项目部编制了项目质量计划。质量计划中“现场质量检查”部分的内容包括:开工条件检查、停复工检查和分项分部工程检查。项目技术负责人审查后,认为质量计划中的“现场质量检查”内容不完整,需补充完善。湿式电除尘器设备框架设计为四层钢架,采用高强螺栓连接。在钢架基础复查和构件验收合格,相关资料已准备,向监理工程师申请开工时,被要求补齐高强螺栓连接磨擦面的相关试验报告。钢架施工时为了施测方便,第二层钢柱定位以第一层钢柱柱项中心为基准。二层钢架安装完成后,检查发现钢架的安装误差超标,分析原因是由于累积误差过大所致。烟气换热系统补给水管道设计为1.6MPa、DN150的不锈钢管道。项目部编制了补给水管道水压试验方案:使用“除盐水”作为试验介质;试压时需缓慢升压到试验压力1.84MPa后,稳压10min,再将试验压力降至设计压力,稳压30min无压降、无渗漏,水压试验为合格。水压试验前,施工人员在拆除弹簧支架的定位销时,被监理工程师制止。浆液循环泵安装完成,为了便于试运后联轴器的检查,泵体找正时,拆掉的联轴器防护罩暂不进行安装。在准备试运行时,被现场巡视的监理工程师制止,认为试运行环境不符合安全要求。
简答题
1.质量计划中“现场质量检查”还需要补充哪些内容?
参考解析:还需要补充:工序交接检查,隐蔽工程的检查,成品保护的检查。(6分)
教材:240页
2.需要补齐高强螺栓连接摩擦面的哪种试验报告?如何避免钢架定位的累积误差?
解析:(1)需要补齐高强螺栓连接摩擦面的抗滑移系数试验报告。(2分)
教材:105
(2) 多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上,这,样可避免造成过大的积累误差。(2分)
教材:106
3.指出水压试验方案中存在的错误并改正。为什么弹簧支架定位销的拆除被监理.工程师制止?
参考解析:
(1)试验中的错误及改正方法:①方案中试验压力1.84MPa;改正方法:不锈钢补给水管道的试验压力应为设计压力的1.5倍,即为1.6x1.5=2.4Mpa;(2分)
教材:83
②使用“除盐水”作为试验介质不符个要求,改正方法:应采用洁净水净水且水中氯离子含量不得超过25ppm。(2分)
教材:47
(2)弹簧支架定位销的拆除被监理工程师制止:弹簧的定位销应待系统安装、试压、绝热完毕后方可拆除。(2分)
教材:81
4.说明浆液循环泵试运行时被监理工程师制止的原因。在试运行过程中,应测量和记录浆液循环泵轴承的哪些运行参数?
解析:
(1)根据相关规定,在单机试运行时,对人身或机械设备可能造成损伤的部位,相应的安全措施和安全防护装置应设置完善。拆掉浆液循环泵的联轴器防护罩暂不进行安装,不符合要求。(2分)
教材:299
(2)应记录浆液循环泵轴承的温度.温升,振动等参数(2分)
教材:306
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
(二)
背景资料

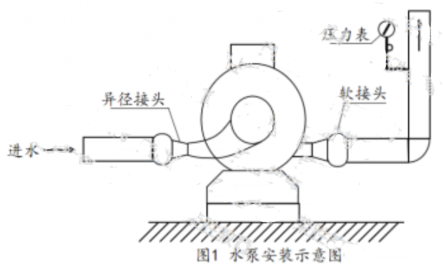

A公司承包某项目的机电工程,工程内容:建筑.给排水、建筑电气和通风空调工程等。工程设备、材料由A公司采购。A公司经业主同意后,将室内给排水及照明工程分包给B公司施工。A公司进场后,依据项目施工总进度计划和施工方案,编制了设备、材料采购计划,并及时订立采购合同。在材料送达施工现场时,施工人员按验收工作的规定,对材料进行验收,还对重要材料进行了复检,均符合要求。B公司依据本公司的人力资源现状,编制了照明工程和室内给排水施工作业进度计划(见表1),工期122天。该计划被A公司否定,要求B公司修改作业进度计划,加快进度。B公司在工作持续时间不变的情况下,将排水、给水管道施工的开始时间提前到6月1日,增加施工人员,使室内给排水和照明工程按A公司要求完工。在工程质量验收中,A公司指出水泵管道接头和压力表安装存在质量问题(见图1),要求B公司组织施工人员进行返工,返工后质量验收合格。
1.在履行材料采购合同中,材料交付时应把握好哪些环节?
解析:
把握好材料来购合同的履行环节,主要包括:材料的交付交货检验的依据、产品数量的验收、产品的质量检验、采购合同的变更等。(5分)
教材:202
2.材料进场时应根据哪些文件进行材料数量和质量的验收?要求复检的材料应有什么报告?
解析:
(1)在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收。(3分)
(2) 要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。(2分)
教材:203

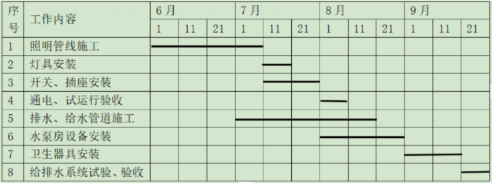

3.B公司编制的施工作业进度计划为什么被A公司否定?修改后的作业进度计划工期为多少天?这种表示方式的作业进度计划有哪些欠缺?
解析:
(1)被否定的原因是: B公司在编制作业进度计划时,未充分考虑给排水工程和建筑电气工程之间的衔接的逻辑关系,工期安排不合理。 (2) 修改后的作业进度计划工期为92天(2分) (3) 这种表示方式的作业进度计划有以下欠缺(2分) ①不能反映工作的逻辑关系②不能反映出工作所具有的机动时间③不能明确地反映出影响工期的关键工作、关键线路和工作时差④不利于施工进度的动态控制。
教材:222
4.图1中安装的水泵在运行中会有哪些不良后果? B公司应如何进行返工?
解析:
(1)不良后果:(2分)①水泵进水口采用同心异径管,会使水泵工作时进气,产生气蚀破坏水泵叶轮;②压力表上没有设置三通旋塞阀,如压力表损坏不方便进行更换(2)整改措施: (2分) ①水泵进水口的异径接头应采用偏心异径管②压力表上应安装三通旋塞阀。
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
(三)
A公司总承包某建设单位的二期扩建工程,工程内容包括:厂房基础、钢结构制安及厂房内建筑机电安装。厂房结构形式为门式钢架,屋架下弦高度为10米,钢结构屋架采用分片安装。经建设单位同意,A公司将工程中的电气安装工程分包给B公司。工程中的照明灯具、镀锌钢导管沿屋架下弦布置。厂房照明工程的施工方案中确定:高处作业使用A公司在钢结构施工时的脚手架和移动登高设施,进行镀锌钢导管敷设、管内穿线及灯具安装等。B公司在照明施工方案优化时,将原先的流水施工改为分段施工。上段施工内容:钢结构屋架在地面拼装时,完成电气照明的部分工作(主要包括:测量定位、镀锌钢导管明敷、接线盒安装、管内穿线);下段施工内容: 待厂房屋面封闭后,再完成后续工作(主要包括:测量定位、配电箱安装、镀锌钢导管明敷、管内穿线、导线连接和线路绝缘测试、灯具安装、开关安装、通电试运行)。施工中,建设单位组织召开工程协调会,就钢结构屋架吊装前后的施工进度、施工平衡和交叉配合等问题进行了专门的沟通与协调。因A公司在投标中承诺“施工期间以免收人工费的方式,对一期工程进行维修”,在二期工程施工过程中,建设单位要求A公司对一期工程(已竣工2.5年)的设备及线路进行维修。
1.本工程钢导管的连接两端应如何进行接地跨接?其质量检查时应抽查多少?
解析:
镀锌钢导管接处的两端宜用专用接地卡固定保护联结导体。(2分)按每个检验批的导管连接头总数抽查10%,且不得少于1处。(2分)
教材:138
2.施工进度计划的协调内容主要有哪些?施工现场的交接协调内容主要有哪些?
解析:
施工进度计划的协调内容:各专业之间的搭接关系和接口的进度安排、计划实施中相互间协调与配合、设备材料的进场时机等,都应通过内部协调沟通,从而达到高效有序确保施工进度目标的实现。(3分)
教材:267
施工现场的交接与协调: (1)机电与土建、装饰专业的交接与协调。(2)专业施工顺序与施工工艺的协调。(3)技术协调。(3分)
教材:267
3.本工程的电气照明安装有几个分项工程?线路绝缘测试应使用多少伏的兆欧表?线路绝缘电阻不应小于多少兆欧?
解析:
本工程有7个分项工程;(1分) 线路绝缘测试应使用500 伏的兆欧表; (2分) 线路绝缘电阻不应小于0.5兆欧。(2分)
教材:138
4.建设单位的维修要求是否正确?维修中发生的材料费和人工费分别由哪个单位承担?
解析:
建设单位的维修要求是正确的。(1分) 维修中发生的材料费建设单位承担; (2分) 人工费由A公司承担。(2分)
教材:325-326
2020年12月二级建造师《机电工程》考试真题及答案考后已发布,考试省份:河北、内蒙古、广东、浙江。考生可加二建企业微信号【ks233wx4】,拉你进备考交流群。
(四)
激光水准仪、激光平面仪、激光经纬仪、激光准直仪
问题:
1.在涂装作业区、用火区的禁止标志内容分别是什么?
2.焊接工艺评定中,应选择什么焊接方法?
3.管道的起点、止点、转折点的坐标和管顶标高应选择什么仪器测量?
4.管道工程施工过程中重大危险源都有哪些?
解析.
1.涂装作业区禁止标志内容:禁止烟火、禁止穿化纤服、禁止穿带钉鞋(3分) 用火区禁止标志内容:禁放易燃品(2分)
2.焊接工艺评定中,应选择的焊接方法是:电弧焊、氩弧焊(4分)
3.管道的起点、止点、转折点的坐标应采用激光经纬仪(3分);管顶标高应选择激光水准仪(3分)
4.管道工程施工过程中重大危险源有:踏空、滑倒、失稳、坠落、火灾、触电、机械打击。(5分)
