2019二级建造师 / 公路工程
(一)
背景资料
某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方:K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m3;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m3。

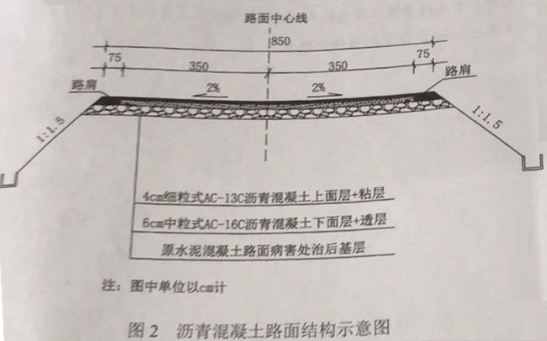

施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,抛石方量14193m3,要求采用粒径较大的未风华石料进行抛填。施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土场位置屏幕示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。
问题
1、计算K1+600~K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后2位)
2、根据《路基施工技术规范》,K1+600~K3+050路段是否需要进行路堤试验路段施工?说明理由。
3、说明施工单位确定采用施工便道A方案的理由。
4、路堤填筑时,两侧加宽超填30m的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法?
5、计算K1+600~K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程量计量规则,计算该路段业主需计量支付的路堤填土方量。(单位:m3,计算结果保留到整数)。
【参考答案】
1、1420+(16200x700+24000x750)/(16200+24000)=2149.85m
2、需要进行路堤试验施工。
理由:本工程为二级公路路基工程,路基填筑路段原地面下有50cm厚淤泥,为特殊地段路基。
3、因为施工便道A线路高差小,鳊鱼车辆运输行驶,而施工便道B线路高差大。施工便道A不穿越村庄,而施工便道B穿越村庄。施工便道B需要临时征用土地,成本大。
4、(1)两侧加宽超填是为了保证路基宽度范围内压实度合格,预防路基沉降。
(2)对抛石挤淤材料还要求:未风化石料中0.3m粒径以下的石料含量不宜大于20%。
(3)还可以采用的方法有:换填垫层、稳定剂处理。
5、加宽超填土方量:1.6x700x0.3+2.1x750x0.3=809m3
业主需计量支付的路堤填土方量:16200+24000=40200m
(二)背景材料

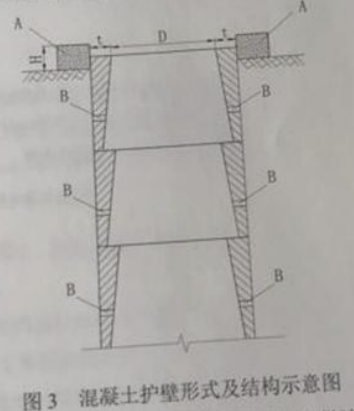

某三级公路,起讫桩号为K0+000~K4+300,双向两车道,里面结构形式为水泥混凝土路面。由于当地经济的发展,该路段已成为重要集散公路,路面混凝土出现脱空、错台、局部网状开裂等病害,对该段公路需进行路面改造。具有相应检测资质的检测单位采用探地雷达、弯沉仪对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行了检测评估,设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面采用原水泥混凝土里面进行出之后加铺沥青混凝土面层的路面结构形式,如图2所示:
施工中发生如下事件:
事件一:该改造路段中的K2+000~K3+200经过人口密集的村庄,设计方案在此路段设置隔离栅,建议施工单位隔离栅宜在A工程完成后尽早实施。
事件二:施工单位对原水泥混凝土路面板块脱空的病害采用钻孔然后用水泥浆高压灌注处理的方案,具体的工艺包括:①钻孔②制浆③定位④交通控制⑤灌浆⑥注浆孔封堵。
事件三:施工单位对发生错台或板块网状开裂的原混凝土路面,将伤害范围的整体全部凿除,重新夯实路基及基层,对换板部位基层顶面进行清理维护,换板部分??平采用碎石,再浇筑同强度等级混凝土。
事件四:施工单位对板块脱空病毒进行压浆处理,强度达到要求后,复测压浆板四角的弯沉值,实测弯沉值在0.10-0.18mm之间。
事件五:施工单位对原水泥混凝土路面病害处治完成并检查合格后,按实验段摊**取得数据铺筑沥青混凝土面层,对于沥青混合料的生产,每日应做C试验和D试验。
问题
1、写出事件一中A的名称,说明设置隔离栅的主要作用
2、写出事件二中工艺B的内容,并对路面处治的工艺流程进行最优排序。
3、改正事件三中的错误之处
4、事件四种施工单位复测压浆板四角的弯沉值后,可否判断板块不再脱空?说明理由。
5、写出事件五种C试验、D试验的名称
【参考答案】
1、A:路基工程
隔离栅的主要作用是将公路用地隔离出来,防止非法侵占公路用地的设施,同时将可能影响交通安全的人和畜等与公路分离,保证公路的正常运营。
2、B:弯沉检测
最有排序:③定位→①钻孔→②制浆→⑤灌浆→⑦灌浆孔封堵→④交通控制→⑥弯沉检测。
3、换板部分基层调平均由新浇筑的水泥混凝土面板一次进行,不再单独选择材料调平。
4、可以判断板块不再脱空。
理由:因为实测弯沉值在0.10-0.18mm之间,并未超过0.3mm.
5、C:抽提试验;D:马歇尔稳定度试验
4.事件三中,逐条判断施工单位的做法是否正确?若错误,予以改正。
5.该大桥挖孔桩修订后的专项施工方案是否需要专家论证审查?说明理由。
【参考答案】
1.监理工程师在下达工程变更令之前,一是要报业主批准,二是要同承包人协商确定变更工程的价格不超过业主批准的范围。如果超过业主批准的总额,监理工程师应在下达工程变更令之前请求业主作进一步的批准或授权。

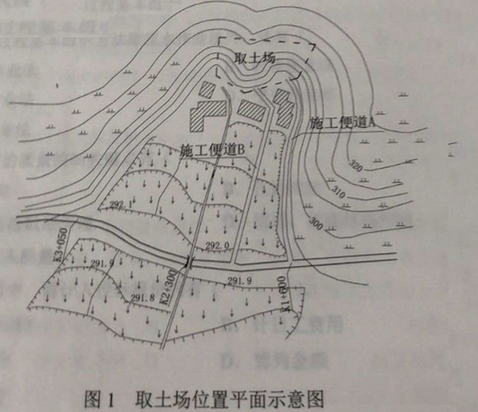

2.(1)混凝土护壁形式属于内齿式;(2)构造 A 的名称为护圈,管孔 B 的主要作用为排水。
3. 根据《公路工程施工安全技术规范》6.5.3,(1)D 不宜小于 1.2m,H 不小于 300mm。
(2)为防止施工人员发生中毒窒息事故,挖孔施工现场应配备通风设备与孔内气体浓度检测仪器。
4.1)第(1)条正确;2)第(2)错误,正确应为:桩孔内设有带罩防水灯泡照明,电压应为安全电压。3)第(3)条错误,正确应为:每节护壁高度不应大于 1m。
5. 该大桥挖孔桩修订后的专项施工方案需要进行专家论证,理由:该工程挖孔桩开挖深度虽未超过 15m,但分布有毒有害气体的人工,需要专家论证。
(四)
背景资料
某二级公路的一座隧道,根据施工图设计,起讫桩号K101+109~K101+404,长度295m,其中,明洞10m,Ⅳ级围岩203m,∨级围岩82m。根据隧道的围岩级别、地质情况和监控量测单位提供的数据,结合施工现场的实际情况,施工单位决定在该隧道中
采用如图4所示的工序进行开挖和支护,施工时从进口往出口方向掘进。
图4施工工序示意图↓
【参考答案】
