案例
某工程计划进度与实际进度如表18-1所示。表中实线表示计划进度(计划进度线上方的数据为每周计划投资 ),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相符。
问题
(1)计算投资数据,并将结果填入表18-2。
表18-2投资数据表单位:万元
(2)试在图18-1中绘制该工程三种投资曲线,即拟完工程计划投资曲线、已完工程实际投资曲线和已完工程计划投资曲线。
┈┈┈┈拟定工程计划投资曲线
────已完工程实际投资曲线
─•─•─•已完工程计划投资曲线
图18-1工程投资曲线图
分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。
案例

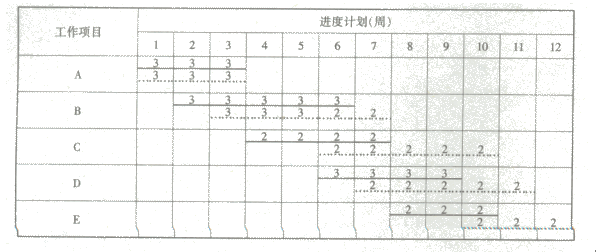

某工程计划进度与实际进度如表19-1所示。表中实线表示计划进度(进度线上方的数据为每周计划投资),虚线表示实际进度(进度线上方的数据为每周实际投资),资金单方为万元。
表19-1某工程计划进度与实际进度表
问题
计算每周投资数据,并将结果填入表19-2。
表19-2投资数据表单位:万元
(2)试绘制该工程三种投资曲线,即拟完工程计划投资曲线、已完工程实际投资曲线和已完工程计划投资曲线。
(3)分析第6周末和第10周末的投资偏差和进度偏差。
