您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析试题

2013年造价工程师《案例分析》最后冲刺试卷二

来源:233网校 2013-10-15 00:00:00
案例分析(每题20分)
1、某市政工程项目,估算总投资4 000万元,由地方政府投资建设。
(1)建设项目法人决定采用公开招标方式选择施工总承包单位,并经建设主管部门批准,自行组织招标工作。为加快工程建设进展和保证工程质量,建设项目法人发布的招标公告及招标文件对招标投标工作作出如下安排和要求:
①2012年3月8日8时至2012年3月11日17时购买招标文件;
②2012年3月30日14时为投标截止时间;
③2012年4月1日10时蛆织开标;
④各投标单位在提交投标文件时,需提交投标保证金84万元;
⑤所有工程材料均由中标人采购,但钢材需按建设项目法人指定,采购某钢铁公司的产品。
(2)在项目施工接近尾声时,为尽快发挥建设项目效益,需要增加约200m的附属道路工程,投资估算为150万元,建设项目法人拟对该工程不再进行施工招标,直接委托原中标单位施工。

2、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
(1)承包商各月计划完成的分部分项工程费、措施费见表6-1。

(2)项目措施费为160 000元,在开工后的前两个月平均支付。
(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180 000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
(4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。
(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额工等与工程进度款同期支付。
(6)业主按承包商每次应结算款项的90%支付。
(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
(8)规费综合费率为3.55%,税金率为3.41%。施工过程中,各月实际完成工程情况如下:
(1)各月均按计划完成计划工程量。
(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80 000元,7月
业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70 000元。
(4)6月由于业主设计变更,新增工程量清单中没有的分部分项工程,经业主确认的人工费、材料费、机械费之和为100 000元,措施费为10 000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5 000元,机械闲置费2 000元,该分项工程施工持续时间延长1天(不影响工期)。检验表明该分项工程质量合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10 000元。
【问 题】
1.该工程预付款是多少?
2.每月完成的分部分项工程量价款是多少?承包商应得工程价款是多少?
3.若承发包双方已如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。
4.填写承包商2011年6月的“工程款支付申请表”。
(计算过程与结果均以元为单位,结果取整)。

3、在施工公开招标中,有A、B、C、D、E、F、G、H施工单位报名投标,经资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招标投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。评标时发现,8施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》(GF-1999-0201)与该施工单位签订了施工合同。工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
【问 题】
1.在施工招标资格预审中,建设单位认为A施工单位没有资格参加投标是否正确?说明理由。
2.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
3.判别B、D、F、H 4家施工单位的投标是否为有效标。说明理由。
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)?

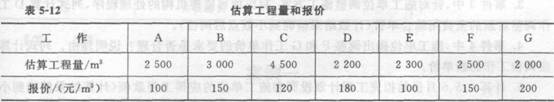

4、某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-12,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-2所示。


施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。

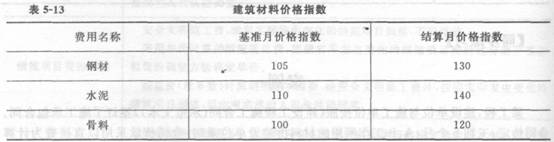

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-13。施工单位 随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。

【问 题】
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。

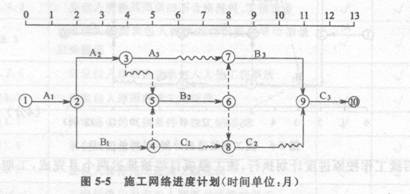

5、某承包商承建一基础设施项目,其施工网络进度计划如图5—5所示。

工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。在施工过程中发生了如下事件。
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:
设计变更使A。工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出 费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏, 修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人工窝工和机械闲置费用4万元(有签证)。
【问 题】
1.不考虑施工过程中发生各事件的影响,在图5-5(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
2.分别指出事件1中承包商的索赔是否成立,并说明理由。
3.分别指出事件2中承包商的索赔是否成立,并说明理由。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?

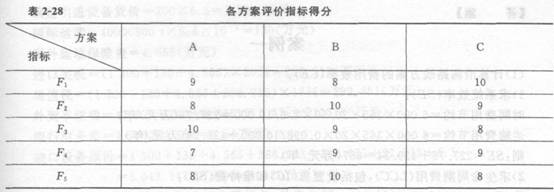

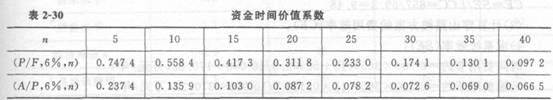

6、某咨询公司受业主委托,对某设计院提出的8 000 m2工程量的屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为F1、F3、F2、F5、F4,各方案的每项评价指标得分见表2-28。各方案有关经济数据见表2-29。基准折现率为6%,资金时间价值系数见表2-30。



【问    题】
1.用0-1评分法确定各项评价指标的权重并把计算结果填入表2-31。
2.列式计算A、B、C三个方案的加权综合得分,并选择最优方案。
3.计算该工程各方案的工程总造价和全寿命周期年度费用,从中选择最经济的方案(不考虑建设期差异的影响,每次大修给业主带来不便的损失为1万元,各方案均无残值)。
(问题1的计算结果保留三位小数,其他计算结果保留两位小数)


相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
