案例分析(每题20分)1、某技术改造项目拟引进国外设备,据调研同类项目通常投资额为3 000万元,年生产费用通常水平为1 200万元,基准收益率为10%,技术水平、质量水平可按一般水平作为通常水平,现有三个方案可供选择:
A方案:引进设备(I)总费用为4 000万元,年生产费用为900万元,技术水平先进,质量水平高,经济寿命期15年,人员培训费用高。
B方案:引进设备(Ⅱ)FOB价格为200万美元(1:6.5),重量500 t,国际运费标准为400美元/t,海上运输保险费4.565万元,银行财务费0.5%,外币手续费1.5%,关税税率20%,增值税税率17%,车辆运杂费0,国内其他费用394.129万元。
年生产费用1 200万元,技术水平、质量水平一般,经济寿命期10年,人员培训费用较低。
C方案:引进设备(Ⅲ)总费用3 500万元,年生产费用1000万元,技术水平较先进,质量水平较高,经济寿命期12年,人员培训费一般。

各方案综合评分见表2-25。
【问 题】
1.计算B方案引进设备(Ⅱ)的总费用。
2.按照评分标准,给A、B、C三方案评分。
3.计算各方案的综合得分,作出方案选择。
4.根据最小费用原理,考虑资金时间价值,作出方案选择。

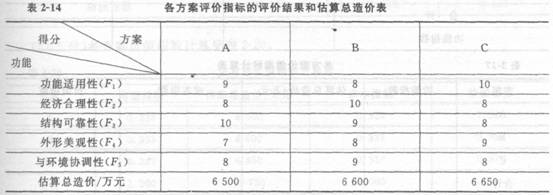

2、某业主邀请若干专家对某商务楼的设计方案进行评价。经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)五项评价指标;各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F2和F5同等重要,F4和F5同等重要。经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2-14。
【问 题】

1.用0~4评分法计算各功能的权重,将计算结果填入表2-15中。

2.用价值指数法选择最佳设计方案,将计算结果填人表2-16和表2-17中。
3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。
(表中数据保留3位小数,其余计算结果均保留两位小数)
3、某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程清单工程量和投标综合单价见表6-3。工程合同工期12个月,措施费84万元,其他项目费100万元,规费费率为分部分项工程费、措施费、其他项目费之和的4%,税金率为 3.35%。有关工程付款的条款如下:
1.工程预付款为合同价的20%,在合同签订后15日内一次支付,措施费在前6个月的工程进度款中均匀支付。
2.工程进度款每三个月结算一次。
3.在各次工程款中按5%的比例扣留工程质量保修金。
施工期间第4~6月分项工程结算价格综合调整系数为1.1。
经监理工程师批准的进度计划,如图6-1所示(各分项工程各月计划进度和实际进度均为匀速进展)。
第6个月末检查工程进度时,B工作完成计划进度的1/2,C工作刚好完成,D工作完成计划进度的1/3。
【问 题】
1.计算各分项工程的分部分项工程费、每月完成的分部分项工程费,把计算结果填入分部分项工程费表中。并列式计算工程预付款。
2.根据第6个月末检查结果,在施工进度计划图上绘制前锋线,并分析第6个月末B、C、 D 3项工作的进度偏差。如果后6个月按原计划进行,分析说明B、D工作对工期的影响。
3.若承包方决定在第6个月后调整进度计划以确保实现合同工期,应如何调整?(有关分项工程可压缩的工期和相应增加的费用见表6-4)说明理由。
4.按实际进度情况结算,第4~6月应签发工程款为多少万元(假设期间无其他项目费发生,A工作按批准进度计划完成)?
(计算结果均保留两位小数)
4、某工程项目,采用以直接费为计算基础的全费用单价计价,混凝土分项工程的全费用单价为446元/m
3,直接费为350元/m
3,间接费费率为12%,利润率为10%,营业税税率为3%,城市维护建设税税率为5%,教育费附加费率为3%,地方教育附加费率为2%。施工合同约定:工程无预付款;进度款按月结算;工程量以工程师计量的结果为准;工程保留金按工程进度款的3%逐月扣留;监理工程师每月签发进度款的最低限额为25万元。施工过程中,按建设单位要求,设计单位提出了一项工程变更,施工单位认为该变更使混凝土分项工程量大幅减少,要求对合同中的单价作相应调整。建设单位则认为应按原合同单价执行,双方意见产生分歧,要求工程师调整。经调整,各方达成如下共识:若最终减少的该混凝土分项工程量超过原先计划工程量的15%,则该混凝土分项的全部工程量执行新的全费用单价,新全费用单价的间接费和利润调整系数分别为1.1和1.2,其余数据不变。该混凝土分项工程的计划工程量和经工程师计量的变更后实际工程量见表5-14。
【问 题】
1.如果建设单位和施工单位未能就工程变更的费用等达成协议,工程师应如何处理?该项工程款最终结算时应以什么为依据?
2.工程师在收到争议调解要求后应如何进行处理?

3.计算新的全费用单价,将计算方法和计算结果填入表5-15相应的空格中。
4.每月的工程应付款是多少?工程师签发的实际付款金额应是多少?

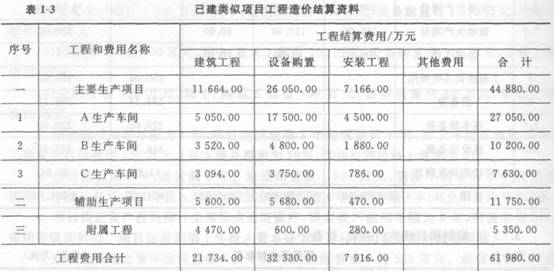

5、某企业拟兴建-项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1—3。
表1-3中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。
【问 题】
1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。
2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。
3.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1 100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。
4.假设拟建项目的建筑工程总费用为30 000万元,设备购置总费用为40 000万元;安装工程总费用按表卜45中数据综合上调15%;工程建设其他费用为工程费用的20%,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。试确定拟建项目全部建设投资。
(问题1~4计算过程和结果均保留两位小数)
6、某拟建工业生产项目的有关基础数据如下:
1.项目建设期2年,运营期6年:建设投资2 000万元,预计全部形成固定资产。
2.项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
3.固定资产使用年限为8年,采用直线法折旧,残值为100万元。
4.项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
5.项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1 000万元和320万元。不考虑项目维持运营投资、补贴收入。
6.企业所得税率为25%,营业税及附加税率为6%。
【问 题】
1.列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。
2.计算各年还本、付息额及总成本费用,并将数据填入表1-19和表1-20中。
3.列式计算计算期第3年的所得税。从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。
(计算结果保留两位小数)
