案例分析(每题20分)

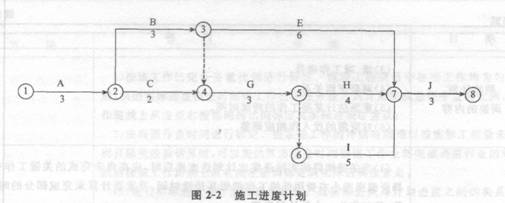

1、某建设项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图2-2所示(单位:月)。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件。
事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。
事件2:由于设计变更导致工作G停工待图2个月。
事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总

工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。
【问 题】
1.该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?
2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?
3.绘制增加工作D后的施工进度计划并计算此时的总工期。
4.工作G、D拖延对总工期的影响分别是多少?说明理由。
5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。

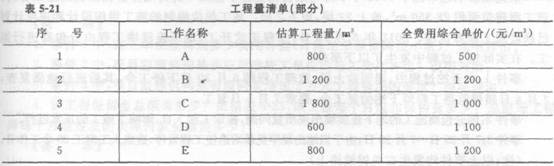

2、某工程项目业主与施工单位于2011年12月按《建设工程施工合同(示范文本)》签订了施工合同,合同工期为11个月,2012年1月1日开工。合同约定的部分工作的工程量清单见表5-21,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。

施工单位编制的施工进度时标网络计划如图5—7所示。该项目的各项工作均按最早开始时间安排,且各项工作均按匀速施工。2012年1~5月工程造价指数见表5-22。


工程施工过程中,发生如下事件。
事件1:A工作因设计变更,增加工程量,经工程师确认的实际完成工程量为840 m3,工作 持续时间未变。
事件2:B工作施工时遇到不可预见的异常恶劣气候,造成施工单位的施工机械损坏,修理费用2万元;施工人员窝工损失0.8万元,其他损失费用忽略不计,工作时间延长1个月。
事件3:C工作施工时发现地下文物,导致c工作的工作时间延长1个月,施工单位自有设备闲置180个台班(台班单价为300元/台班,台班折旧费为100元/台班)。施工单位对文 物现场进行保护,产生费用0.5万元。
【问 题】
1.分析上述事件发生后C、D、E工作的实际进度对总工期的影响,并说明理由。
2.施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。
3.截止到第5个月末,施工单位可以得到的工程款合计为多少万元?

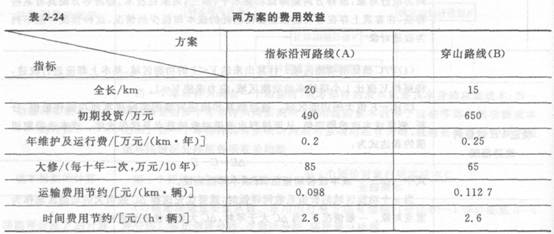

3、某市修建一条快速干线,初步拟定两条备选路线,即沿河路线与穿山路线,两条路线的平均车速都提高了50 km/h,日平均流量都是6 000辆,寿命均为30年,且无残值,基准收益率12%,其他数据见表2-24。

已知(P/F,12%,10)=0.3220,(P/F,12%,20)=0.1037,(A/P,12%,30)=0.1241。
【问 题】
试用生命周期费用理论分析两条路线的优劣,并做出方案选择(计算结果保留两位小数)。

4、某企业拟投资建设的新项目有关情况如下。
项目计算期:建设期2年,生产期10年。
投资估算和资金使用计划:工程费用(含建筑工程费、设备购置费及安装工程费)为10 000万元,工程建设其他费用为1 900万元,基本预备费费率为8%,建设项目前期年限为1年,建设期内年平均物价上涨指数为5%。建设投资各年用款比例:第1年为55%,第2年为45%,年内均匀投入。流动资金估算为800万元,分别在生产期第1年投入60%,第2年投入40%。资金筹措方案:建设期各年资本金投入均占建设投资的40%,其余为银行贷款。贷款宽限期2年(即建设期内不还本金),自投产后5年内采取等额还本方式还清全部贷款,贷款利息当年支付,贷款年利率为6%。流动资金全部来源于项目资本金。 项目生产负荷:投产第1年为,60%,第2年达到设计生产能力。项目收入和成本:达产年的营业收入为13 000万元;经营成本为3 000万元,其中固定成本为1 200万元,其余为可变成本,可变成本与营业收入成正比例变动。税种与税率:本项目需缴纳的营业税、城市维护建设税和教育费附加的综合税率为3.41%。
【问 题】
1.估算项目建设投资及建设期利息。
2.需要筹措的项目资本金总额是多少?
3.计算项目资本金现金流量表中计算期第3年的所得税前净现金流量。
(计算结果保留两位小数)

5、某工程项目由A、B、C、D 4个分项工程组成,合同工期为6个月。施工合同规定:
(1)开工前建设单位向施工单位支付10%的工程预付款,工程预付款在4、5、6月份结算时分月均摊抵扣;
(2)保留金为合同总价的5%,每月从施工单位的工程进度款中扣留10%,扣完为止;
(3)工程进度款逐月结算,不考虑物价调整;
(4)分项工程累计实际完成工程量超出计划完成工程量的20%时,该分项工程工程量超出部分的结算单价调整系数为0.95。各月计划完成工程量及全费用单价见表6-31。

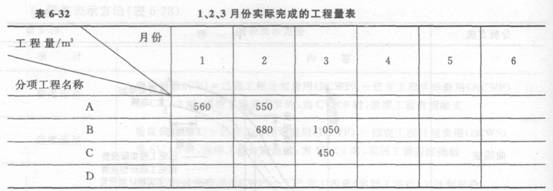

1、2、3月份实际完成的工程量,见表6-32。

【问 题】
1.该工程预付款为多少万元?应扣留的保留金为多少万元?
2.各月应抵扣的预付款各是多少万元7 .
3.根据表6-32提供的数据,计算1、2、3月份监理工程师应确认的工程进度款各为多少万元?
4.分析该工程1、2、3月末时的投资偏差和进度偏差。

6、某施工总承包单位于2012年5月与某公司签订了框架一剪力墙办公楼工程的施工合同。该工程建筑面积28 350 m2,地上22层,地下2层。施工单位编制的施工组织设计和进度计划已获监理工程师批准。2012年6月24日,工程正式开工,地下连续墙工程由分包商进行施工。在实际施工过程中发生了以下事件。
事件1:在开挖过程中,遇到砂土层,监理工程师6月30日下停工令,其后进行地质复查,7月4日接到监理工程师下达的复工令,要求7月5日复工。
事件2:因分包商施工的地下连续墙出现质量问题,拖延工期5日,影响了施工的正常进行。
事件3:7月25日~7月28日,由于当地出现罕见暴雨迫使工程暂停,造成人工窝工20个工作日。
(注:以上事件均发生在关键线路上)
【问 题】
1.由于工程施工地质条件的变化造成的工期拖延,施工总承包单位向业主提出的工期索赔是否成立?请说明原因。
2.由于地下连续墙出现质量问题造成的工期拖延,施工总承包单位向业主提出的工期索赔是否成立?请说明原因。
3.由于暴雨造成的工期拖延,施工总承包单位向业主提出的工期索赔是否成立?请说明原因。
4.对于上述可要求索赔的事件,每项工期索赔各是多少天?总计工期索赔是多少天?

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
