您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析试题

2016年造价工程师《案例分析》精华习题及答案4

来源:233网校 2016-04-19 10:33:00
导读:2016年造价工程师《案例分析》习题及答案第四套,仅供备考2016年造价工程师的考生备考练习。更多考试习题、模拟试题,请关注233网校造价工程师频道。

某施工合同约定如下:

1)合同工期为110天,工期奖罚均为3000元/天(已含税金)。

2)当某一分项工程实际量比清单量增减超过10%时,调整综合单价。

3)规费费率为3.55%,税金率为3.41%。

4)机械闲置补偿费为台班单价的50%,人员窝工补偿费为50元/工日。开工前,承包人编制并经发包人批准的网络计划如图3-1所示。

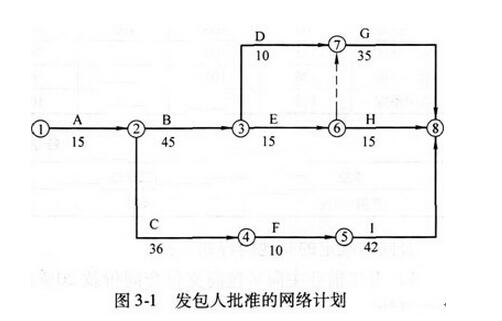

2016年造价工程师《案例分析》习题及答案4

工作B和I共用一台施工机械,只能顺序施工,不能同时进行。台班单价为1000元/(台?班)。

施工过程中发生如下事件:

事件1:业主要求调整设计方案,使工作C的持续时间延长10天,人员窝工50工日。

事件2:I工作施工前,承包方为了获得工期提前奖,经承发包双方商定,使I工作持续时间缩短2天,增加赶工措施费3500元。

事件3:H工作施工过程中,劳动力供应不足,使H工作拖延了5天,承包方强调劳动力供应不足是因天气炎热所致。

事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图样不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响因事件1~事件3而调整的项目总工期的前提下,每完成lm3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。

上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。

问题:

1.承包方是否可以分别就事件1~事件4提出工期和费用索赔?说明理由。

2.事件1~事件4发生后,承包方可得到的合理工期补偿为多少天?该项目的实际工期是多少天?

3.事件1~事件4发生后,承包方可得到总的费用追加额是多少(计算过程和结果均以-元为单位,结果取整)?

参考解析【问题1参考答案】

首先,工作B和工作I共用一台施工机械,则应在节点3与节点5之间连一条虚箭线,判断关键线路:

线路1:A→B→D→G,105天

线路2:A→B→E→G,110天(关键线路)

线路3:A→B→E→H,90天

线路4:A→B→I,102天

线路5:A→C→F→I,103天

可以提出工期和费用索赔,因这是业主应承担的责任,并且c工作的TF=110-103=7(天),延误10天超过了其总时差,可以索赔工期3天。

理由说明:事件1发生后,网络计划的关键线路发生了变化:

线路l:A→B→D→G,105天

线路2:A→B→E→G,110天

线路3:A→B→E→H,90天

线路4:A→B→1,102天

线路5:A→C→F→1,113(103+10)天(关键线路)

此时,业主可顺延的合同工期为113天。

事件2不能提出赶工费用索赔,因为赶工是承包商为了获得工期提前奖。

但I工作赶工2天后,线路时间有了变化:

线路1:A→B→D→G,105天

线路2:A→B→E→G,110天(如按111天完成,G工作只能有1天的潜力)

线路3:A→B→E→H,90天

线路4:A→B→I,100(102-2)天

线路5:A→C→F→I,111(103+10-2)天(关键线路)

此时,(实际)完成的工期为lll天。

事件3不能提出工期和费用索赔,因为这是承包方应承担的责任,或这是有经验的承包商能预测到的风险。

又因为H工作的总时差=113-90=23(天),所以延误的5天没有超出总时差,对计划111天完成没有影响。

事件4可以提出多增加工程的费用索赔,因为这是业主应承担的责任;虽不能提出工期索赔,但可以提出赶工费的索赔。

【问题2参考答案】

1)事件1中C工作的TF=7天,其合理补偿工期=10-7=3(天)。

2)事件2的合理补偿工期=0天。

3)事件3的合理补偿工期=0天。

4)事件4的合理补偿工期=0天。

承包商可得到的合理工期补偿合计为3天。

该工程的实际工期=110+3-2=111(天)。

【问题3参考答案】

事件1:

1)人工费=50×50=2500(元)。

2)机械费=1000×50%×l0=5000(元)。

综合考虑税费=(2500+5000)×(1+3.55%)×(1+3.41%)=8031.08元。

事件2和事件3不产生追加费用。

事件4:

1)G工作多增加的工作量=1900-1750=150(m3),则

多增加的费用=150×300×1.0355×1.0341=48186(元)

G工作按计划每天完成的工程量=1750/35=50m3。

多增加的清单量所需的天数=150/50=3(天)。

而此时,按要求111天完成工程,G工作只能有1天的机动时间,所以需要赶工量=3-1=2(天)。

2)多增加的赶工费用=2 ×50×60×1.0355×1.0341=6425(元)。

因业主可顺延的合同工期为113天,而实际工期111天,所以提前2天完成,故奖励费用=3000×2=6000(元)。

总费用追加合计=803l+48186+6425+6000=68642(元)。

继续做题:2016年造价工程师《案例分析》考点选编试卷2套


备考练习:2016造价工程师章节练习 造价师每日一练 历年考试真题


关注233网校造价工程师考试可访问手机网(http://m.233.com/zaojia/

加入QQ交流群:383871619233网校造价工程师群,随时交流考试备考经验。

网校课程:2016造价工程师考试备考复习已全面展开

全科VIP班

高端协议VIP班

安装+3门公共课 ¥1600 立即报名
土建+3门公共课 ¥1600 立即报名

安装+3门公共课 ¥2600 立即报名
土建+3门公共课 ¥2600 立即报名

特色:
1.考试高频考点、重点、难点全面精讲
2.习题班详解经典考题,精准预测考点
3.真题班总结高频考点,稳抓核心得分
4.每科2套专家考前,轻松通过考试


协议:
协议通关,不过2017年免费重学
立即报名 免费试听

特色:
1.赠送全科教材
2.考试高频考点、重点、难点全面精讲
3.习题班详解经典考题,精准预测考点
4.真题班总结高频考点,稳抓核心得分
5.每科2套专家考前,轻松通过考试
6.考前赠送内部资料
协议:
两年内任意学习,不过至2018年免费重学
立即报名 免费试听

【特别说明:以上价格若有变动,请以最新网校报价为准】

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
