背景资料:

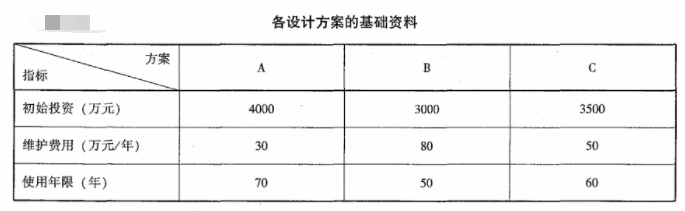

某大型综合楼建设项目,现有A、B、C三个设计方案,经造价工程师估算的基础资料,见表。

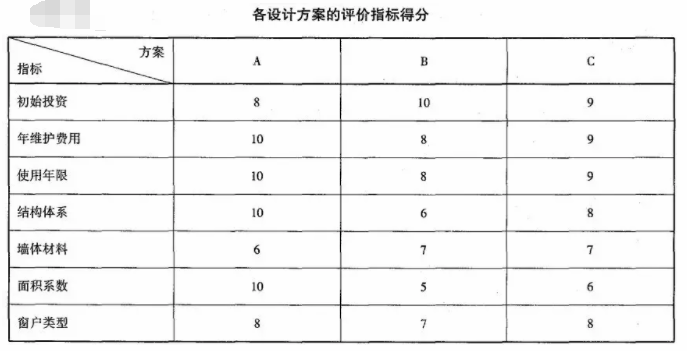

经专家组确定的评价指标体系为①初始投资;②年维护费用;③使用年限;④结构体系;⑤墙体材料;⑥面积系数;⑦窗户类型。各指标的重要程度系数依次为5、3、2、4、3、6、l,各专家对指标打分的算术平均值,见表。
问题:(除问题1保留两位小数外,其余计算结果均保留三位小数)
1.如果不考虑其他评审要素,使用最小年费用法选择最佳设计方案(折现率按10%考虑)。
计算各方案的寿命期年费用
A方案:4000×(A/P,10%,70)+30=4000×0.1×1.170/(1.170-1)+30=430.51(万元)
B方案:3000×(A/P,10%,50)+80=3000×0.1×1.150/(1.150-1)+80=382.58(万元)
C方案:3500×(A/P,10%,60)+50=3500×0.1×1.160/(1.160-1)+50=401.15(万元)
结论:B方案的寿命期年费用最小,故选择B方案为最佳设计方案。
2.如果按上述7个指标组成的指标体系对A、B、C三个设计方案进行综合评审,确定各指标的权重,并用综合评分法选择最佳设计方案。
1.计算各指标的权重
各指标重要程度的系数之和:5+3+2+4+3+6+1=24
初始投资的权重:5/24=0.208
年维护费用的权重:3/24=0.125
使用年限的权重:2/24=0.083
结构体系的权重:4/24=0.167
墙体材料的权重:3/24=0.125
面积系数的权重:6/24=0.250
窗户类型的权重:1/24=0.042
2.计算各方案的综合得分
A方案:8×0.208+10×0.125+10×0.083+10×0.167+6×0.125+10×0.250+8×0.042=9.000
B方案:10×0.208+8×0.125+8×0.083+6×0.167+7×0.125+5×0.250+7×0.042 =7.165
C方案:9×0.208+9×0.125+9×0.083+8×0.167+7×0.125+6×0.250+8×0.042 =7.791
结论:A方案的综合得分最高,故选择A方案为最佳设计方案。
3.如果上述7个评价指标的后4个指标定义为功能项目,寿命期年费用作为成本,试用价值工程方法优选最佳设计方案。
1.确定各方案的功能指数
(1)计算各功能项目的权重
功能项目重要程度系数为4:3:6:1,系数之和为4+3+6+1=14
结构体系的权重:4/14=0.286
墙体材料的权重:3/14=0.214
面积系数的权重:6/14.=0.429
窗户类型的权重:1/14 =0.071
(2)计算各方案的功能综合得分
A方案:10×0.286+6×0.214+10×0.429+8×0.071=9.002
B方案:6×0.286+7×0.214+5×0.429+7×0.071=5.856
C方案:8×0.286+7×0.214+6×0.429+8×0.071=6.928
(3)计算各方案的功能指数
功能合计得分:9.002+5.856+6.928=21.786
FA=9.002/21.786=0.413
FB=5.856/21.786=0.269
Fc=6.928/21.786=0.318
2.确定各方案的成本指数
各方案的寿命期年费用之和为430.51+382.58+401.15=1214.24(万元)
CA=430.51/1214.24 =0.355
CB=382.58/1214.24 =0.315
Cc=401.15/1214.24 =0.330
3.确定各方案的价值指数
VA=FA/CA=0.413/0.355=1.163
VB=FB/CB=0.269/0.315=0.854
Vc=Fc/Cc=0.318/0.330=0.964
结论:A方案的价值指数最大,故选择A方案为最佳设计方案。
