只要我们有一颗热爱生活、热爱学习、向善向美的心,疫情就永远不能锁住我们前进的步伐。一级造价工程师《案例分析》,仔细分析每一道题目条件和问题,初步明确具体答题思路,然后再下笔。来做一道题吧>>
2020年一级造价工程师《案例分析》练习题(七)

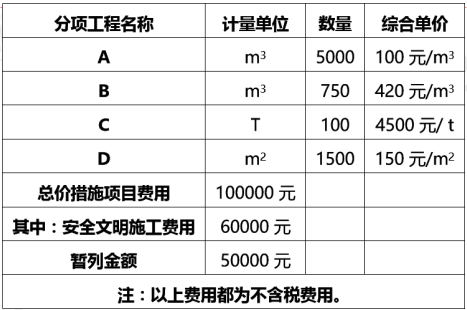

某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。 承包方费用部分数据如表所示。
合同中有关工程款支付条款如下:
1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。 预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.安全文明施工费用开工前与材料预付款同时支付。
3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。
4.总价措施项目费用剩余部分在开工后4个月内平均支付,结算时不调整。
5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或 1.05)
6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。
7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数。
8.竣工结算时,业主按合同价款的3%扣留工程质量保证金。
9.工期奖罚5万/月(含税费),竣工结算时考虑。
10.如遇清单缺项,双方按报价浮动率确定单价。
各月计划和实际完成工程量
施工过程中,4月份发生了如下事件:
1.业主签证某临时工程消耗计日工50工日(综合单价60元/工日),某种材料120m2(综合单价100元/m2)。
2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500元/m3 ;
3.4月份业主责任使D工程量增加,停工待图将导致D工期延长2个月,后施工单位赶工使D工作5月份完成,发生赶工人才机费3万元。
问题:
1.工程签约合同价款为多少元?开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元。
2.列式计算第3个月末分项工程的进度偏差(用投资表示);
3.列式计算业主第4个月应支付的工程进度款为多少万元;
4.1-5月份业主支付工程进度款,6月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元;
5.增值税率为9%,实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,材料损失专票税费1万元),计算该项目应计增值税,应纳增值税和成本利润率。(计算结果保留三位小数)
问题1:
签约合同价:
[(5000ⅹ750ⅹ420+100ⅹ4500+1500ⅹ150) /10000+10+5] ⅹ(1+18%)=193.52(万元)
工程预付款:[193.52-(6+5)ⅹ(1+18%) ]ⅹ20% =36.108 (万元)
安全文明施工费工程款:6ⅹ(1+18%) ⅹ80%=5.664 (万元)
问题2:
第3个月末分项工程累计拟完工程计划投资:
(5000ⅹ750ⅹ420+100ⅹ4500+750ⅹ150) /10000ⅹ(1+18%)=162.545 (万元)
第3个月末分项工程累计己完工程计划投资:
(5000ⅹ500ⅹ420+70ⅹ4500+750ⅹ150) /10000ⅹ(1+18%)=134.225(万元)
第3个月末分项工程进度偏差=134.225-162.545=-28.32(万元)
第3个月末该工程进度拖延28.32万元。
问题3:
B分项工程:
执行原清单价的量750ⅹ(1+15%)=862.5m3;新单价的量880-862.5=17.5m3
[17.5ⅹ420ⅹ0.95+(380-17.5)ⅹ420]/10000ⅹ(1+18%)=18.789万元
C分项工程:45ⅹ4500/10000ⅹ(1+18%)=23.895万元
D分项工程:400 ⅹ150/10000ⅹ(1+18%)=7.08万元
总价措施工程款:1ⅹ(1+18%)=1.18万元
临时用工:(50ⅹ60+120ⅹ100) /10000ⅹ(1+18%)=1.77 万元
临时工程:
报价浮动率=1-193.52/200=3.24%
调整后全费用单价=500ⅹ(1+18%)ⅹ(1-3.24%) =570.884 元/m3
570.884ⅹ300/10000=17.127 万元
应支付工程款为:(18.789+23.895+7.08+1.18+1.77+17.127)ⅹ80% -36.108/3=43.837万元
问题4:
A 分项工程:5000ⅹ100×1.18/10000=59万元
B 分项工程:[17.5ⅹ420×0.95+(880-17.5) ⅹ420/10000]ⅹ1.18=43.569万元
C 分项工程:115ⅹ4500/10000ⅹ1.18=61.065万元
D 分项工程:1550ⅹ150/10000ⅹ1.18=27.435万元
实际造价=59+43.569+61.065+27.435+10ⅹ1.18+1.77+17.127+5=221.925+5=226.766万元
质保金=193.52ⅹ3%=5.806万元
竣工结算款=(226.766-5)ⅹ(1-80%)+5-5.806=43.547万元
问题5:
应计增值税(销项税额)=226.766/(1+9%)ⅹ9%=18.724万元;
应纳增值税=18.737-7=11.737万元;
该合同成本为=160+9+1=170万元;
利润为=226.766-18.724-170=38.042万元
成本利润率=38.042/170=22.378%
