背景:某国有资金投资的某重点工程项目计划于2013年7月8日开工,招标人拟采用公开招标方式进行项目施工招标,并委托某具有招标代理和造价咨询资质的招标代理机构编制该项目的标底和最低投标限价。该机构还接受了该项目投标人D的投标文件的编制。招标过程中发生了以下事件:

事件1: 2013年1月8日,已通过资格预审的A、B、C、D、E五家施I承包商拟参与该项目的投标,招标人规定1月20~ 23日为招标文件发售时间。2月6日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。

事件2:考虑该项目的估算价格为10000万元,所以投标保证金统一定为200万元, 其有效期从递交投标文件时间算起总计60天。

事件3:评标委员会成员由7人组成,其中当地招标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于4月28日提出了书面评标报告。C、A企业分列综合得分第一、第二名。

事件4: 4月30日招标人向C企业发出了中标通知书,5月2日C企业收到中标通知书。双方于6月1日签订了书面合同。6月15日,招标人向其他未中标企业退回了投标保证金。

问题:

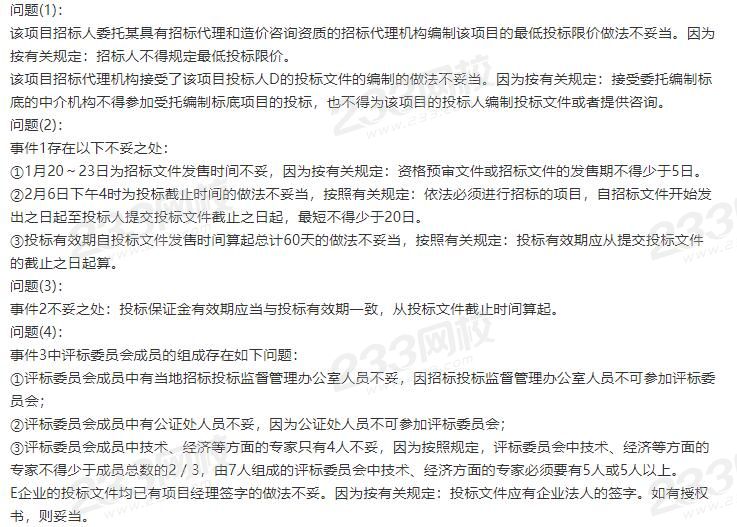

(1)该项目招标人和招标代理机构有何不妥之处,说明理由。

(2)请指出事件1的不妥之处,说明理由。

(3)请指出事件2的不妥之处,说明理由。

(4)请指出事件3的不妥之处,说明理由。

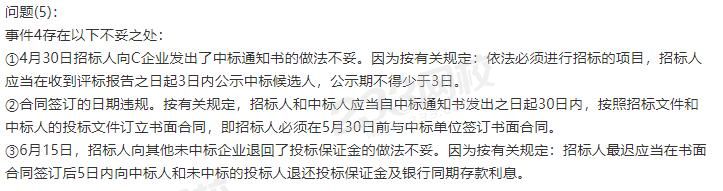

(5)请指出事件4的不妥之处,说明理由。

参考解析:

2020年一级造价工程师考试题库已上线新卷16套,大家可在线免费做题。233网校一级造价工程师考试题库包含,造价管理、工程计价、建设工程技术与计量、案例分析等各科[模拟试题]、[历年真题]、[章节练习]等试题资料。

一级造价工程师备考资料

造价试题下载:

一级造价师历年真题免费下载(高清PDF版)

2020年一级造价师章节试题WORD下载

添加一级造价师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
