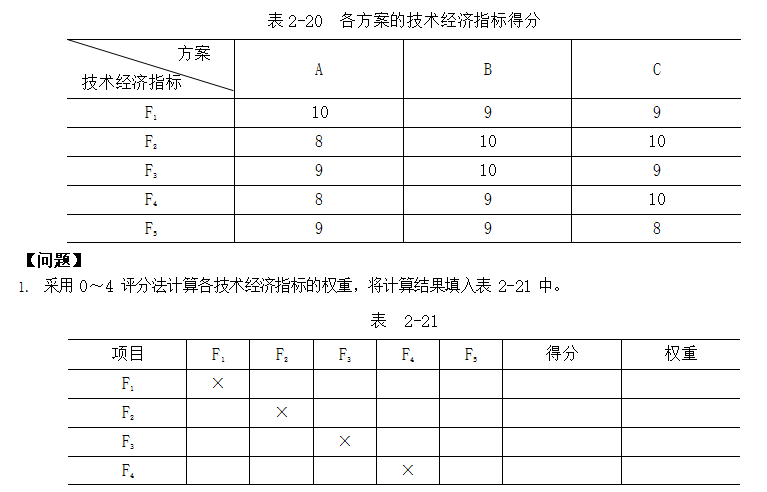

某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案。专家组为此进行技术经济分析,对各方案的技术经济指标打分见表 2-20,并一致认为各技术经济指标的重要程度为:F1 相对于 F2 很重要,F1 相对于 F3 较重要,F2 和 F4 同等重要,F3 和 F5 同等重要。
3.已知 A、B、C 三个施工方案的成本指数分别为 0.3439、0.3167、0.3394,请采用价值指数法选择最佳施工方案。

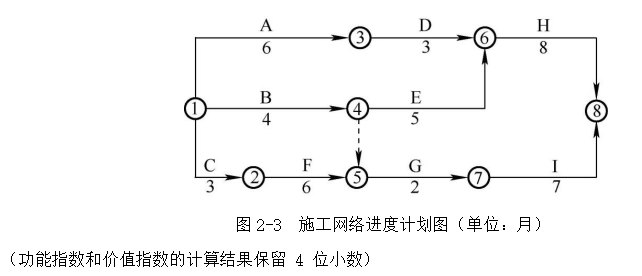

4.该工程合同工期为 20 个月。承包人报送并已获得监理工程师审核批准的施工网络进度计划如图 2-3 所示。开工前,因承包人工作班组调整,工作 A 和工作 E 需由同一工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)问新的网络进度计划的工期是否满足合同要求?关键工作有哪些?
问题 1:

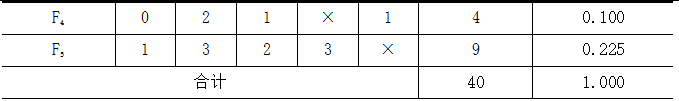

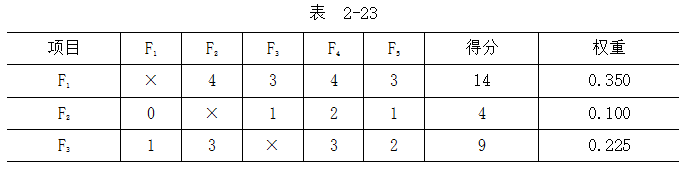

各技术经济指标的权重见表 2-23。
问题 2:

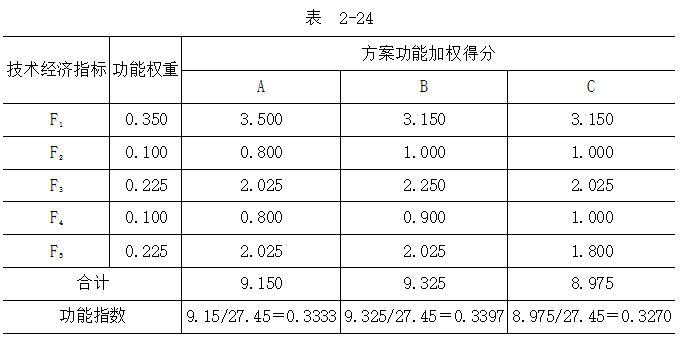

各方案的功能指数见表 2-24。
问题 3:
A 方案价值指数=0.3333/0.3439=0.9692
B 方案价值指数=0.3397/0.3167=1.0726
C 方案价值指数=0.3270/0.3394=0.9635
因为 B 方案价值指数最大,所以 B 方案为最佳施工方案。问题 4:

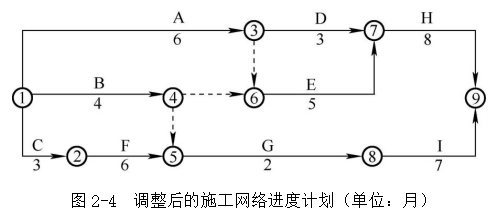

(1)按先 A 后 E 的顺序组织施工绘制调整后的施工网络进度计划如图 2-4 所示。
(2)新工期为 6+5+8=19 个月,合同工期为 20 个月,满足合同要求。
(3)关键工作为 A、E、H 工作。
