某工程项目业主通过工程量清单招标确定某承包商为该项目中标人,并签订了工程施工合同。合同约定:工期为 16 天,工期每提前或拖延 1 天,奖或罚 8000 元/天(含税费)。因业主原因的某项工作延误致使其紧后工作开始时间的推迟,需给予人工窝工补偿。

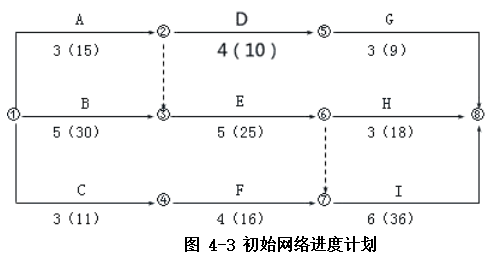

该承包商编制的初始网络进度计划(每天按一个工作班安排作业)如图 4-1 所示,图中箭线上方字母为工作名称,箭线下方括号外数字为持续时间(单位:天),括号内数字为该工作总用工日数(人工工资标准均为 80.00 元/工日,窝工补偿标准均为 35.00 元/工日)。
该工程管理费按人工、材料、机械费之和的 12%计取,利润按人工、材料、机械费、管理费之和的 4.5%计取, 规费费率 6.82%,税金率 11%。
事件 1:由于施工工艺和组织的要求,E 工作需要两种机械同时配合使用,其中一种机械 A、E 工作共用,现场只有一台,先 A 后 E(该种施工机械租赁台班费 800 元/台班),另一种机械 B、E、I 工作需使用,现场也只设一台(该种施工机械运转台班费 600 元/台班,闲置台班费 400 元/台班),工作 C、E 需由同一班组工人完成作业,为此该计划需做出相应的调整。
事件 2:按事件一调整进度计划后,A 工作所需的机械原计划按初始工作的最早开始时间进场,但闲置时间较长,经项目部讨论,该机械不影响计划工期的前提下按最短闲置时间安排进场。
事件 3:承包商使机械在现场闲置时间最短的合理安排得到监理工程师的批准。在施工过程中,由于设计变更, 致使工作 E 增加工程量,作业时间延长 2 天,增加用工 10 个工日,材料费用 1.2 万元;因工作 E 作业时间的延长, 致使工作 H、I 的开始作业时间均相应推迟 2 天。
事件 4:D 工作完成后,因为施工质量验收不合格,数次返工,推迟了 G 作业开始工作时间 7 天,增加了相关费用 800 元(不含规费、税金)。
最终项目按原计划工期 16 天完成。
【问题】:

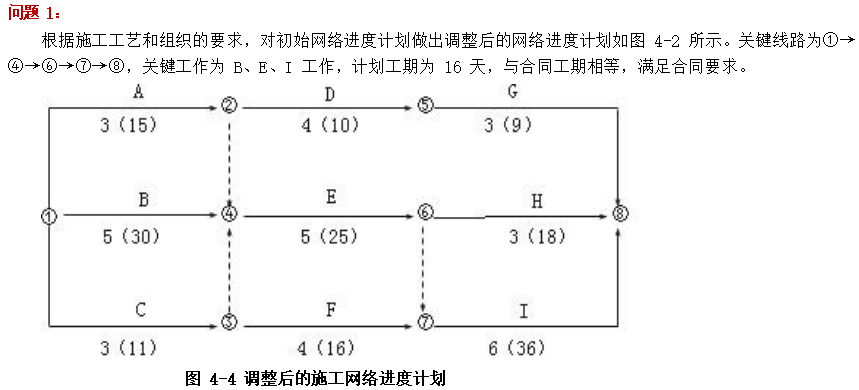

1.根据事件 1 做出相应的调整,绘制出调整后的施工网络进度计划,说明该工程计划工期是否满足合同要求。

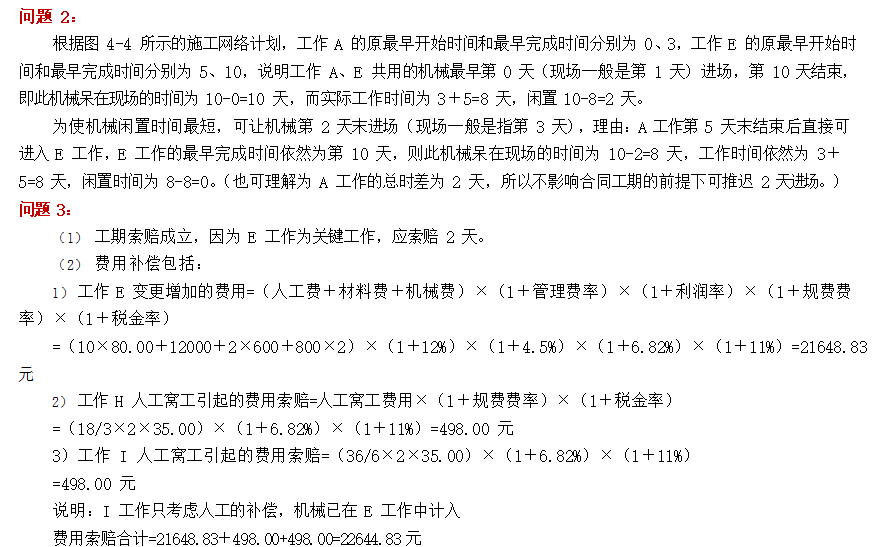

2.根据事件 2,试分析 A、E 二项工作的开始作业时间如何安排使该种施工机械在现场的闲置时间最短?
3.事件 3 承包商应得到的工期和费用补偿是多少?
4.事件 4 承包商应得到的工期和费用索赔是多少?事件 2、3、4 发生后,如工程仍计划按合同工期完成,需要制定赶工方案吗?

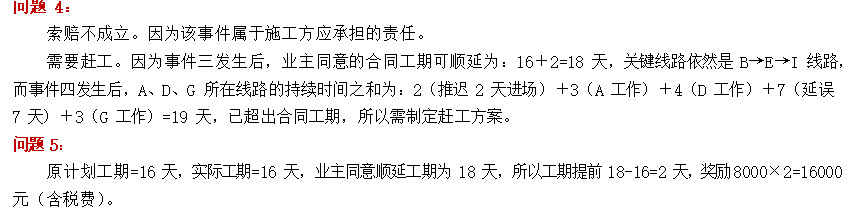

5.列式计算该工程的工期奖罚款是多少?
