您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析真题

2013年造价工程师案例分析考试试题及答案解析

来源:233网校 2014-05-28 08:32:00
  试题六(40分):
  本试题分三个专业(Ⅰ土建工程、Ⅱ管道和设备工程、Ⅲ电气和自动化控制工程),请任选其中一题作答,若选作多题,按所答的第一题(卷面顺序)计分。
  1.土建工程
  某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构,其上部结构系统如图6-Ⅰ-1所示,结构体系中现场预制标准构件和非标准构件的混凝土强度等级、设计控制参考钢筋控制参考钢筋含量等见表6-Ⅰ-1:
  表6-Ⅰ-1现场预制构件一览表
  构件名称 型号 强度等级 钢筋含量(Kg/m3)
1 预制混凝土矩形柱 YZ-1 C30 152.00
2 预制混凝土矩形柱 YZ-2 C30 138.00
3 预制混凝土基础粱 JL-1 C25 95.00
4 预制混凝土基础粱 JL-2 C25 95.00
5 预制混凝土柱顶连系粱 LL-1 C25 84.00
6 预制混凝土柱顶连粱 LL-2 C25 84.00
7 预制混凝土T型吊车粱 DL-1 C35 141.00
8 预制混凝土T型吊车梁 DL-2 C35 141.00
9 预制混凝土薄腹屋面粱 WL-1 C35 135.00
lO 预制混凝土薄腹屋面梁 WL-2 C35 135.00
  另经查阅国家标准图集,所选用的薄腹层面梁混凝土用量为3.11m3/榀(厂房中间与两端山墙处屋面梁的混凝土用量相等,仅预埋铁件不同)所选用T型吊车梁混凝土用量,车间两端都为1.13m3/根,其余为1.08m3/根。
  1.根据上述条件,按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)的计算规则,在表6-Ⅰ-2中,列式计算该机修车间上部结构预支混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。
  2.利用第1题的计算结果和以下相关数据,按《建设工程工程量清单计价规范》(GB50854
  —2013)的要求,在表6-Ⅰ-2中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为:①预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积<3.5m3;就近插入基础杯口,人材机合计513.71元/m3;②预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积小于1.2m3,人材机合计402.98/m3;③预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m3,安装高度<12m,人材机合计423.21元/m3;④预制混凝土T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3,安装高度小于9.5m,人材机合计530.38元/m3;⑤预制混凝土薄腹屋面梁的清单编码为010510003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13m,人材机合计561.35元/m3;⑥预制混凝土构件钢筋的清单编码为010515002,本车间构件钢筋直径为6~25mm,人材机合计6 018.70元/m3。以上项目管理费均以人材机的基数按l0%计算,利润均以人材机和管理费合计为基数按5%计算。
  3.利用以下相关数据,在表6-Ⅰ-4中,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为:①一般土建分部分项工程费用785 000.00元;②措施项目费用62 800.00元,其中安全文明施工费26500.00元;③其他项目费用为屋顶防水专业分包暂估70 000.00元;
  ④规费以分部分项工程、措施项目、其他项目之和为基数计取,综合费率为5.28%;⑤税率为3.477%。(注:计算结果保留两位小数即可)



  注:现场预制构件一览表见文字说明

  Ⅱ.管道安装工程
  1.某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。
  (1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。
  (2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。
  (3)施工机械费用每台非标设备按0.66万元计。
  (4)企业管理费、利润分别按人工费的65%、35%计。
  2.换热加压站工艺系统安装见图6-Ⅱ-1“换热加压站工艺系统平面图”所示。工程量清单统一项目编码见表6-Ⅱ-1。
  表6-Ⅱ-1工程量清单统一项目编码
  项目编码 项目名称 项目编码 项目名称
030601004 低压碳钢管 030604001 低压碳钢管件
030607003 低压法兰阀门 030610002 低压碳钢平焊法兰
030616003 焊缝X光射线探伤
问题:
  1.根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程:
  (1)计算制作安装每台设备简体制作时的钢板材料损耗率,需用平直后的钢板数量,需用标准成卷钢板数量,每台设备制作安装的所需材料费。
  (2)计算每台该设备制作安装的时间定额(即基本用工),每台设备制作安装的预算定额工日消耗量及人工费。
  (3)计算出该设备制作安装工程量清单项目的综合单价及合价。
  2.按照《建设工程工程量清单计价规范》(GB50500--2008)相关规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题纸表6-Ⅱ-2“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中89×4无缝钢管长度工程量已给定,不需写计算过程),分步写在答题纸表6-Ⅱ-2“分部分项工程量清单表”的后面。

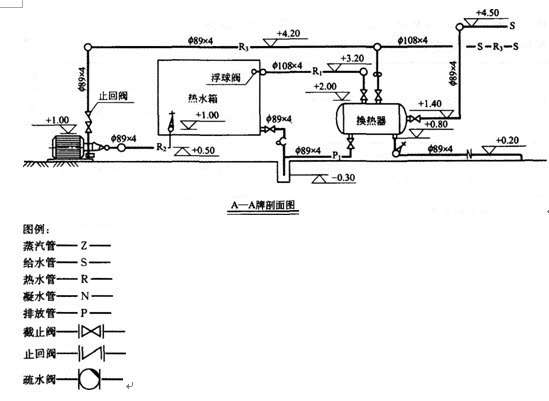

  图6一Ⅱ一1换热加压站工艺系统安装
  说明:
  1.管道系统工作压力为1.0MPa,图中标注尺寸除标高以m计外,其他均以mm计。
  2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系全部采用电弧焊接。
  3.蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80mm×150mm,管道焊接按每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。
  4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,疏水阀S41T-16,均采用平焊法兰连接。
  5.管道支架为普通支架,管道安装完毕进行水压试验和冲洗。
  6.所有管道、管道支架除锈后,均刷防锈漆两遍,管道采用岩棉壳(厚度为50mm)保温,外缠铝箔保护层。
  Ⅲ.电气和自动化控制工程
  工程背景资料如下:

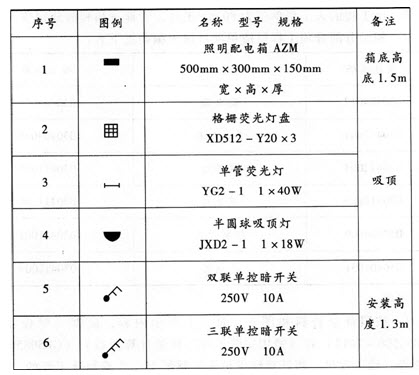

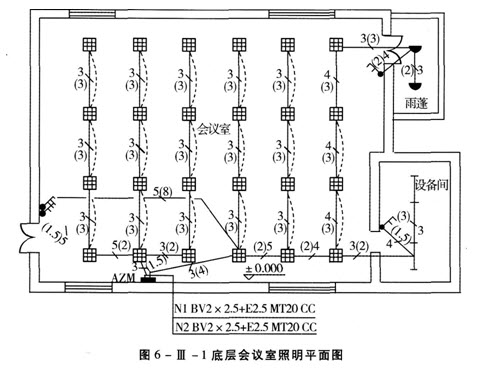

  1.图6-Ⅲ-1所示为某综合楼底层会议室的照明平面图。
  2.照明工程的相关定额见下表:
      安装基价(元) 未计价主材
定额编号   项目名称   定额单位     人工费   材料费   机械费   单价 损耗率 (%)
  2-263 成套配电箱嵌入式安装 (半周长0.5m以内)   台   119.98   79.58   0   250.00元/台
  2-264 成套配电箱嵌入式安装 (半周长1m以内)   台   144.00   85.98   0   300.00元/台
  2-1596 格荧光灯盘 XD一512一Y20—3吸顶安装   10套   243.97   53.28   0   120.00元/套   1
2-1594 单管荧光灯YG2-1吸顶安装 10套 173.59 53.28 0 70.00元/套 1
2-1384 半圆球吸顶灯JXD2-1安装 10套 179.69 299.60 0 50.00元/套 1
2-1637 单联单控暗开关安装 10个 68.00 11.18 0 12.00元/个 2
2-1638 双联单控暗开关安装 10个 71.21 15.45 0 15.00元/个 2
2-1639 三联单控暗开关安装 10个 74.38 19.70 0 18.00元/个 2
2-1377 暗装接线盒 10个 36.00 53.85 0 2.70元/个 2
2-1378 暗装开关盒 10个 38.41 24.93 0 2.30元/个 2
  2-982 镀锌电线管φ20沿砖 混凝土结构暗配 100m  471.96   82.65   35.68 6.00元/m   3
  2-983 镀锌电线管φ25沿砖 混凝土结构暗配   100m  679.94   144.68   36.50   8.00元/m   3
2-1172 量内穿线BV-2.5mm2 100m 79.99 44.53 0 2.20元/m 16
  3.该工程的人工费单位为80元/32日,管理费和利润分别按人工费的50%和30%计算。
  4.相姜分部分项工程量清单项目统一编码见下表:
项目编码 项目名称 项目编码 项目名称
030404017 配电箱 030404034 照明开关
030412001 普通灯具 030404036 其他电器
030412004 装饰灯 030411005 接线盒
030412005 荧光灯 030411006 接线盒
030404009 控制开关 030411001 配管
030404031 小电器 030411004 配线
  问题:
  1.按照背景资料和图6一Ⅲ一1所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013)和《通用安装工程工程量计算规范》(GB50856-2013)的规定,分别列式计算管、线工程量,将计算结果填入答题纸上,并编制该工程的“分部分项工程和单价措施项目清单与计价表”。
  2.设定该工程镀锌电线管qb20暗配的清单工程量为70m,其余条件均不变,要求上述相关定额计算渡锌电线管φ20暗配项目的综合单价,并填入“综合单价分析表”中。(保留两位小数)

  说明:
  1.照明配电箱AZM电源由本层总配电箱引来。
  2.管路为镀锌电线管φ20或φ25沿墙、楼板暗配,顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-5002.5mm2。管内穿线管径选择:3根线选用φ20镀锌电线管;4—5根线选用φ25镀锌电线管。所有管路内均带一根专用接地线(PE线)。
  3.配管水平长度见图6-Ⅲ-1括号内数字,单位为m。

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
