2016年造价工程师考试于10月15日至10月16日开考,本站将考后更新发布2016年造价工程师考试真题答案,欢迎各位考友来交流讨论!建议收藏关注此页面
点击进入>>2016年造价工程师真题及答案专题|真题解析(讲师版)发布中
试题四
某项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费之和的10%,利润为人材机费用与管理费之和的6%,规费和税金(营业额)为人材机费用于管理费和利润之和的9.8%,合同工期为100天,设备安装合同约定:管理费和利润均人工费为基础,其费率分别为55%、45%。规费和税金(营业税)为人材机费用与管理费和利润之和的9.8%,合同工期20天。
该工程实施过程中发生如下事件:
事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工程索赔。
事件2:设备基础D工作的预埋件完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收事件,在此情况下,甲施工单位进行了隐蔽工序的施工,业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋尺寸不足,位置偏差过大,不符合设计要求。该重新检验导致甲施工单位增加人工30工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提供了费用索赔和工期索赔。
事件3:设备安装S工作开始后,乙施工单位发现的业主采购设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元。人工费0.5万元。S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。
事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏。使S工作延长施工工期6天,窝工24个工作日。增加安装、调试设备修理费1.6万元。并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。
问题:
1.分别指出事件1~4中甲施工单位和乙施工单位的费用索赔和工期索赔是否成立?并分别说明理由。
2.事件2中,业主代表的做法是否妥当?说明理由。

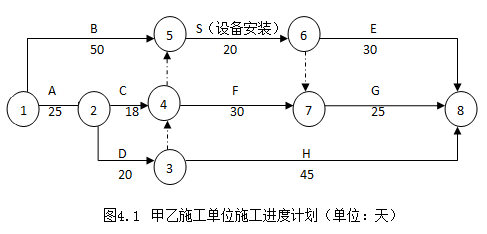

3.事件1~4发生后,图中E工作和G工作实际开始时间分别为第几天?说明理由。
4.计算业主应补偿甲、乙施工单位的费用分别是多少元,可批准延长的工期分别为多少天?
