您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析真题

2016年造价工程师《案例分析》考试真题及答案

来源:233网校 2017-09-14 10:26:00
导读:233网校考后将及时发布2016年造价工程师考试真题及答案,考完的考生记得来此对答案哦!更多造价工程师考试真题答案请关注233网校造价工程师考试网。2016造价工程师真题解析(名师版)发布中>>

  案例二(20分)

  某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。

  施工过程中发生了以下事件:

  事件1:施工前,施工单位拟定了一三种隧洞开挖施工方案,并测定了各方案的施工成本。见表2-1。

  表2-1 各施工方案施工成本 单位万元

施工方案施工准备工作成本不同地质条件下额施工成本
地质较好地质不好
先拱后墙法4300101000102000
台阶法450099000106000
全断面法680093000/

  当采用全断面法施工时,在地质条件不好的情况下,须改用其他其他施工方法,如果改用先拱后墙法施工,需再投入3300万元的施工准备工作成本;如果改用台阶法施工,需再投入1100万元的施工准备工作成本。

  根据对地质勘探资料的分析评估,地质情况较好的可能性为0.6。

  事件2:实际开工前发现地质情况不好,经综合考虑施工方案采用台阶法,造价工程师测算了按计划工期施工的施工成本;间接成本为2万元/天;直接成本每压缩工期5天增加30万元,每延长工期5天减少20万元。

  问题:

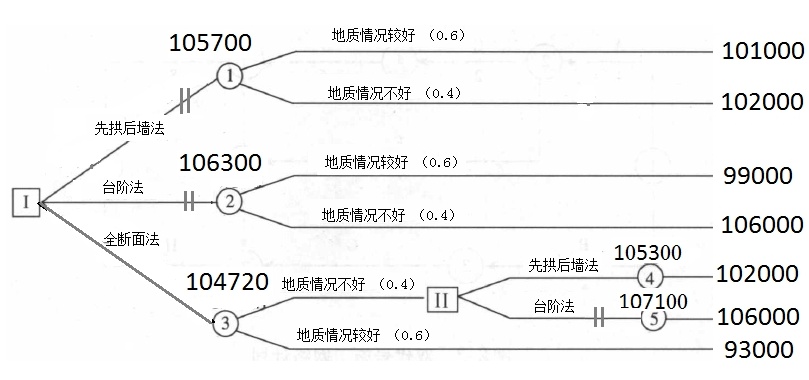

  1.绘制事件1中施工单位施工方案的决策树。

  2.列式计算事件1中施工方案选择的决策过程,并按成本最低原则确定最佳施工方案。

  3.事件2中,从经济的角度考虑,施工单位应压缩工期、延长工期还是按计划施工?说明理由。

  4.事件2中,施工单位按计划工期施工的产值利润率为多少万元?若施工单位希望实现10%的产值利润率,应降低成本多少万元?

  2.机会点4成本期望值=102000+3300=105300万元

  机会点5成本期望值=106000+1100=107100万元

  由于机会点5的成本期望值大于机会点4的成本期望值,所以应当优选机会点4的方案。

  机会点1 总成本期望值=(101000+4300) x0.6+ (102000+4300) x0.4=105700万元

  机会点2总成本期望值=(99000+4500) x0.6+ (106000+4500) x0.4=106300万元

  机会点3总成本期望值=(93000+6800) x0.6+112100x0.4=104720万元

  由于机会点3的成本期望值小于机会点1和机会点2的成本期望值,所以应当优选机会点3的方案。

  3.按计划工期每天费用=2万元/天

  压缩工期每天费用=30/5-3-2=1万元/天

  延长工期每天费用=-20/5+3+2=1万元/天

  计划工期每天增加0费用,所以应当选按原计划施工的方案。

  4.产值利润率=(120000-4500-10600) /120000=7.92%

  实现10%产值利润的情况下,应降低成本为:120000×10%-(120000-4500-106000)=2500万元

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
