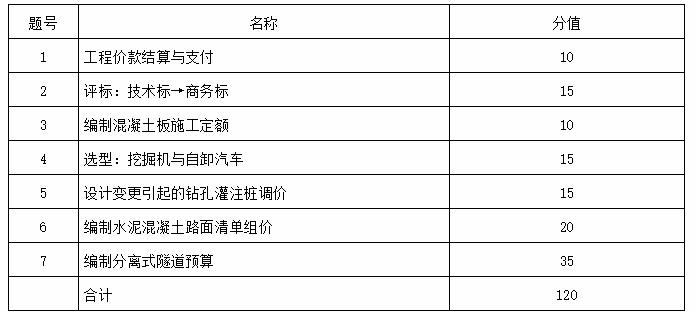

第一题:工程价款结算与支付

某高速公路某合同段,签约合同价为60000万元,工期12个月。招标文件按《公路工程标准施工招标文件》(2018)编制。合同约定按实际完成工程量以合同清单单价进行结算。

1.合同项目专用条款约定开工预付款为签约合同价的10%,开工第1个月支付,计量累计达签约合同价的30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从个月的进度付证书中扣回,累计达到签约合同价的80%扣完;

2.合同约定进度付款证书的最低限额为3000万元;

3.预留质量保证金为3%合同价格,结算时一次性扣除。


第二题:评标技术标、商务标

5家邀请招标的评标得分计算15分;

技术标满分40分、商务标满分60分;技术标得分去掉一个最高分、一个最低分后算术平均,技术得分不满30分的,不再评审商务标;

五个单位技术标得分:

A单位技术标得分33

B单位技术标得分34

C单位技术标得分35

D单位技术标得分32

E单位技术标得分27.7  (技术标除优良 5分、合格4分、荣誉**奖2分/项,省优奖1分/项,其他分值题干均已给出)

商务标评标基准价,去掉一个最高和最低报价后算术平均,报价每低于评标基准价1%扣1分,高1%扣2分,最多扣10分;

五个单位商务标得分:

A单位商务标报价7840万

B单位商务标报价7680万

C单位商务标报价7580万

D单位商务标报价7480万

E单位商务标报价7320万

问题:

1.计算五个单位商务标得分。

2.计算谁是中标单位。

第三题:编制混凝土板施工定额  【类似真题

某混凝土工程的观察测时,对象是6名工人,符合正常的施工条件,整个过程成的工程量为32m3混凝土。基本工作时间300min,因没有水泥而停工时间15min,因停电耽误时间12min,辅助工作时间占基本工作时间1%,准备结束时间为20min,工人上班迟到时间8min,不可避免的中断时间测时为10min,休息时间占定额时间的20%,下班早退时间5min。

问题:试计算时间定额和产量定额。

第四题:选型挖掘机、自卸汽车

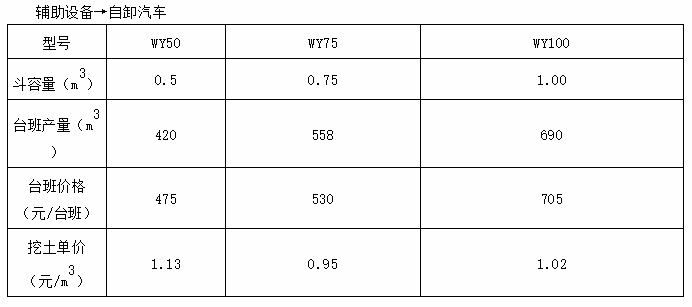

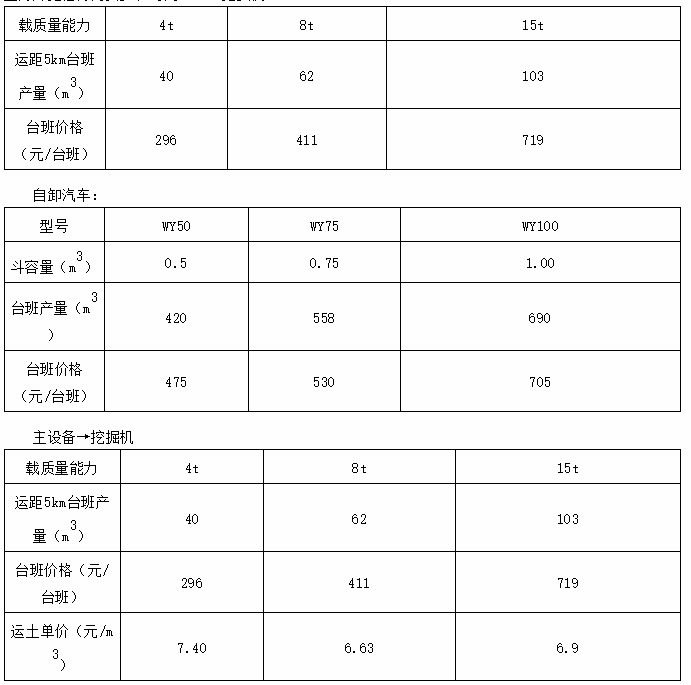

【案例2-8】某公路工程公司承担基坑土方施工,基坑深为4.0m,土方量为15000m3,运土距离按平均5km计算,计算工期为10天。公司现有斗容量0.5m3、0.75m3、1.00m3液压挖掘机各两台及4t、8t、15t自卸汽车各10台,其主要参数如下:问题:(15分)

1.挖掘机与自卸汽车按表中型号只能各取1个,如何组合最经济?其每立方米土方挖、运、卸的直接费为多少元?

2.若按两班制组织施工,则需要配备几台挖掘机和几台自卸汽车?

3.按照确定的机械配备,完成基坑土方开挖任务需要多长时间?

挖掘机:

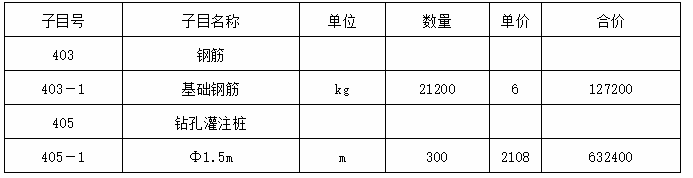

第五题:变更钻孔灌注桩调价

某钻孔灌注桩项目采用冲击钻机成孔,泵送混凝土施工,工程量清单见下表,因设计验算错误,钻孔灌注桩原C25水下混凝土(400元/m3)需更换为C30水下混凝土(410元/m3),钢筋每立方40kg提高到50kg。


问题:(15分)

1.应采用什么原则调整单价?

2.如何调整0号清单?变更后的清单数量、单价、合价多少?

第六题:组价水泥混凝土路面

某高速公路某合同段,路面工程内容包括:12cm碎石垫层、36cm厚4.5%水泥稳定碎石基层、28cm混凝土面层、培路肩,路面宽度24.5m,长度1km。

问题:(20分)

1.混凝土路面采用商品混凝土浇筑,出厂价(含税价,增值税率3%)为350元/m3,则不含税的价格为多少?

2.补充路面工程量清单,要求大家填写单位和数量?

3.在路面工程的清单子目下套取定额。

第七题:预算分离式隧道工程

某高速公路有一座分离式隧道,隧道长度为6015m,明洞总长度15m。隧道洞口、土石方和洞身土石方的弃渣场距洞口(进出口)均为3000m。洞身开挖按一般凿岩机钻爆法施工,隧道围岩包括Ⅲ、Ⅳ、Ⅴ级三类,其中Ⅴ级围岩设计开挖面积单洞为115m2,占隧道总长度的20%;Ⅳ级围岩占隧道总长度的30%Ⅲ级围岩占隧道总长度的20%。

1.洞门部分:开挖土石方8000m3,其中普通土3000m3,次坚石5000m3;浆砌片石截水沟70m3。

2.洞身部分:增加内容实际开挖隧道土方为设计断面开的1.1倍,钢支撑440t,连接钢筋HRB335,25t,喷射混凝土10020m3,仰拱超挖回填砼120m3,钢筋网130t,Φ25锚杆12t,锚杆垫板0.9t。

3.隧道内防排水、洞内管沟、装饰、照明、通风、消防不考虑。

问题:请列出该隧道工程施工图预算所涉及的的相关定额名称、单位、定额表号、数量、定额调整等内容,并填入表格中,需要时应列式计算或文字说明。
