您现在的位置:233网校 >一级造价工程师 > 案例分析 > 案例分析真题

2020一级造价工程师真题及答案:案例分析(安装)(案例三)

来源:233网校 2020-11-09 08:41:00

2020年一级造价工程师考试时间为10月24日-25日,其中《案例分析(安装)》科目考试时间10月25日下午14:00-18:00进行。考试结束后,233网校将及时为大家提供试题答案,并有专业老师进行考后直播解析,敬请关注!建议各位考友提前下载好233网校app,下考后能随时随地收到试题答案推送,还能参与考后直播解析,和老师在线交流。预约考后真题解析直播>>

2020年一级造价师《案例分析(安装)》真题及答案(案例三)

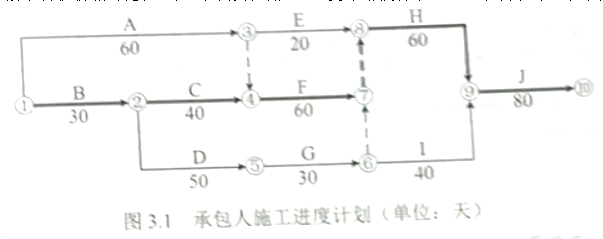

某环保工程项目、发承包双方签订了工程施工合同、合同约定:工期270天:管理费和利润按人材机费用之和的20%计取:规费和增值税税金按人材机费、管理费和利润之和的13%计取。人工单价按150元/工日计、人工窝工补偿按其单价的60%计:施工机械台班单价按1200元/台班计、施工机械闲置补偿按其台班单价的70%计。人工窝工和施工机械闲置补偿均不计取管理费和利润;各分部分项工程的措施费按其相应工程费的25%计取、(无特别说明的,费用计算时均按不含税价格考虑)。承包人编制的施工进度计划获得了监理工程师批准、如图3.1所示

该工程项目施工过程中发生了如下事件:

事件1:分项工程A施工至第15天时、发现地下埋藏文物、由相关部门进行了处置,造成承包人停工10天,人员窝工110个工日、施工机械闲置20个台班。配合文物处置、承包人发生人工费3000元、保护措施费1600元。承包人及时向发包人提出工期延期和费用索赔。

事件2:文物处置工作完成后①发包人提出了地基夯实设计变更,致使分项工程A延长5天工作时间,承包人增加用工50个工日、增加施工机械5个台班、增加材料费35000元:②为了确保工程质量、承包人将地基夯实处理设计变更的范围扩大了20%,由此增加了5天工作时间、增加人工费2000元、材料费3500元、施工机械使用费2000元。承包人针对①、②两项内容及时提出工期延期和费用索赔。

事件3:分项工程C、G、H共用同一台专用施工机械顺序施工,承包人计划第30天末租赁该专用施工机械进场,第190天末退场。

事件4:分项工程H施工中,使用的某种暂估价材料的价格上涨了30%,该材料的暂估单价为392.4元/m²(含可抵扣进项税9%),监理工程师确认该材料使用数量为800m2。

问题:

1.事件一中,承包人提出的工期延期和费用索赔是否成立?说明理由。如果不成立,承包人应获得的工期延期为多少天?费用索赔额为多少元?

2.事件二中,分别指出承包人针对①、②两项内容所提出的工期延期和费用索赔是否成立?说明理由。承包人应获得的工期延期为多少天?说明理由。费用索赔为多少元?

3.根据图3.1,在答题卡给出的时标图表上,绘制继事件1、2发生后承包人的早时标网络施工进度计划。实际工期为多少天?事件3中专用施工机械最迟须第几天末进厂?在此情况下,该机械在施工现场的闲置时间最短为多少天?

4.事件4中,分项工程H的工程价款增加金额为多少元?

参考解析:

问题1:

(1)工期索赔不成立。理由:A工作为非关键工作,其总时差为10天,停工十天未超过其总时差,对总工期无影响。所以工期索赔不成立。

(2)费用索赔成立。理由:因事件1发现地下埋藏文物属于发包人应该承担的责任。可以进行费用的索赔。

(3)事件1后,工期仍为270天,承包人应获得的工期延期为0天。

(4)费用索赔额=(110×150×60%+20×1200×70%)×(1+13%)+3000×(1+20%)×(1+13%)+1600×(1+13%)=36047(元)

问题2:

(1)①工期索赔成立。理由:发包人提出地基夯实设计变更属于发包人应该承担的责任。事件1发生后A变为关键工作,所以A延长5天影响总工期推后5天。

费用索赔成立。理由:发包人提出地基夯实设计变更属于发包人应该承担的责任。应给予承包人合理费用。

②工期和费用索赔均不成立。理由:承包人扩大夯实处理范围是为了确保工作质量的施工措施,属于承包人应该承担的责任。

(2)承包人应获得的工期延期为5天。理由:事件1、2发生后,关键线路为:A-F-H-J,业主同意的工期为275天,所以A延长5天应当索赔。

(3)费用索赔额=(50×150+5×1200+35000)×(1+20%)×(1+25%)×(1+13%)=82207.5(元)

问题3:

(1)时标网络图

(2)实际工期=280天。

(3)事件3中专用施工机械最迟须第40天末进场。

(4)在此情况下,该机械在场时间=200-40=160,机械的工作时间=40+30+60=130,机械的闲置时间最短为=160-130=30天。

问题4:

不含税暂估单价=392.4/(1+9%)=360(元)

分项工程H的工程价款增加金额=360×30%×800×(1+20%)×(1+13%)=117158.4(元)

热点关注:

历年一级造价师查分时间汇总,2020成绩查询时间预测

2020全国一级造价师成绩合格标准、各科多少分?

根据人社部人事考试中心《关于2020年度一级造价工程师职业资格考试考务工作的通知(各省公告)》(人考中心函[2020]26号),将于2020年12月底前公布考试成绩,届时报考人员可登录中国人事考试网(网址为http://link.233.com/28357)成绩查询栏目查询。

往年造价成绩合格分数线划分标准即总分的60%。因此预计2020年一级造价工程师合格分数线如下:

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
