问题2:屋面上没有围护结构的水箱间,其建筑面积如何计算?
解:根据《建筑工程建筑面积计算规范》规定,屋面上没有围护结构的水箱间,不应计算建筑面积。
问题3:根据《建设工程工程量清单计价规范》列出该基础工程所包括的分项工程名称及计量顺序。

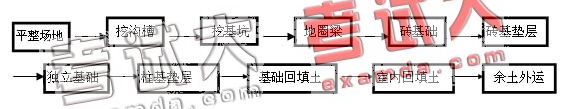

解:该基础工程所包括的分项工程有:砖带形基础、钢筋混凝土独立柱基础、带形基础混凝土垫层、独立基础混凝土垫层、钢筋混凝土地圈梁等五个分项工程。土方工程包括有:平整场地、人工挖沟槽、人工挖地坑、基础回填土、室内回填土和场内土方运输等六个分项工程。因此,本基础工程共有11个分项工程。它们的合理的计算顺序如下:
问题4:计算各分项工程的工程量。
解:
⒈ 平整场地=11.04×8.34=92.07m2
⒉ 人工挖基础土方:
挖土深度=1.85-0.15=1.7 m
外墙垫层长度按中心线、内墙垫层长度按基底之间的净长线计算。
砖带形基础土方:
L1-1=8.1×2+(3.6-0.6-0.5)=16.2+2.5=18.7 m
L2-2=10.8×2+(8.1-1.2)=21.6+6.9=28.5 m
V槽1-1=1×18.7×1.7=31.79 m3
V槽2-2=1.2×28.5×1.7=58.14 m3
V槽=31.79+58.14=89.93 m3
独立基础土方:
挖土深度=1.85-0.15=1.7 m,其工程量按以下公式计算:
V坑=〔2.3×2.3×1.7〕=8.99 m3
基础土方工程量=条形基础土方+独立柱基土方
=89.93+8.99=98.92 m3
⒊ 钢筋混凝土地圈梁:
混凝土工程量=(L中+L内)×梁高×梁宽
=〔2(10.8+8.1)+(8.1-0.24+3.6-0.24)〕×0.18×0.24
=(37.8+11.22)×0.18×0.24=2.12 m3

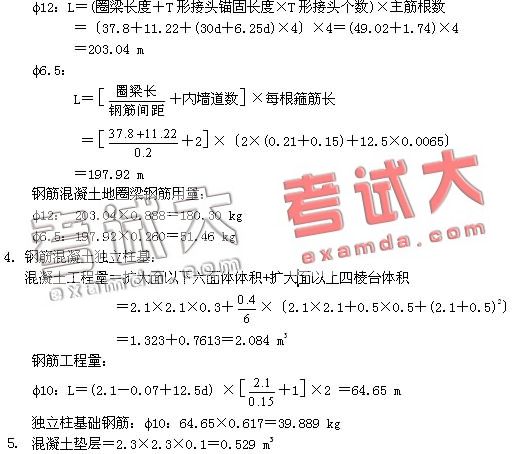

钢筋工程量:
