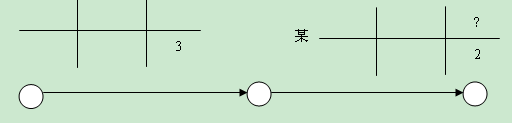

例题 3.某项工作有一项紧前工作而无紧后工作,紧前工作的自由时差为3,本项工作的自由时差为2,该项工作的总时差应为 (        )。

A.0                                     B.1
C.2                                     D.5
答案:C.2

解题要点:

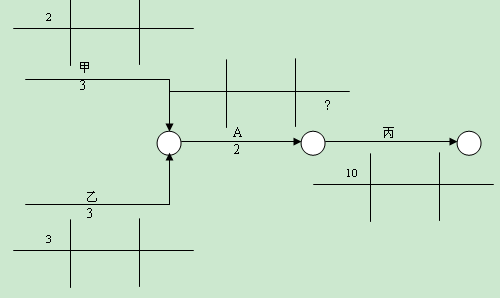

例题 4.某项工作A分别有两项紧前工作甲、乙工作和一项紧后工作丙工作。已知甲工作的最早开始时间为2,持续时间为3,乙工作的最早开始时间为3,持续时间为3,丙工作的最早开始时间为10。当本项工作A的持续时间为2时,其自由时差为(    )。
  A.1         B.2       C.3         D.4
答案:   B.2

解题要点:

FFA=ES丙-EFA
EFA=ESA+DA
ESA=Max{EF19,EF乙}= Max{2+3,3+3}=6
EFA=10-(6+2)=2
