工程计价基本程序&工程定额体系
一、考情分析
二、“工程计价基本程序&工程定额体系”课堂考点笔记
(一)工程计价基本程序

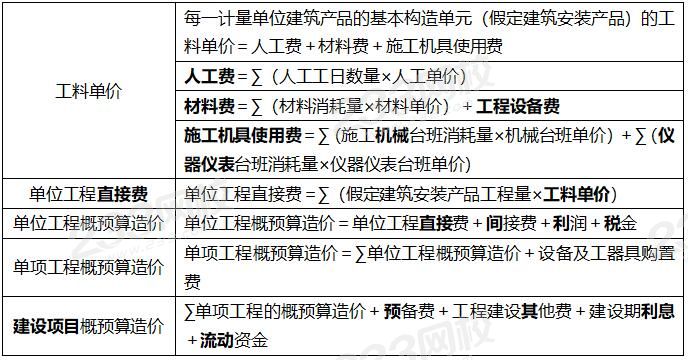

考点一、工程概预算编制的基本程序
考点二、工程量清单计价的基本程序
工程量清单计价的过程可以分为工程量清单的编制和工程量清单的应用两个阶段。

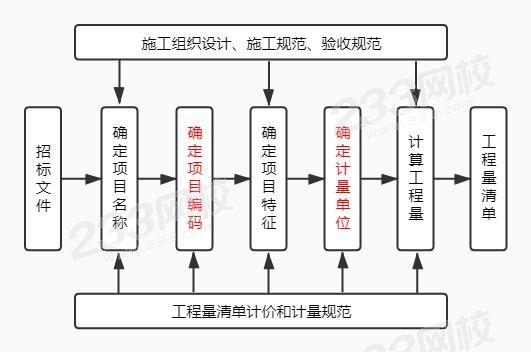

(1)工程量清单的编制程序

(2)工程量清单的应用程序
(3)工程量清单计价基本方法
分部分项工程费 | 分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价) |
措施项目费 | 措施项目费=∑各措施项目费 |
其他项目费 | 其他项目费=暂列金额+暂估价+计日工+总承包服务费 |
单位工程造价 | 单位工程造价=分+措+其+规+税 |
单项工程造价 | 单项工程造价=∑单位工程报价 |
建设项目总造价 | 建设项目总造价=∑单项工程报价 |
综合单价指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。风险费用隐含于已标价的工程量清单综合单价中,用于化解双方在合同约定中的风险内容和范围的费用。
(4)工程量清单计价活动

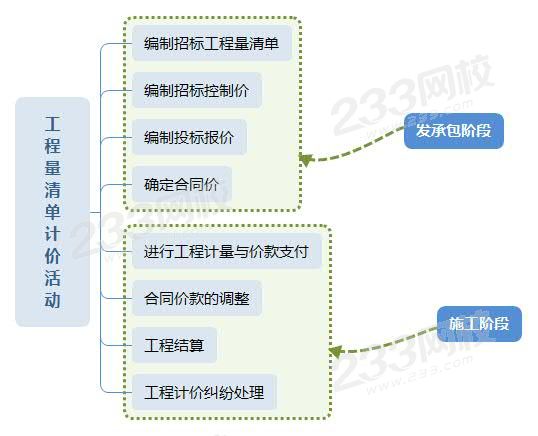

工程量清单计价活动涵盖施工招标、合同管理以及竣工交付全过程,包括:
(二)工程定额体系
考点一、工程定额的分类
划分标准 | 分类 |
定额反映的生产要素 | 1)劳动消耗定额 2)材料消耗定额 3)机具消耗定额 |
编制程序和用途 | 1)施工定额 2)预算定额 3)概算定额 4)概算指标 5)投资估算指标 |
专业 | 1)建筑工程定额 2)安装工程定额 |
主编单位和管理权限 | 1)全国统一定额 2)行业统一定额 3)地区统一定额 4)企业定额 5)补充定额 |
(1)按定额反映的生产要素内容分类
劳动消耗定额
| 1)简称劳动定额、人工定额。 2)完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。 3)主要表现形式是时间定额,同时也表现为产量定额。 |
材料消耗定额 | 完成规定计量单位合格的建筑安装产品所消耗的原材料、成品、半成品、构配件等动力资源的数量标准。 |
机具消耗定额 | 1)由机械消耗定额与仪器仪表消耗定额组成。 2)完成规定计量单位合格的建筑安装产品所消耗的施工机械台班的数量标准。 3)机械消耗定额的主要表现形式是机械时间定额,同时也表现为产量定额。施工仪器仪表消耗定额的表现形式与机械消耗定额类似。 |
(2)按定额的编制程序和用途分类
1)内容
施工定额 【生产性定额】 | 1)消耗的人、材、机数量标准。 2)在企业内部使用的一种定额,属于企业定额的性质。 3)分项最细、子目最多,是基础性定额。 |
预算定额 【计价性定额】 | 1)消耗的人、材、机数量及其费用标准。 2)以施工定额为基础综合扩大编制的,也是编制概算定额的基础。 |
概算定额 【计价性定额】 | 消耗的人、材、机数量及其费用标准,包含数项预算定额。 |
概算指标 【计价性定额】 | 1)以单位工程为对象,反映完成一个计量单位建筑安装产品的经济指标。 2)包括人工、材料、机具台班三个部分,同时还列出了分部工程量及单位工程的造价。 |
投资估算指标 【计价性定额】 | 1)以建设项目、单项工程、单位工程为对象,反映建设总投资及其各项费用构成的经济指标。 |

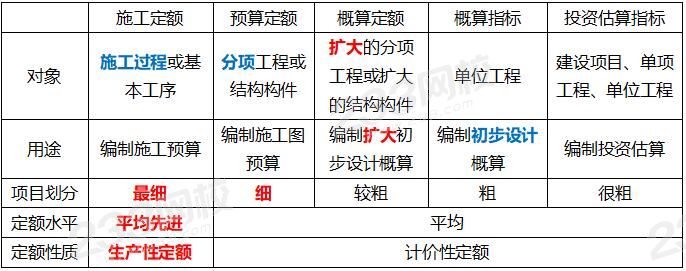

2)各种定额间关系的比较
(3)按主编单位和管理权限分类
全国统一定额 | 在全国范围内执行的定额。 |
行业统一定额 | 一般是只在本行业和相同专业性质的范围内使用 。 |
地区统一定额 | 考虑地区性特点和全国统一定额水平作适当调整和补充编制的 |
企业定额 | 1)根据本企业的施工技术、机械装备和管理水平编制的人工、材料、机具台班等的消耗标准。 2)企业定额在企业内部使用。 3)企业定额水平一般应高于国家现行定额。 |
补充定额 | 只能在指定的范围内使用,可作为以后修订定额的基础。 |
考点二、工程定额的制定与修订规定
1 | 对新型工程以及建筑产业现代化、绿色建筑节能等工程建设新要求,应及时制定新定额。 |
2 | 对相关技术规程、规范已全面更新且不能满足工程计价需要的定额,发布实施已满五年的定额,应全面修订。 |
3 | 对相关技术规程、规范发生局部调整且不能满足工程计价需要的定额,部分子目已不适应工程计价需要的定额,应及时局部修订。 |
4 | 对定额发布后出现的新技术、新工艺、新材料、新设备等情况,应根据工程建设需求及时编制补充定额。 |
三、精选配套习题
1、【2020】下列工程量清单计价的基本原理描述正确的是( )。
A. ∑分部分项工程量×工料单价
B. ∑措施项目工程量×措施项目工料单价)
C. 其他项目=暂列金额+暂估价+计日工+总承包服务费
D. 单项工程费=分部分项项目费+措施项目费+其他项目+税金
措施项目费=∑各措施项目费;
其他项目费=暂列金额+暂估价+计日工+总承包服务费
单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金;
单项工程造价=∑单位工程造价;
建设项目总造价=∑单项工程造价。
2、【2020】下列定额反应平均先进水平的是( )。
A. 施工定额
B. 预算定额
C. 概算定额
D. 概算指标
3、【2019】关于工程量清单计价,下列表达式正确的是( )。
A. 分部分项工程费=Σ(分部分项工程量×相应分部分项的工料单价)
B. 措施项目费=Σ(措施项目工程量×相应的工料单价)
C. 其他项目费=暂列金额+材料设备暂估价+计日工+总承包服务费
D. 单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金
233网校解析:选项A错误,分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价);
选项B错误,措施项目费=∑各措施项目费;
选项C错误,其他项目费=暂列金额+暂估价+计日工+总承包服务费,其中暂估价包含材料设备暂估价及专业工程暂估价。
选项D正确,单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金。
4、【2019】在工程量清单编制中,施工组织设计、施工规范和验收规范可以用于确定( )。
A. 项目名称
B. 项目编码
C. 项目特征
D. 计量单位
E. 工程数量
5、【2018】关于工程量清单计价的基本程序和方法,下列说法正确的有( )。
A. 单位工程造价通过直接费、间接费、利润汇总
B. 计价过程包括工程量清单的编制和应用两个阶段
C. 项目特征和计量单位的确定与施工组织设计无关
D. 招标文件中划分的由投标人承担的风险费用应隐含在综合单价中
E. 工程量清单计价活动伴随竣工结算而结束
233网校解析:选项A错误,单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金;
选项B正确,工程量清单计价的过程可以分为两个阶段,即工程量清单的编制和工程量清单的应用两个阶段;
选项C错误,与施工组织设计无关的只有项目编码和计量单位的确定;
选项D正确,风险费用是隐含于已标价工程量清单综合单价中;
选项E错误,工程量清单计价活动涵盖施工招标、合同管理以及竣工交付全过程,主要包括:编制招标工程量清单、招标控制价、投标报价,确定合同价,进行工程计量与价款支付、合同价款的调整、工程结算和工程计价纠纷处理等活动。
6、【2019】关于工程定额的应用,下列说法正确的是( )。
A. 施工定额是编制施工图预算的依据
B. 行业统一定额只能在本行业范围内使用
C. 企业定额反映了施工企业的生产消耗标准,宜用于工程计价
D. 工期定额是工程定额的一种类型,但不属于工程计价定额
233网校解析:选项A错误,施工定额是编制施工预算的依据;
选项B错误, 行业统一定额一般是只在本行业和相同专业性质的范围内使用;
选项C错误,企业定额是生产性定额,不是计价定额,不用于工程计价。
选项D正确,工期定额是指在正常的施工技术和组织条件下,完成建设项目和各类工程所需的工期标准,属于工程定额,但不属于工程计价定额。
7、【2018】反映完成一定计量单位合格扩大结构构件需消耗的人工、材料和施工机具台班数量的定额是( )。
A. 概算指标
B. 概算定额
C. 预算定额
D. 施工定额
233网校解析:题干中有关键词“扩大”,可知选项为概算定额。
选项A的对象是单位工程。
选项C的对象是分项工程或结构构件。
选项D的对象是施工过程或基本工序。
8、【2017】下列定额中,项目划分最细的计价定额是( )。
A. 材料消耗定额
B. 劳动定额
C. 预算定额
D. 概算定额
233网校解析:选项A、B错误,属于生产性定额,而非计价定额。
预算定额和概算定额都属于计价定额,且预算定额的项目划分细于概算定额。
针对零基础,理论及实战经验均匮乏的考生,2021年一级造价工程师钻石无忧班已来袭!3大阶段稳步锁分,专为通关考试而设计,完善且科学的授课体系,为您的一级造价工程师考试保驾护航~
3大阶段 | 班级 | 内容 |
零基础入门班 | 分析入门知识 | |
教材精讲班 | 熟悉教材考点脉络 | |
专题班 | 针对性强化重难点内容 | |
习题班 | 解析经典习题、掌握答题技巧 | |
高频考点班 | 串讲章节得分要点 | |
案例专项班 | 以题带点突破难点 | |
模考金题班 | 剖析2套内部试题 | |
真题解析班 | 深度掌握高频出题点 |
温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。
