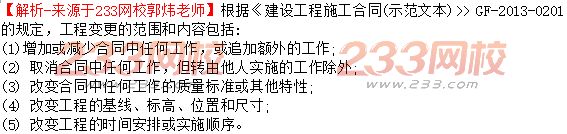

91.根据《建设工程施工合同(示范文本)》(GF-2013-0201),下列事项应纳入工程变更范国的有()。

A.改变工程的标高

B.改变工程的实施顺序

C.提高合同中的工作质量标准。

D.将合同中的某项工作转由他人实施

E.工程设备价格的变化

【参考答案】ABC

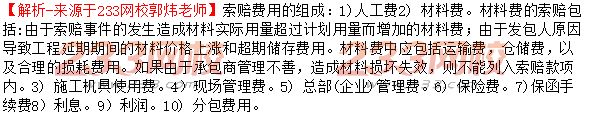

92.因发包人原因导致工程延期时,下列索赔事件能够成立的有()

A.材料超期储存费用索赔

B.材料保管不善造成的损坏费用索赔

C.现场管理费索赔

D.保险费索赔

E.保函手续费索赔答案:ACDE


93.承包人提交的已完工程进度款支付申请中,应计入本周期完成合同价款中的有( )。

A.本周期已完成单价项目的金额

B.本周期应支村的总价项目的金题

C.本周期应扣回的预付款

D.本周期应支付的安全文明施工费

E.本周期完度的计日工价款

【参考答案】 ABDE

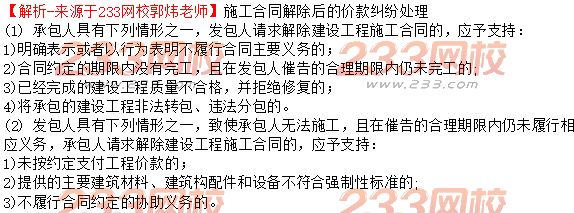

94.下列情形中,当事人提出解除合司,人民法院应于支持的有( )。

A.发包人提供的建筑材料不满足承包人要求,承包人请求解除合同

B.发包人延退 28 天支付工程款,承包人请求解除合间

C.承包人以行为表明不履行合同主要义务,发包人请求解除合司。

D.承包人拒绝修复已完不合格工程,发包人请求解除合同

E.承包人将工程违法分包,发包人请求解除合同

【参考答案】CDE

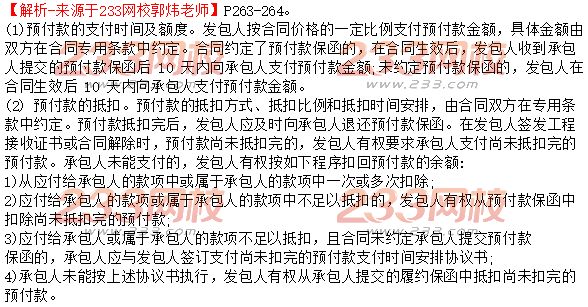

95.根据《建设项目工程总承包合同示范文本(试行》(GF201-0216)下列关于预付款的说法正确的有( )。

A.合同约定预付款保函的,发包人在收到预付款保通后 7 天内向承包人支付预付款金额

B.预付款的抵扣方式,比例等,由合同双方在专用条款中约定

C.预付款抵扣完后,发包人应及时向承包人退还预付款保函

D.合同解除时预付款尚未扣完的,发包人应直接从预付款保函中扣除尚未扣完的款项

E.合同未约定承包人提交保函的,尚未扣回的预付款应直接从履约保函中扣回

【参考答案】BC

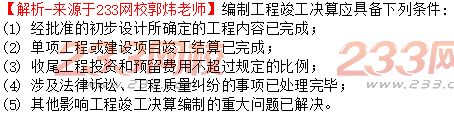

96.编制健建设项目竣工决算必须满足的条件包括()。

A.经批准的初步设计所决定的工程内容已完成

B.单项工程或建设项目竣工结算已完成

C.收尾工程竣工结算已完成

D.预留费用不超过规定比例

E.涉及工程质量纠纷事项已处理完毕

【参考答案】ABDE


本文解析为233网校原创,转载请注明来自233网校,违者必究!

编辑推荐:

在线估分:2018一级造价工程师考试《建设工程计价》真题及答案

视频解读:2018一级造价工程师考试《建设工程计价》真题视频解析

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
