2020年一级造价师《建设工程计价》真题及答案(1-10)

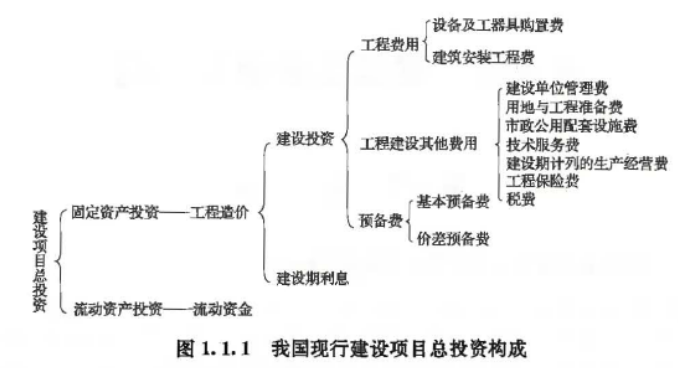

1、固定资产投资包括( )。
A.建筑费+安装费+预备费
B.建筑费+安装费+建设其他费
C.建安费+建设其他费+预备费
D.工程费用+建设其他费+预备费+建设期利息
参考解析:
2、某国内设备制造厂生产某台非标准设备的生产制造成本及包装费用20万元,外购配套件费为3万元,利润率为10%,增值税率为13%,则生产该台设备的利润为( )万元。
A.2.00
B.2.26
C.2.30
D.2.60
3、某工程建设期2年,第一年投入2000万元,第二年投入3000万元,建设期利息只计息不付息,利率10%。建设期利息是( )
A.455
B.460
C.720
D.830
4、下列工程量清单计价的基本原理描述正确的是( )
A.∑分部分项工程量×工料单价
B.∑措施项目工程量×措施项目工料单价)
C.其他项目=暂列金额+暂估价+计日工+总承包服务费
D.单项工程费=分部分项项目费+措施项目费+其他项目+税金
参考解析:分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价);
措施项目费=∑各措施项目费;
其他项目费=暂列金额+暂估价+计日工+总承包服务费
单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金;
单项工程造价=∑单位工程造价;
建设项目总造价=∑单项工程造价。
5、下列定额反应平均先进水平的是( )
A.施工定额
B.预算定额
C.概算定额
D.概算指标
6、下列计入总价措施项目表的是( )
A.垂直运输费
B.施工降排水
C.地上地下成品保护
D.大型机械进出场
参考解析:不宜计量的措施项目。对于不宜计量的措施项目,通常用计算基数乘以费率的方法予以计算。
1)安全文明施工费。
2)其余不宜计量的措施项目。包括夜间施工增加费,非夜间施工照明费,二次搬运费,冬雨季施工增加费,地上、地下设施、建筑物的临时保护设施费,已完工程及设备保护费等。
7、对工人工作时间消耗的分类中属于必需消耗时间而被计入时间定额的是( )。
A.偶然工作时间
B.工人休息时间
C.施工本身造成的停工时间
D.非施工本身造成的停工时间
8、干混地面砂浆DSM20贴600mm*600mm石材楼面,灰缝宽2mm,石材损耗率2%,每100平米需( )块。
A.281.46
B.281.57
C.283.33
D.283.45
9、一台设备原值5万元,使用期内大修3次,每维修期运转400台班,设备残值5%。该设备台班折旧费为( )
A.29.69
B.31.25
C.39.58
D.41.67
参考解析:检修周期=检修次数+1=3+1=4
耐用总台班=折旧年限×年工作台班=检修间隔台班×检修周期=400×4=1600;
台班折旧费=50000×(1-5%)/1600=29.69
10、某拟建项目,建筑安装工程费为11.2亿元,设备及工器具购置费为33.6亿元,工程建设其他费为8.4亿元,建设单位管理费为3亿元,基本预备费费率为5%,则拟建项目基本预备费为( )亿元。
A.0.56
B.2.24
C.2.66
D.2.81
