您现在的位置:233网校 >一级造价工程师 > 工程计价 > 工程计价真题

2020一级造价工程师真题及答案:建设工程计价(61-70)

来源:233网校 2020-11-10 11:10:00

2020年一级造价工程师考试时间为10月24日-25日,其中《建设工程计价》科目考试时间10月24日下午14:00-16:30进行。考试结束后,233网校将及时为大家提供试题答案,并有专业老师进行考后直播解析,敬请关注!建议各位考友提前下载好233网校app,下考后能随时随地收到试题答案推送,还能参与考后直播解析,和老师在线交流。预约考后真题解析直播>>

2020年一级造价师《建设工程计价》真题及答案(61-70)

61、下列费用中,属于建筑安装工程费中企业管理费的有(  )。

A.施工机械年保险费

B.劳动保险费

C.工伤保险费

D.财产保险费

E.工程保险费

参考答案:B,D
参考解析:企业管理费的内容:(1)管理人员工资;(2)办公费;(3)差旅交通费;(4)固定资产使用费;(5)工具用具使用费;(6)劳动保险和职工福利费;(7)劳动保护费;(8)检验试验费;(9)工会经费;(10)职工教育经费;(11)财产保险费;(12)财务费;(13)税金;(14)其他

62、关于设备购置费中的设备原价,下列说法正确的有(  )

A.包含随设备同时订购的首套备品备件费

B.包括施工现场自制设备的制造费

C.包括达到固定资产标准的办公家具购置费

D.包括进口设备从来源地到买方边境的运输费

E.包括设备采购、保管人员的工资费

参考答案:A,D
参考解析:设备原价指国内采购设备的出厂(场)价格,或国外采购设备的抵岸价格,设备原价通常包含备品备件费在内,备品备件费指设备购置时随设备同时订货的首套备品备件所发生的费用;

63、下列费用中,应计入工程建设其他费用中用地与工程准备费的有(  )。

A.建设场地大型土石方工程费

B.土地使用费和补偿费

C.场地准备费

D.建设单位临时设施费

E.施工单位平整场地费

参考答案:B,C,D
参考解析:用地与工程准备费是指取得土地与工程建设施工准备所发生的费用。包括土地使用费和补偿费、场地准备费、临时设施费等。

64、关于其他项目清单与计价表的编制,下列说法正确的有(  ).

A.材料暂估单价进入清单项目综合单价,不汇总到其他项目清单计价表总额

B.暂列金额归招标人所有,投标人应将其扣除后再做投标报价

C.专业工程暂估价的费用构成类别应与分部分项工程综合单价的构成保持一致

D.计日工的名称和数量应由投标人填写

E.总承包服务费的内容和金额应由投标人填写

参考答案:A,C
参考解析:A选项:材料(工程设备〉暂估单价进入清单项目综合单价,此处(其他项目清单与计价汇总表)不汇总。A正确

B选项:此表(暂列金额明细表)由招标人填写,如不能详列,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中.B错误

C选项:专业工程的暂估价一般应是综合暂估价,包括人工费、材料费、施工机具使用费、企业管理费和利润,不包括规费和税金。C正确

D选项:此表(计日工表)项目名称、暂定数量由招标人填写,D错误

E选项:此表(总承包服务费计价表)项目名称、服务内容由招标人填写。E错误

65、根据现行《建设工程工程量清单计价规范》,关于工程量清单的特点和应用,下列说法正确的有(  )。

A.分为招标工程量清单和已标价工程量清单

B.以单位(项)工程为单位编制

C.是招标文件的组成部分

D.是载明发包工程内容和数量的清单,不涉及金额

E.仅用于最高投标限价和投标报价的编制

参考答案:A,B
参考解析:A选项正确、D选项错误:工程量清单又可分为招标工程量清单和已标价工程量清单;

B选项正确:招标工程量清单应以单位(项)工程为单位编制;

C选项错误:招标工程量清单必须作为招标文件的组成部分,工程量清单应是载明建设工程项目名称、项目特征、计量单位和工程数量等的明细清单,中标后,业主要与中标单位签订施工合同,中标价就是确定合同价的基础,投标清单上的单价就成了拨付工程款的依据。

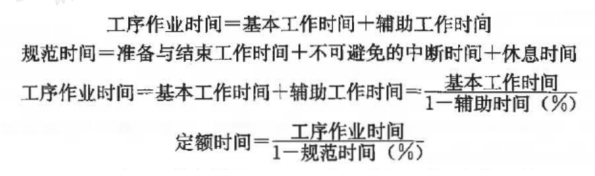

66、关于人工定额消耗量的确定,下列算式正确的有(  )

A.工序作业时间=基本工作时间×[1+辅助工作时间占比(%)]

B.工序作业时间=基本工作时间+辅助工作时间+不可避免中断时间

C.规范时间=准备与结束时间+不可避免中断时间+休息时间

D.定额时间=基本工作时间/(1-辅助工作时间占比(%))

E.定额时间=(基本工作时间+辅助工作时间)/(1-规范时间占比(%))

参考答案:C,E

参考解析:

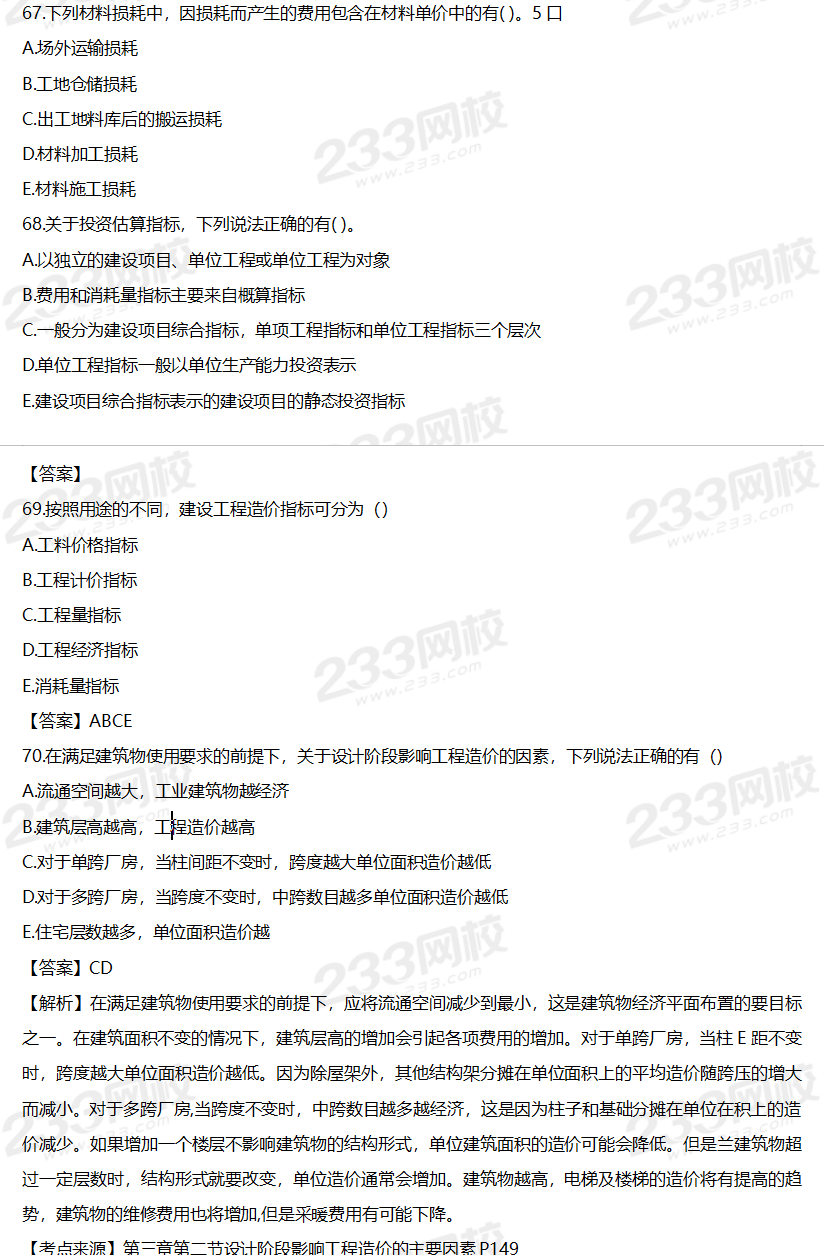

67、下列材料损耗中,因损耗而产生的费用包含在材料单价中的有(  )。

A.场外运输损耗

B.工地仓储损耗

C.出工地料库后的搬运损耗

D.材料加工损耗

E.材料施工损耗

参考答案:A,B
参考解析:材料单价,是指建筑材料从其来源地运到施工工地仓库直至出库形成的综合平均单价。由材料原价、运杂费、运输损耗费、采购及保管费组成。

68、关于投资估算指标,下列说法正确的有(  )。

A.以独立的建设项目、单位工程或单位工程为对象

B.费用和消耗量指标主要来自概算指标

C.一般分为建设项目综合指标,单项工程指标和单位工程指标三个层次

D.单位工程指标一般以单位生产能力投资表示

E.建设项目综合指标表示的建设项目的静态投资指标

参考答案:A,C
参考解析:A选项正确:投资估算指标以独立的建设项目、单项工程或单位工程为对象。

B选项错误:投资估算指标往往根据历史的预、决算资料和价格变动等资料编制,但其编制基础仍然离不开预算定额、概算定额。

C选项正确:内容因行业不同而各异,一般可分为建设项目综合指标、单项工程指标和单位工程指标三个层次。

D选项错误:单位工程指标按规定应列入能独立设计、施工的工程项目的费用,即建筑安装工程费用。

E选项错误:建设项目综合指标一般以项目的综合生产能力单位投资表示。

69、按照用途的不同,建设工程造价指标可分为(  )

A.工料价格指标

B.工程经济指标

C.工程量指标

D.单位工程造价指标

E.消耗量指标

参考答案:A,B,C,E
参考解析:按照用途的不同,建设工程造价指标可以分为工程经济指标、工程量指标、工料价格指标及消耗量指标。

70、在满足建筑物使用要求的前提下,关于设计阶段影响工程造价的因素,下列说法正确的有(  )

A.流通空间越大,工业建筑物越经济

B.建筑层高越高,工程造价越高

C.对于单跨厂房,当柱间距不变时,跨度越大单位面积造价越低

D.对于多跨厂房,当跨度不变时,中跨数目越多单位面积造价越低

E.住宅层数越多,单位面积造价越低

参考答案:B,C,D
参考解析:在满足建筑物使用要求的前提下,应将流通空间减少到最小,这是建筑物经济平面布置的主要目标之一。

在建筑面积不变的情况下,建筑层高的增加会引起各项费用的增加。

对于单跨厂房,当柱间距不变时,跨度越大单位面积造价越低。因为除屋架外,其他结构架分摊在单位面积上的平均造价随跨度的增大而减小。对于多跨厂房,当跨度不变时,中跨数目越多越经济,这是因为柱子和基础分摊在单位面积上的造价减少。

如果增加一个楼层不影响建筑物的结构形式,单位建筑面积的造价可能会降低。但是当建筑物超过一定层数时,结构形式就要改变,单位造价通常会增加。建筑物越高,电梯及楼梯的造价将有提高的趋势,建筑物的维修费用也将增加,但是采暖费用有可能下降。

63.下列费用中, 应计入工程建设其他费用中用地与工程准备费的有()。

A.建设场地大型土石方工程费

B.土地使用费和补偿费

C.场地准备费

D.建设单位临时设 施费

E.施工单位平整场地费

参考答案:BCD
参考解析:用地与工程准备费是指取得土地与工程建设施工准备所发生的费用。包括土地使用费和补偿费、场地准备费、临时设施费等。

64.关于其他项目清单与计价表的编制,下列说法 正确的有().

A.材料暂估单价进入清单项目综合单价,不汇总到其他项目清单计价表总额

B.暂列金额归招标人所有,投标人应将其扣除后再做投标报价

C.专业工程暂估价的费用构成类别应与分部分项工程综合单价的构成保持一致

D.计日工的名称和数量应由投标人填写

E.总承包服务费的内容和金额应由投标人填写

参考答案:AC
参考解析:A选项:材料(工程设备〉暂估单价进入清单项目综合单价,此处(其他项目清单与计价汇总表)不汇总。A正确

B选项:此表(暂列金额明细表)由招标人填写,如不能详列,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中.B错误

C选项:专业工程的暂估价一般应是综合暂估价,包括人工费、材料费、施工机具使用费、企业管理费和利润,不包括规费和税金。C正确

D选项:此表(计日工表)项目名称、暂定数量由招标人填写,D错误

E选项:此表(总承包服务费计价表)项目名称、服务内容由招标人填写。E错误

65.根据现行《建设工程工程量清单计价规范》,关于工程量清单的特点和应用,下列说法正确的有()。

A.分为招标工程量清单和已标价工程量清单

B.以单位(项)工程为单位编制

C.是招标文件的组成部分

D.是载明发包工程内容和数量的清单,不涉及金额

E.仅用于最高投标限价和投标报价的编制

参考答案:ABC
参考解析:工程量清单又可分为招标工程量清单和已标价工程量清单;招标工程量清单应以单位(项)工程为单位编制;采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

66.关于人工定额消耗量的确定,下列算式正确的有()

A.工序作业时间=基本工作时间×[1+辅助工作时间古比(%)]

B.工序作业时间=基本工作时间+辅助工作时间+不可避免中断时间

C. 规范时间=准备与结束时间+不可避免中断时间+休息时间

D.定额时间=基本工作时间/ (1-辅助工作时间占比(%))

E.定额时间= (基本工作时间+辅助工作时间) / (1-规范时间占比(%) )

参考答案:CE


微信扫描图片二维码,实时估分>>


根据人社部人事考试中心《关于2020年度一级造价工程师职业资格考试考务工作的通知(各省公告)》(人考中心函[2020]26号),将于2020年12月底前公布考试成绩,届时报考人员可登录中国人事考试网(网址为http://link.233.com/28357)成绩查询栏目查询。【短信预约一造查分提醒

往年造价成绩合格分数线划分标准即总分的60%。因此预计2020年一级造价工程师合格分数线如下:

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
