您现在的位置:233网校>一级造价工程师>工程计价>工程计价考点

计价辅导:预算定额

来源:233网校 2007年12月14日
一、预算定额的用途及其分类
预算定额是指在合理的施工组织设计、正常施工条件下、生产一个规定计量单位合格产品所需的人工、材料和机械台班的社会平均消耗量标准,是计算建筑安装产品价格的基础。
⑴按专业性质分,预算定额有建筑工程定额和安装工程定额两大类。
⑵从管理权限和执行范围划分,预算定额可以分为全国统一定额、行业统一定额和地区统一定额等。
⑶预算定额按物资要素分为劳动定额、机械定额和材料消耗定额,但是它们是相互依存形成一个整体,作为编制预算定额依据,各自不具有独立性。
例题:将预算定额划分为建筑工程定额和安装工程定额两类 ,其划分标准是(  )。
A.管理权限
B.执行范围
C.物资要素
D.专业性质
答案:D
解析:本题考查预算定额的分类。按专业性质分,预算定额有建筑工程定额和安装工程定额两大类;从管理权限和执行范围划分,预算定额可以分为全国统一定额、行业统一定额和地区统一定额等;预算定额按物资要素分为劳动定额、机械定额和材料消耗定额,但是它们是相互依存形成一个整体,作为编制预算定额依据,各自不具有独立性。
二、预算定额的编制原则、依据和步骤
1、编制原则
为保证预算定额的质量,充分发挥预算定额的作用,实际使用简便,在编制工作中应遵循以下原则:
⑴按社会平均水平确定预算定额的原则
预算定额的水平以大多数施工单位的施工定额水平为基础。但是,预算定额绝不是简单地套用施工定额的水平。首先,在比施工定额的工作内容综合扩大的预算定额中,也包含了更多的可变因素,需要保留合理的幅度差。其次,预算定额应当是平均水平,而施工定额是平均先进水平,两者相比,预算定额水平相对要低一些,但是应限制在一定范围之内。
⑵简明适用的原则
定额项目的多少,与定额的步距有关。预算定额要项目齐全,要注意补充那些因采用新技术、新结构、新材料而出现的新的定额项目。对定额的活口也要设置适当。所谓活口,即在定额中规定当符合一定条件时,允许该定额另行调整。
⑶坚持统一性和差别性相结合原则

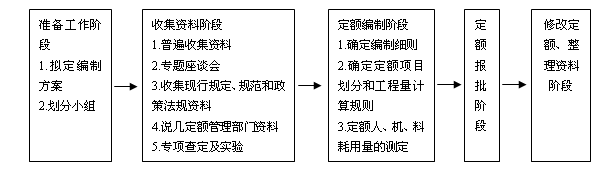

2、、编制步骤

例题:[2004年真题]在编制预算定额时,对于那些常用的、主要的、价值量大的项目,分项工程划分宜细;次要的、不常用的、价值量相对较小的项目可以划分较粗,这符合预算定额编制的(  )。
A.平均先进性原则
B.时效性原则
C.保密原则
D.简明适用原则
答案:D
解析:本题考查预算定额的编制原则。预算编制的原则是:按社会平均水平确定预算定额的原则;简明适用的原则;坚持统一性和差别性相结合原则。
三、预算定额编制的方法
人工工日、材料、机械台班消耗量的计算
表2  预算定额的编制方法
编制方法 说明
人工工日消耗量 人工工日消耗量=基本用工+其他用工 基本用工=∑(综合取定的工程量×劳动定额) 其他用工=超运距用工+辅助用工+人工幅度差 超运距用工=预算定额取定运距-劳动定额包括的运距 辅助用工=∑(材料加工数量×相应的加工劳动定额) 人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数
材料消耗量 材料消耗量=材料净用量+损耗量 或材料消耗量=材料净用量×(1+损耗率) 材料损耗率=损耗量/净用量×100% 材料损耗量=材料净用量×损耗率
机械台班消耗量 机械台班耗用量=施工定额机械耗用台班×(1+机械幅度差系数)
例题:在预算定额人工工日消耗量计算时,已知完成单位合格产品的基本用工为20工日,超运距用工为3工日,辅助用工为1.5工日,人工幅度差系数是10%,则预算定额中的人工工日消耗量为(  )工日。
A.20
B.22
C.25.3
D.26.95
答案:D
解析:根据已知条件,人工幅度差计算过程如下:
        人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数
=(20+3+1.5)×10%=2.45
        人工工日消耗量=20+3+1.5+2.45=26.95工日
相关阅读

۹ʦѧϰ

登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
