您现在的位置:233网校 >一级造价工程师 > 工程计价 > 工程计价考点

一造《计价》建筑工程概算的编制,概算指标的修正调整!

作者:233网校 2020-05-29 11:14:00

设计概算是以初步设计文件为依据,按照规定的程序、方法和依据,对建设项目总投资及其构成进行的概略计算。设计概算文件的编制应采用单位工程概算、单项工程综合概算、建设项目总概算三级概算编制形式。

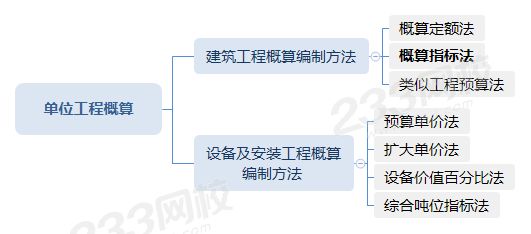

单位工程概算应根据单项工程中所属的每个单体按专业分别编制。总体而言,单位工程概算包括单位建筑工程概算和单位设备及安装工程概算两类。


概算指标法是用拟建的厂房、住宅的建筑面积或体积乘以技术条件相同或基本相同的概算指标而得出人、材、机费,然后按规定计算出企业管理费、利润、规费和税金等,得出单位工程概算的方法。

1、拟建工程结构特征与概算指标相同或相近时,可直接套用概算指标编制概算。

单位工程概算造价=概算指标每平方米(每立方米)综合单价×拟建工程建筑面积(体积)

2、拟建工程结构特征与概算指标有局部差异时,必须对概算指标进行调整后方可套用。

1)调整概算指标中的每平方米(每立方米)综合单价

  结构变化修正概算指标(元/m2)=J+Q1P1- Q2P2

  J——原概算指标综合单价;

  Q1——概算指标中换入结构的工程量;

  Q2——概算指标中换出结构的工程量;

  P1——换入结构的综合单价;

  P2——换出结构的综合单价。

  若概算指标中的单价为工料单价,则应确定该子目的全费用综合单价,再计算拟建工程造价为:

  单位工程概算造价=修正后的概算指标综合单价×拟建工程建筑面积(体积)

2)调整概算指标中的人、材、机数量

结构变化修正概算指标的人、材、机数量

=原概算指标的人、材、机数量+换入结构件工程量×相应定额人、材、机消耗量-换出结构件工程量×相应定额人、材、机消耗量

以上两种方法,前者是直接修正概算指标単价,后者是修正概算指标人、材,机数量,修正之后,方可按上述方法分别套用。

【例题】

新建工程与某已建成工程仅外墙饰面不同,已建成工程外墙为水泥砂浆抹面,单价为8.75元/m2,每平方米建筑面积消耗量为0.852m2;新建工程外墙为贴釉面砖,单价为49.25元/m2,每平方米建筑面积消耗量为0.814m2,若已建成工程概算指标为536元/m2,则新建工程修正概算指标为(       )元/m2

A.576.50

B.585.25

C.568.63

D.613.26

233网校答案: C
233网校解析:新建工程修正概算指标为536-0.852×8.75+0.814×49.25=576.63(元/m2

推荐阅读:干货汇总!2020一造《建设工程计价》第1~6章关键句

备考造价最不可缺少的就是复习攻略了,尤其是初次报考的新手,不知道怎样安排学习时间,不知道从哪一科开始学起,总之,困惑很多。听听老师为大家做的备考计划>>

对于造价工程师考试有什么问题,可以添加小造君微信号(ks233wx12)在线咨询,这里有500位好友与你并肩同行!

一级造价工程师备考资料

造价资料下载:

一级造价师历年真题免费下载(高清PDF版)

备考2020造价考试,送你一份学习计划时间表(全科)

各科思维导图,带你做好2020一级造价师备考知识构架

相关阅读 工程计价考点

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
