您现在的位置:233网校 >一级造价工程师 > 造价管理 > 造价管理试题

2020年《造价管理》习题精析:3.5工程网络计划技术

来源:233网校 2020-04-09 11:00:00
  • 第1页:章节习题

相比较于背记知识点,想必大多数造价考生更喜欢做题,简单直接,目的性更强,而且多做题的确能快速增强学习效果,在基础稳固的情况下,进行试题练习,可以帮助考生检验自己的学习成果,考前做题,还能总结考试经验。今天和大家分享2020年造价管理《工程网络计划技术》习题,大家要认真做,做错了的要整理记录,第2页有题目答案。

对于造价工程师考试有什么问题,可以添加小造君微信号(ks233wx12)在线咨询。这里有500位好友与你并肩同行!

第三章 相关法律法规

第五节 工程网络计划技术

下载233网校APP,在线做2020年一级造价工程师试题>>

一、单项选择题

1、在单代号网络计划中,设A工作的紧后工作有B和C,总时差分别为2天和5天,工作A、B之间时间间隔为8天,工作A、C之间的时间间隔为6天,则工作A的总时差为( )天。

A、5

B、8

C、10

D、12

2、某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是( )。

A、工作E是非关键工作

B、工作B的自由时差为0

C、工作D的总时差为2天

D、工作F的最迟开始时间为21天

3、工作A的紧后工作为B、C,它们的持续时间分别为5d,4d和6d;B、C工作最迟完成时间分别为25d和23d,则A工作的最迟开始时间为( )。

A、4d

B、8d

C、12d

D、16d

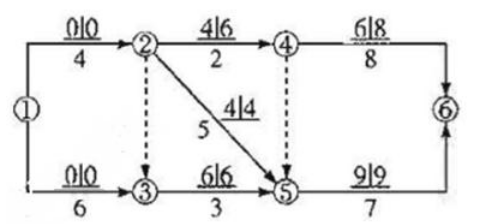

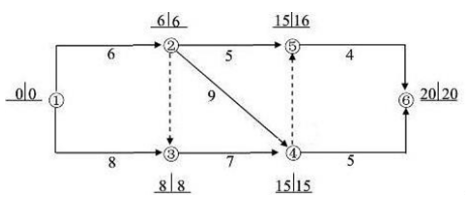

4、某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,工作1~3的自由时差为( )。

A、1

B、2

C、3

D、4

5、有A、B两项连续工作其最早开始时间分别为4天和10天,持续时间分别为4天和5天,则A工作的自由时差是( )天。

A、2

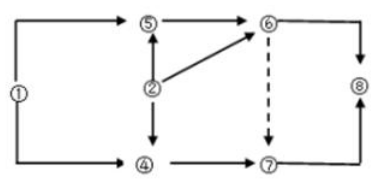

B、3

C、4

D、5

6、关于关键路线,下列说法错误的是( )。

A、在双代号时标网络中,从起始节点到终止节点,自始至终不出现波形线的是关键路线

B、在双代号网络图中,关键路线是工作持续时间最长的路线

C、关键路线上如果总时差为零,自由时差可以不为零

D、在单代号网络图中,从起始节点到终止节点,所有工作之间的时间间隔为零的线路为关键线路

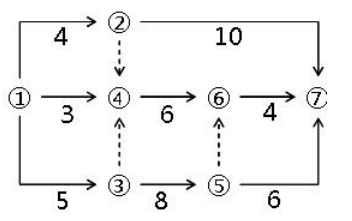

7、某工程双代号网络计划如下图所示,其中关键线路有( )条。

A、4

B、3

C、2

D、1

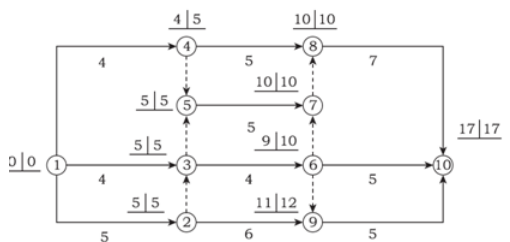

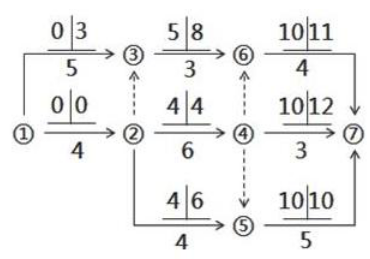

8、某双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间。该计划表明( )。

A、工作1-3为关键工作

B、工作5-7为关键工作

C、工作3-6的总时差为3

D、工作4-8的自由时差为0

9、某工程双代号网络计划如下图所示,其关键线路有( )条。

A、1

B、2

C、3

D、4

10、下列关于总时差与自由时差的描述中错误的是( )。

A、对于同一项工作而言,总时差不会超过自由时差

B、TF= LF-EF=LS-ES

C、工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间

D、工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间

11、在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( )天。

A、3和0

B、3和2

C、5和0

D、5和3

12、下列对于网络计划中工期的描述错误的是( )。

A、计算工期是根据网络计划时间参数计算而得到的工期

B、要求工期是任务委托人所提出的指令性工期

C、计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期

D、当已规定了要求工期时,计划工期等于要求工期

13、已知某工作总时差为8天,最迟完成时间为第16天,最早开始时间为第7天,则该工作的持续时间为( )。

A、8天

B、7天

C、4天

D、1天

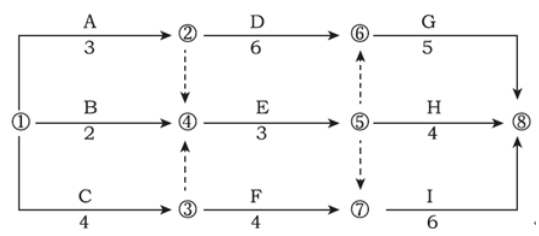

14、某工程双代号网络计划如下图所示,其中关键线路有( )条。

A、1

B、2

C、3

D、4

15、某工程网络计划中,工作D有两项紧后工作,最早开始时间分别为17和20,工作D的最早开始时间为12,持续时间为3,则工作D的自由时差为( )。

A、5

B、4

C、3

D、2

16、双代号时标网络计划中,波形线表示工作的( )。

A、总时差

B、自由时差

C、持续时差

D、工作时间

17、下列关于双代号时标网络的说法,正确的是( )。

A、工作箭线中波形线长,表示该工作的总时差

B、虚箭线垂直画,表示该工作不占用时间

C、双代号时标网络是按照最迟开始时间绘制的

D、双代号时标网络的关键线路可以存在水平波浪线

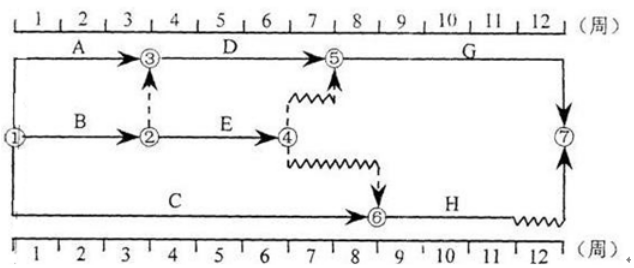

18、某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。

A、0

B、1周

C、2周

D、3周

19、某工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )周。

A、均为0

B、分别为1和0

C、分别为2和0

D、均为4

20、下列关于工期优化的基本方法的说明,正确的是( )。

A、工期优化的基本方法是改变网络中工作之间的逻辑关系

B、工期优化主要是通过压缩持续时间最长的工作的持续时间来减小总工期

C、工期优化过程中,不能将关键工作压缩成非关键工作

D、工期优化过程中,如有多条关键线路,只压缩其中一条即可

21、工程网络计划的工期优化是通过( ),使计算工期满足要求工期。

A、改变关键工作之间的逻辑关系

B、将关键工作压缩成非关键工作

C、压缩直接费最小的工作的持续时间

D、压缩关键工作的持续时间

22、在网络计划的费用优化过程中,缩短持续时间的工作应是( )。

A、直接费用率最小的关键工作

B、直接费用率最大的关键工作

C、直接费用率最小的非关键工作

D、直接费用率最大的非关键工作

23、工程网络计划费用优化的目的是为了寻求( )。

A、资源均衡使用条件下最低成本的计划安排

B、资源有限条件下最低成本的计划安排

C、工程总成本固定条件下的最优工期安排

D、工程总成本最低时的最优工期安排

24、工程网络计划费用优化是通过( )寻求工程总成本最低时的工期安排。

A、调整组合直接费用率最小的关键工作的逻辑关系

B、缩短组合直接费用率最大的关键工作的持续时间

C、缩短组合直接费用率最小的关键工作的持续时间

D、调整组合直接费用率最大的关键工作的逻辑关系

25、工程网络计划资源优化的目的是通过改变( ),使资源按照时间的分布符合优化目标。

A、工作间逻辑关系

B、工作的持续时间

C、工作的开始时间和完成时间

D、工作的资源强度

26、下列对于采用前锋线进行实际进度与计划进度的比较中,不正确的是( )。

A、工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,影响工期

B、工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致

C、工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前

D、可用来分析和预测工程项目整体进度状况

27、被压缩持续时间的工作是( )上的工作。

A、位于关键线路和超过计划工期的非关键线路

B、位于非关键线路和超过计划工期的关键线路

C、位于关键线路和超过自由时差的非关键线路

D、位于超过总时差的关键线路

28、当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法是( )。

A、改变某些工作之间的逻辑关系或缩短某些工作的持续时间

B、缩短某些工作的持续时间或增加资源的供应

C、缩短直接费用率最大的关键工作或改变某些工作之间的逻辑关系

D、增加资源的供应或缩短直接费用率最大的关键工作

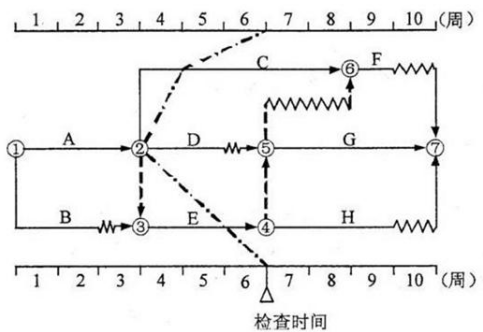

29、某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。

A、C工作实际进度拖后2周,影响工期2周

B、D工作实际进度超前2周,不影响工期

C、D工作实际进度拖后3周,影响工期2周

D、E工作实际进度拖后1周,不影响工期

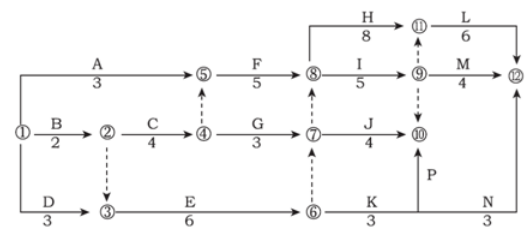

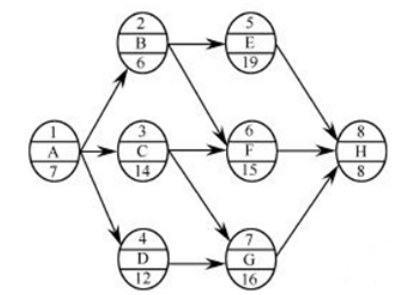

30、某工程双代号网络计划如下图所示,其中关键线路有( )条。

A、1

B、2

C、3

D、4

31、下列对于虚工作的描述中不正确的是( )。

A、虚工作既不消耗时间,也不消耗资源

B、虚工作主要用来表示相邻两项工作之间的逻辑关系

C、在单代号网络图中,不存在虚工作

D、有时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分

32、在( )中,虚拟工作只能出现在网络图的起点节点和终点节点处。

A、双代号网络图

B、双代号时标网路图

C、不存在

D、单代号网络图

33、其工程双代号网络图如下图所示,存在的绘图错误是( )。

A、多个起点节点

B、多个终点节点

C、节点编号有误

D、存在循环回路

二、多项选择题

1、在工程网络计划中,关键线路是指( )的线路。

A、双代号网络计划中总持续时间最长

B、双代号时标网络计划中没有波形线

C、双代号网络计划中由关键节点组成

D、单代号网络计划中相邻工作时间间隔均为零

E、单代号网络计划中由关键工作组成

2、在工程网络计划中,关键工作是指( )的工作。

A、最迟完成时间与最早完成时间之差最小

B、自由时差为零

C、总时差最小

D、持续时间最长

E、时标网络计划中没有波形线

3、某工程双代号网络计划,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。

A、工作1-3的自由时差为0

B、工作2-4的自由时差为2

C、工作2-5为关键工作

D、工作3-5总时差为0

E、工作4-6总时差为2

4、某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间。该计划表明( )。

A、工作1-2为关键工作

B、工作2-4的总时差为0

C、工作2-5的自由时差为1

D、工作3-4为非关键工作

E、工作5-6的总时差为1

5、某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。

A、工作2-4的总时差为零

B、工作2-5的自由时差为2

C、工作1-3的自由时差为零

D、工作6-7为关键工作

E、工作3-6的自由时差为3

6、工程网络计划中,关键工作是指( )的工作。

A、自由时差最小

B、总时差最小

C、时间间隔为零

D、最迟完成时间与最早完成时间的差值最小

E、开始节点和完成节点均为关键节点

7、下列有关双代号时标网络计划的描述,说法正确的有( )。

A、工作箭线左端节点中心所对应的时标值为该工作的实际开始时间

B、工作箭线右端节点所对应的时标值为该工作的最早完成时间

C、终点节点所对应的时标值与起点节点所对应的时标值之差为该网络计划的计算工期

D、波形线表示工作与其紧后工作之间的时间间隔

E、各项工作按最早开始时间绘制

8、下列关于双代号时标网络计划的表述中,正确的有( )。

A、工作箭线左端节点中心所对应的时标值为该工作的最早开始时间

B、工作箭线中波形线的水平投影长度表示该工作与其紧后工作之间的时距

C、工作箭线中实线部分的水平投影长度表示该工作的持续时间

D、工作箭线中不存在波形线时,表明该工作的总时差为零

E、工作箭线中不存在波形线时,表明该工作与其紧后工作之间的时间间隔为零

9、工程网络计划资源优化的目的是为了寻求( )。

A、最优工期条件下的资源均衡安排

B、工期固定条件下的资源均衡安排

C、资源有限条件下的最短工期安排

D、资源均衡使用时的最短工期安排

E、最低成本时的资源均衡安排

10、某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。

A、工作D拖后2周,不影响工期

B、工作E拖后3周,不影响工期

C、工作F拖后2周,不影响紧后工作

D、总工期预计会延长2周

E、工作H的进度不会受影响

11、下列网络图的绘制错误的有( )。

A、多个起点

B、多个终点

C、有循环回路

D、节点编号有误

E、从箭线上引出工作

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
