您现在的位置:233网校 >一级造价工程师 > 造价管理 > 造价管理试题

2021年一级造价师考试《造价管理》预习题61-70

来源:233网校 2020-12-02 08:54:00

2021年一级造价工程师备考战役已经打响,很多小伙伴已经在前进的路上了。有一点你还是要知道,出题都是以教材为核心的,考试就是一个多做题、多做题、多做题的过程。233网校小编为大家整理了2021年一级造价师考试《建设工程造价管理》预习题,希望大家都顺利通过考试。

2021年一级造价工程师考试资料,点击【下载233网校APP-我的资料包】,或添加学霸君微信号(ks233wx12)在线领取。【一级造价工程师章节题、全真卷

2021年一级造价师考试《造价管理》预习题61-70

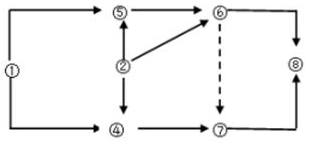

61、其工程双代号网络图如下图所示,存在的绘图错误是( )。


A.多个起点节点

B.多个终点节点

C.节点编号有误

D.存在循环回路

参考答案:A

参考解析: 本题考查的是网络图的绘制。网络图中应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外),除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内向箭线的节点。图中节点①节点②均为起点节点。参见教材P119~P120。

62、某工程有3个施工过程A.B.C,施工段数为3,其流水节拍分别为2天、4天、6天,其中,B与A之间有平行搭接时间为3天,C与B之间有组织间歇时间为4天,这三个过程组成等步距异节奏流水施工,计算总工期为( )天。

A.17

B.19

C.21

D.23

参考答案:A
参考解析:本题考查的是异节奏流水施工。流水步距为2,专业施工队数=1+2+3=6,T=(3+6-1)×2-3+4=17(天)。参见教材P114。

63、关于建设工程等步距异节奏流水施工特点的说法,正确的是( )。

A.专业工作队数等于施工过程数

B.流水步距等于流水节拍

C.施工段之间可能存在空闲时间

D.同一施工过程各个施工段的流水节拍相等

参考答案:D

参考解析: 本题考查的是异节奏流水施工。等步距异节奏流水施工特点:同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。参见教材P113~114。

64、被压缩持续时间的工作是( )上的工作。

A.位于关键线路和超过计划工期的非关键线路

B.位于非关键线路和超过计划工期的关键线路

C.位于关键线路和超过自由时差的非关键线路

D.位于超过总时差的关键线路

参考答案:A
参考解析:本题考查的是网络计划的调整。被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。同时,这些工作又是其持续时间可被压缩的工作。这种调整通常可以在网络计划图上直接进行。参见教材P140。

65、下列对于虚工作的描述中不正确的是( )。

A.虚工作既不消耗时间,也不消耗资源

B.虚工作主要用来表示相邻两项工作之间的逻辑关系

C.在单代号网络图中,不存在虚工作

D.有时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分

参考答案:C

参考解析: 本题考查的是基本概念。在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,我们称之为虚工作。虚工作既不消耗时间,也不消耗资源。虚工作主要用来表示相邻两项工作之间的逻辑关系。但有时为了避免两项同时开始、同时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分。在单代号网络图中,虚拟工作只能出现在网络图的起点节点或终点节点处。参见教材P117。

66、双代号时标网络计划中,波形线表示工作的( )。

A.总时差

B.自由时差

C.持续时差

D.工作时间

参考答案:B
参考解析:本题考查的是时标网络计划中时间参数的判定。双代号时标网络计划是以时间坐标为尺度编制的网络计划,应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。参见教材P132。

67、下列对于网络计划中工期的描述错误的是( )。

A.计算工期是根据网络计划时间参数计算而得到的工期

B.要求工期是任务委托人所提出的指令性工期

C.计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期

D.当已规定了要求工期时,计划工期等于要求工期

参考答案:D
参考解析:本题考查的是时间参数的基本概念。当已规定了要求工期时,计划工期不应超过要求工期;当未规定要求工期时,可令计划工期等于计算工期。参见教材P123。

68、在进行施工段划分时,同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过( )。

A.5%~10%

B.10%~15%

C.10%~20%

D.5%~15%

参考答案:B
参考解析:本题考查的是流水施工参数。同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%。参见教材P109。

69、下列对于降低工程成本,可以提高承包单位的经济效益的分析不正确的是( )。

A.由于流水施工资源消耗均衡,可以减少各种不必要的损失,节约材料费

B.由于流水施工生产效率高,可以节约人工费和机械使用费

C.工程成本的降低,可以提高承包单位的经济效益

D.由于流水施工工期较短,可以减少临时设施工程费

参考答案:D

参考解析: 本题考查的是流水施工的特点。由于流水施工资源消耗均衡,便于组织资源供应,使得资源储存合理,利用充分,可以减少各种不必要的损失,节约材料费;由于流水施工生产效率高,可以节约人工费和机械使用费;由于流水施工降低了施工高峰人数,使材料、设备得到合理供应,可以减少临时设施工程费;由于流水施工工期较短,可以减少企业管理费。工程成本的降低,可以提高承包单位的经济效益。参见教材P107。

70、关于关键路线,下列说法错误的是( )。

A.在双代号时标网络中,从起始节点到终止节点,自始至终不出现波形线的是关键路线

B.在双代号网络图中,关键路线是工作持续时间最长的路线

C.关键路线上如果总时差为零,自由时差可以不为零

D.在单代号网络图中,从起始节点到终止节点,所有工作之间的时间间隔为零的线路为关键线路

参考答案:C
参考解析:本题考查的是工作法。工作的自由时差是其总时差的构成部分,所以,当工作的总时差为零时,其自由时差必然为零,可以不必进行专门计算。参见教材P126、P131、P133。

一级造价师备考资料下载>

233网校APP提供免费的一级造价工程师章节练习,历年真题,模拟试题,错题重做,做题报告等特色功能和服务,完全能满足您的备考刷题需求。


添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
