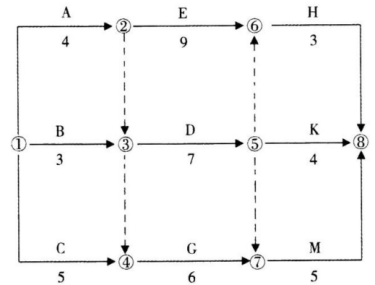

21.某工程代号网络计划如下图所示,其中关键线路有( )条。
A.1
B.2
C.3
D.4
22.单代号网络计划中,关键线路是指( )的线路。
A.由关键工作组成
B.相邻两项工作之间时间间隔均为零
C.由关键节点组成
D.相邻两项工作之间间歇时间均相等
23.工程网络计划费用优化的基本思路是,在网络计划中,当有多条关键线路时,应通过不断缩短( )的关键工作持续时间来达到优化目的。
A.直接费总和最大
B.组合间接费用率最小
C.间接费总和最大
D.组合直接费用率最小
24.下列方法中,可用来分析和评价工程项目风险的方法是( )。
A.计划评审技术法
B.财务报表法
C.因果分析图法
D.风险清单法

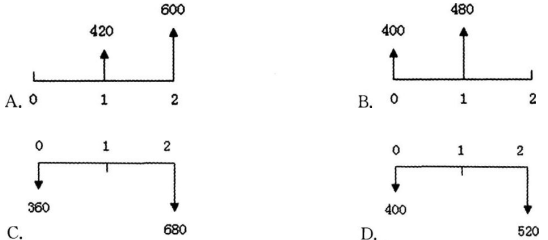

25.在资金时间价值的作用下,下列现金流量图(单位:万元)中,有可能与第2期末l000万元现金流入等值的是( )。
26.某企业年初借款2000万元,按年复利计息,年利率为8%。第3年末还款1200万元,剩余本息在第5年末全部还清,则第5年末需还本付息( )万元。
A.1388.80
B.1484.80
C.1538.98
D.1738.66
27.某项借款,年名义利率10%,按季复利计息,则季有效利率为( )。
A.2.41%
B.2.50%
C.2.52%
D.3.23%
28.下列投资方案经济效果评价指标中,能够在一定程度上反映资本周转速度的指标是( )。
A.利息备付率
B.投资收益率
C.偿债备付率
D.投资回收期
29.下列影响因素中,用来确定基准收益率的基础因素是( )。
A.资金成本和机会成本
B.机会成本和投资风险
C.投资风险和通货膨胀
D.通货膨胀和资金成本
30.用来评价投资方案经济效果的净现值率指标是指项目净现值与( )的比值。
A.固定资产投资总额
B.建筑安装工程投资总额
C.项目全部投资现值
D.建筑安装工程全部投资现值
21.C【解析】关键线路是AEH、ADM、CGM。
22.B【解析】单代号网络计划中,关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。
23.D【解析】当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。
24.A【解析】常用的项目风险分析与评价的方法主要有调查打分法、蒙特卡洛模拟法、计划评审技术法和敏感性分析法等。
25.B【解析】首先根据l000万元为现金流入判定C、D错误;选项A,420(1+i)+600肯定大于1000万元,选项A错误。
26.C【解析]2000×(1+8%)5-1200X(1+8%)2=1538.98(万元)。
27.B【解析】本题考查的是名义利率和有效利率。10%/4=2.5%。
28.D【解析】投资回收期指标容易理解,计算也比较简便;项目投资回收期在一定程度上显示了资本的周转速度。
29.A【解析】资金成本和机会成本是确定基准收益率的基础,投资风险和通货膨胀是确定基准收益率必须考虑的影响因素。
30.C【解析】净现值率是项目净现值与项目全部投资现值之比。
