16.下列计划表中,属于建设单位计划体系中工程项目建设总进度计划的是()p85
A.年度计划项目表
B.年度建设资金平衡表
C.投资计划年度分表
D.年度设备平衡表
答案:C
解析:考查建设单位的计划体系,常规考查,一个是建设总进度计划的表格,二个是工程项目年度计划表格。
17.编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量、限定每班工人数量上限的因素是()。P95
A.工作项目工程量
B.最小劳动组合
C.人工产量定额
D.最小工作面
答案:D
解析:考查施工组织设计内容,常规考查。工作面决定了人数上限,劳动组合决定了人数的下限。
18.应用直方图法分析工程质量状况时,直方图出现折齿型分布的原因是()。P105
A.数据分组不当或组距确定不当
B.少量材料不合格
C.短时间內工人操作不熟练
D.数据分类不当
答案:A
解析:考查项目目标控制的方法,常规考查。无非就是考查各种方法的作用、质量控制方法动态的静态的、两个细节题(直方图不正常的类型、控制图不正常)。
19.下列流水施工参数中,属于时间参数的是()
A.施工过程和流水步距
B.流水步距和流水节拍
C.施工段和流水强度
D.流水强度和工作面
答案:B
20.其工程有3个施工过程,分为4个施工段组织流水施工。流水节拍分别为2、3、4、3天:4、2、3、5天:3、2、2、4天。则流水施工工期为()P115
A.17
B.19
C.20
D.21
答案:D
解析:考查流水施工组织,最最基本的考查。非节奏流水施工工期的计算—大差法。
21.其工程双代号网络图如下图所示,存在的绘错误是()。
A.多个起点节点
B.多个终点节点
C.节点编号有误
D.存在循环回路
答案:A
解析:考查双代号网络图的绘制,常规考点。有两个起始节点。
22.工程网络计划中工作,D有两项紧后工作,最早开始时同分别为17和20,工作D的最开始时间为12,持续时间为3,则工作D的自由时差为()P123
A.5
B.4
C.3
D.2
答案:D
解析:考查网络计划时间参数计算(概念),历年最简单的一次考题,何为自由时差——不影响紧后工作最早开始时间的机动时间。
23.工程网络计划资源优化的目的是通过改变(),使资源按照时间的分布符会优化目标。
A.工作间逻辑关系
B.工作的持续时间
C.工作的开始时间和完成时间
D.工作的资源强度
答案:C
解析:考查网络计划的优化,通常是考查概念。

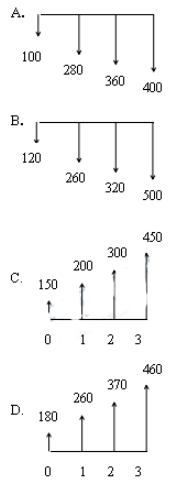

24.在资金时间价值的作用下,下列现金流量图(单位:万元)中,有可能与现金流入现值1200万元等值的是()
答案:D
解析:考查等值的概念,常规考查,16年刚刚考过一道类似的题。
25.其企业前3年每年初借款1000万元,按年复利计息,年利率为8%,第5年末还款3000万元,剩余本在第8年末全面还清,则第8年末需还本付息()万元。P152、P156
A.981.49
B.990.89
C,1270.83
D.1372.49
答案:D
解析:考查现金流量图的绘制与等值计算,常规考点,除了15年没考,其余每年都考了。首先要画现金流量图,然后再计算。
26.其项借款,名义利率10%,计息周期为月,则有效利率是()
A.8.33%
B.10.38%
C.10.47%
D.10.52%
答案:C
解析:考查名义利率与有效利率,每年一题,也是最简单的一次考法。
(1+10%/12)12-1=10.47%
27.*利用投资回收期指标评价投资方经济效果的不足是()。P173
A.不能全面反映资本的周转速度
B.不能全面考虑投资方案整个计算期内的现金流量
C.不能反映投资回收之前的经济效果
D.不能反映回收全部投资所需要的时间
答案:B
解析:考查投资回收期,常规考查。能考的无非就是计算和缺点,缺点就常考的又是没有考虑整个计算期,最最基本的考查了。
28.投资方案经济效果评价指标中,利息备付率是指投资方案在借款偿还期内的()的比值。
A.息税前利润与当期应付利息金额
B.息税前利润与当期应还本付息金额
C.税前利润与当期应付利息金额
D.税前利润与当期应还本付息金额
答案:A
解析:考查经济评价指标-偿债能力指标,常规考查,13/14年都曾经考过。
29.下列投资方安经济效果评价指标中,能够直接衡量项目未回收投资的收益率的指标是()。
A.投资收益率
B.净现值率
C.投资回收期
D.內部收益率
答案:D
解析:考查经济评价指标-内部收益率指标,常规考查,理解内部收益率的经济含义,反应的是占用的尚未回收资金的获利能力,看好教材上的例题4.2.1即可明白。
30.对于效益基本相同、但效益难以用货币直接计量的互斥投资方案,在进行比选时常用()替代净现值。
A.增量投资
B.费用现值
C.年折算费用
D.净现值率
答案:B
解析:考查互斥方案的评价方法-净现值法(当只有现金流出的话,即费用现值法),常规考查。
