2017年造价工程师《造价管理》考点:工程计价特征

1.计价的单件性

产品的单件性决定了每项工程都必须单独计算造价。

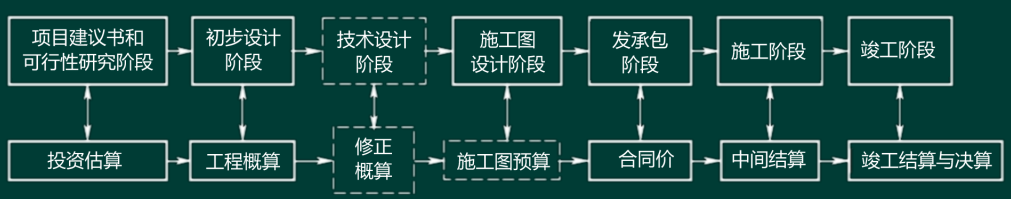

2.计价的多次性


(1)投资估算。是指在项目建议书和可行性研究阶段通过编制估算文件测算和确定的工程造价。投资估算是建设项目进行决策、筹集资金和合理控制造价的主要依据。

(2)工程概算。是指在初步设计阶段,根据设计意图,通过编制工程概算文件预先测算的工程造价。与投资估算造价相比,概算造价的准确性有所提高,但受估算造价的控制。概算造价一般又可分为:建设项目概算总造价、各个单项工程概算综合造价、各单位工程概算造价。

(3)修正概算。是指在技术设计阶段,根据技术设计的要求,通过编制修正概算文件预先测算的工程造价。修正概算是对初步设计阶段的概算造价的修正和调整,比概算造价准确,但受概算造价控制。

(4)施工图预算。是指在施工图设计阶段,根据施工图纸,通过编制预算文件预先测算的工程造价。它比概算造价或修正概算造价更为详尽和准确,但同样要受前一阶段工程造价的控制。

(5)合同价。是指在工程发承包阶段通过签订合同所确定的价格。合同价并不等同于最终结算的实际工程造价。

(6)工程结算。包括施工过程的中间结算和竣工验收阶段的竣工结算。工程结算反映的是工程项目实际造价。工程结算文件一般由承包单位编制,发包单位审查,也可委托工程造价咨询机构审查。

(7)竣工决算。是指工程竣工决算阶段,以实物数量和货币指标为计量单位,综合反应竣工项目从筹建开始到项目竣工交付使用为止的全部建设费用。竣工决算文件一般是由建设单位编制,上报相关主管部门审查。

3.计价的组合性

组合过程是:分部分项工程单价→单位工程造价→单项工程造价→建设项目总造价。

4.计价方法的多样性

5.计价依据的复杂性
