考点:流水施工的基本组织方式
1.概念与特点

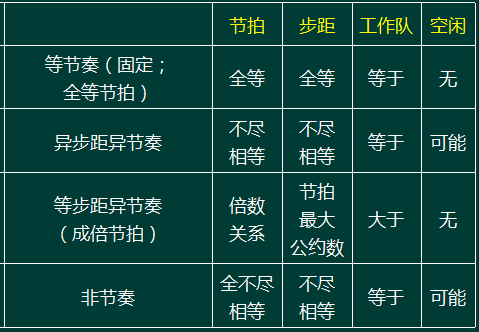

2.流水工期计算
有节奏:直接画简图
非节奏:各过程分别累加节拍
向右错位相减取大值作为各步距
各步距之和加最后一个施工过程流水节拍之和
注意:见到提前插入则减掉,见到间歇则加上。
例题解析
【例】建设工程组织加快的成倍节拍流水施工的特点有( )。
A.各专业工作队在施工段上能够连续作业
B.相邻施工过程的流水步距均相等
C.不同施工过程的流水节拍成倍数关系
D.施工段之间可能有空闲时间
E.专业工作队数大于施工过程数
【答案】ABCE
【解析】本题考查的是流水施工的基本组织方式。成倍节拍流水施工特点:①同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
【例】固定节拍流水施工的特点有( )。
A.各施工段上的流水节拍均相等
B.相邻施工过程的流水步距均相等
C.专业工作队数等于施工过程数
D.施工段之间可能有空闲时间
E.有的专业工作队不能连续作业
【答案】ABC
【解析】本题考查的是流水施工的基本组织方式。固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程
成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之问没有空闲时间。
