您现在的位置:233网校 >一级造价工程师 > 造价管理 > 造价管理考点

2017造价工程师造价管理精讲考点:网络计划执行中的控制

来源:233网校 2017-09-01 11:40:00

考点:网络计划执行中的控制

1.前锋线法


2.列表比较法

例题解析

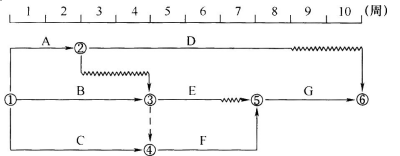

【例1】某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线,下列描述正确的是(  )。


A.C工作实际进度拖后2周,影响工期2周

B.D工作实际进度超前2周,不影响工期

C.E工作实际进度拖后1周,不影响工期

D.E工作实际进度拖后1周,影响总工期1周

【答案】D

【解析】本题考查的是前锋线比较法。选项A,C工作实际进度拖后2周,其总时差为1周,所以影响工期1周;选项B,D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周;选项C,E工作实际进度拖后1周,影响总工期1周。

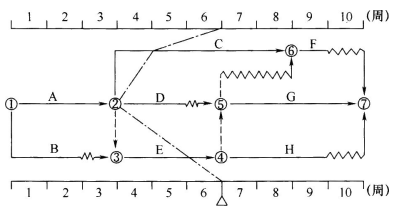

【例2】某工程时标网络图如下图所示。计划执行到第5周末检查实际进度。发现D工作尚需3周完成,E工作尚需1周完成,F工作刚刚开始。由此可以判断出(  )。


A.A、B、C工作均已完成

B.D工程按计划进行

C.E工作提前1周

D.F工作进度不影响总工期

E.总工期将延长1周

【答案】ABE

【解析】本题考查的是网络计划执行中的控制。选项C,E工作按计划完成;选项D,F工作进度影响总工期。

添加一级造价师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
