第三章 工程项目管理
考点9:双代号时标网络计划
1.双代号时标网络计划的绘制
在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;
以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;
以波形线表示工作与其紧后工作之间的时间间隔

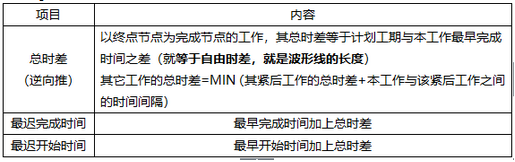

2.哪些参数可以直接看出(7项)
3.哪些参数需要算出

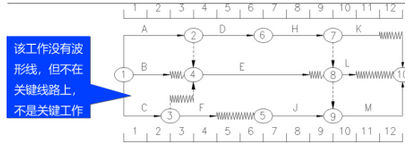

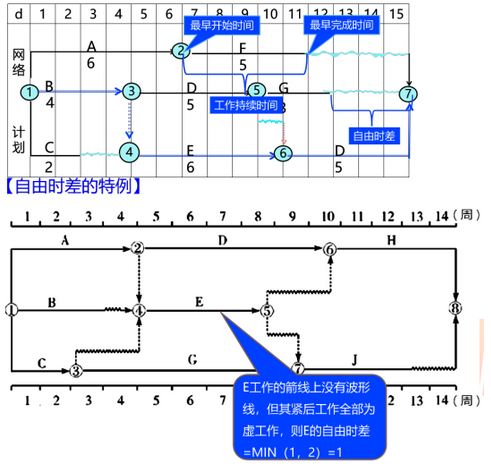

4.确定关键线路
从网络计划的终点节点开始,逆着箭线方向推,凡自始至终不出现波形线的线路即为关键线路。(关键线路一定没有波形线,但没有波形线的工作不一定是关键工作,不一定要关键线路上)
