2019年一级造价工程师《建设工程造价案例分析(水利工程)》第一章水利工程造价构成,案例七如下:
第一章 水利工程造价构成
案例七
梁建林老师简介:毕业于武汉水利电力学院水利水电工程专业,上课化难为易,举一反三,认真负责,善抓重点,思路清晰,逻辑性强。
环境保护造价构成
基础知识
案例7:环境保护工程造价构成

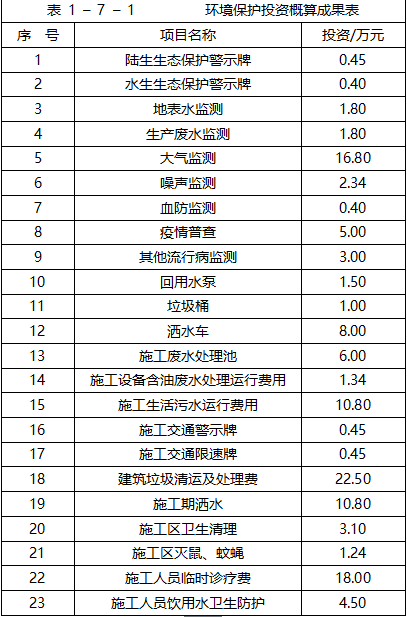

东部某市为加强生态文明建设及城市景观,改善流域生态环境,提升当地水生态文明水平,拟对当前水系进行治理改造,工程任务以河湖整治为主,兼顾堤防加固。该工程目前正处于初步设计阶段,其环境保护投资的相关概算成果见表 1-7-1 。
己知:(1)环境保护独立费用 113 万元。 (2) 基本预备费费率按主体工程的 8%计算,价差预备费不计。
问题:
1.计算预备费。
2. 完成环境保护工程投资费用汇总表 1-7-2 。
分析要点: 本案例重点考核环境保护工程的造价构成,根据《水利水电工程环境保护概估算编制规程》 (SL 359-2006) ,水利水电工程环境保护项目划分为:第一部分环境保护措施,第二部分环境监测措施,第三部分环境保护仪器设备及安装,第四部分环境保护临时措施, 第五部分环境保护独立费用,以及这五部分之外的环境保护预备费。 环境保护措施包括防止、减免或减缓工程对环境不利影响和满足工程环境功能要求而兴建的环境保护措施,主要有水环境(水质、水温)保护、土壤环境保护、陆生植物保护、陆生动物保护、水生生物保护、景观保护及绿化、人群健康保护、生态需水以及其他如移民安置环境保护措施等。 施工期环境监测措施包括水质监测、大气监测、噪声监测、卫生防疫监测、生态监测等。
环境保护仪器设备及安装包括为了保护环境和开展监测工作所需的仪器设备及安装, 主要有环境保护设备、环境监测仪器设备。其中,环境保护设备应包括污水处理、噪声防 治、粉尘防治、垃圾收集、处理及卫生防疫等设备;环境监测仪器设备应包括水环境监测、大气监测、噪声监测、卫生防疫监测、生态监测等仪器设备。 环境保护临时措施包括工程施工过程中,为保护施工区及其周围环境和人群健康所采取的临时措施。环境保护临时措施分为废(污)水处理、噪声防治、固体废物处置、环境 空气质量控制、人群健康保护等临时措施。 环境保护独立费用包括建设管理费、环境监理费、科研勘测设计咨询费和工程质量监督费等。

参考答案: 问题 1. 将其进行分类划分见表 1 - 7 - 3
预备费=(121. 67+113. 00) X 8% =18. 77(万元)

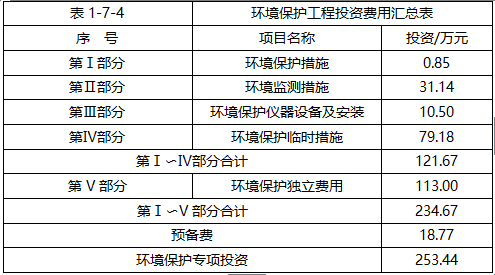

问题 2: 该工程的环境保护工程投资费用汇总表1 - 7-4。
