第一节 建筑工程施工技术
一、土石方工程施工技术
(一)土石方工程分类
1.场地平整。场地平整前必须确定场地设计标高,计算挖方和填方的工程量,确定挖方、填方的平衡调配,选择土方施工机械,拟定施工方案。
2.基坑(槽)开挖
一般开挖深度在<5m的称为浅基坑(槽),开挖深度≥5m的称为深基坑(槽)(2008)。
3.基坑(槽)回填
4.地下工程大型土石方开挖
5.路基修筑
(二)土石方工程的准备与辅助工作
1.土方边坡及其稳定

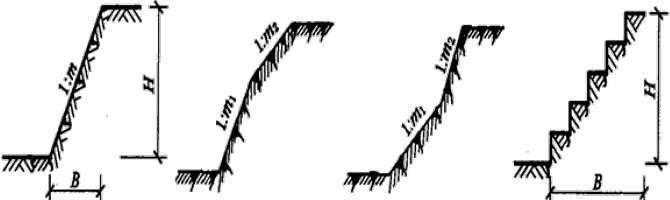

土方边坡坡度以其高度H与底宽度B之比表示。应根据土质、开挖深度、开挖方法、施工工期、地下水位、坡顶荷载及气候条件确定,可做成直线形、折线形或踏步形。
2.基坑(槽)支护
基坑(槽)支护结构的主要作用是支撑土壁,此外,钢板桩、混凝土板桩及水泥土搅拌桩等围护结构还兼有不同程度的隔水作用。
基坑(槽)支护结构的形式有多种,根据受力状态可分为横撑式支撑、重力式支护结构、板桩式支护结构等,其中,板桩式支护结构又分为悬臂式和支撑式。
2.基坑(槽)支护 (2010)

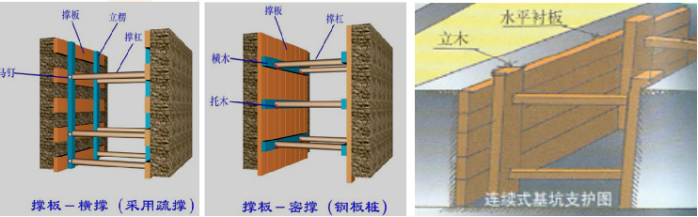

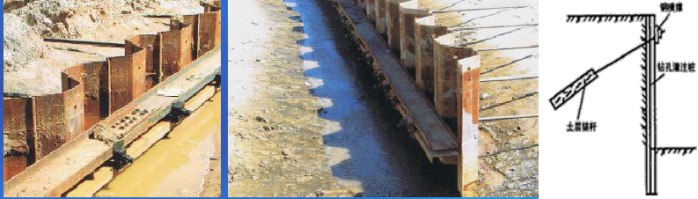

(1)横撑式支撑:开挖较窄沟槽时用土壁支撑。
间断式水平挡土板适用于深度小于3m湿度小的黏性土挖土。连续式水平挡土板适用于对松散、湿度大的土,挖土深度可达5m。垂直挡土板适用于松散和湿度很高的土层,挖土深度不限。(2015、2019)
(2)重力式支护结构
重力式支护结构是指主要通过加固基坑周边土形成一定厚度的重力式墙,以达到挡土目的。水泥土搅拌桩是用搅拌机械将水泥、石灰等和地基土相搅拌,形成相互搭接的格栅状结构形式,也可相互搭接成实体结构形式,具有防渗和挡土双重功能。
(2)重力式支护结构

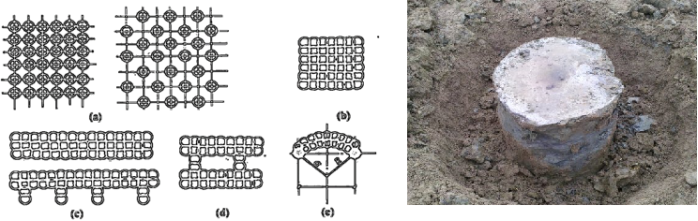

采用格栅式,水泥土的置换率。
对于淤泥≥0.8,
对于淤泥质土≥ 0.7,
对一般性黏土及砂土≥ 0.6。
开挖深度≤7m。

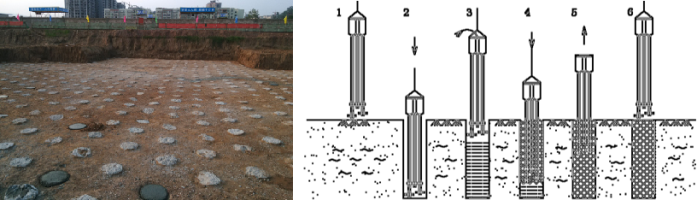

搅拌桩成桩工艺:
一次喷浆、二次搅拌:水泥掺量较小土质较松时采用
二次喷浆、三次搅拌:反之,可用后者。

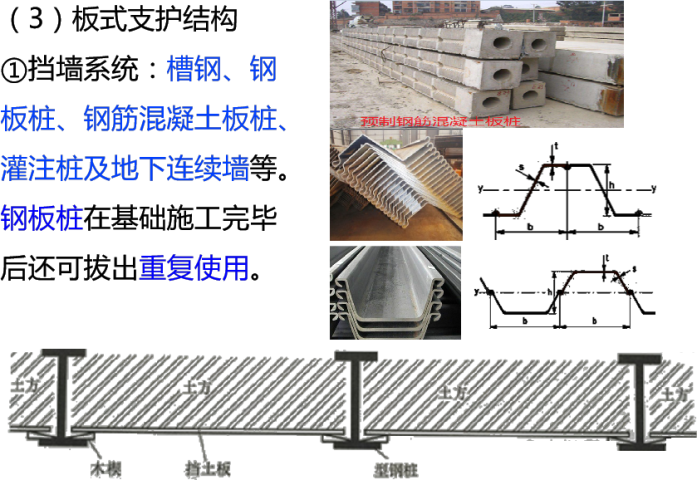

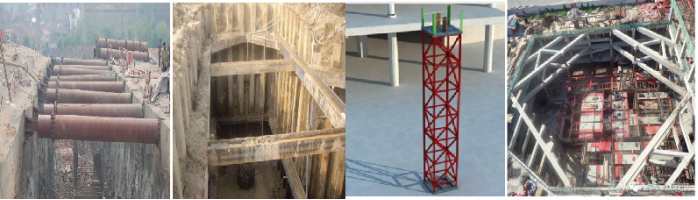

(3)板式支护结构

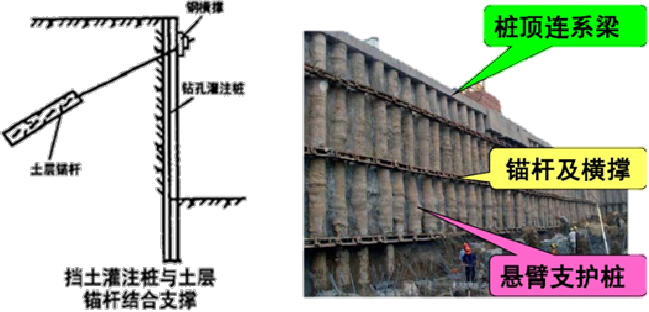

由①挡墙系统和②支撑(或③拉锚)系统组成,基坑较浅时用悬臂式不需要支撑。②支撑或③拉锚与①挡墙系统通过④围檩、⑤冠梁等连接成整体。
②支撑系统:大型钢管、H型钢或格构式钢支撑,也可采用现浇钢筋混凝土支撑。
③拉锚系统:用钢筋、钢索、型钢或土锚杆。
3.降水与排水
(1)明排水法施工
采用较为普遍。宜用于粗粒土层,也用于渗水量小的黏土层。但当土为细砂和粉砂时,地下水渗出会带走细粒,发生流砂导致边坡坍塌,难以施工,应采用井点降水法。(2011、2013、2014)

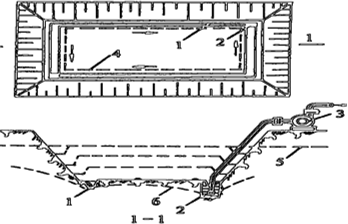

集水坑应设置在基础范围以外(2018),地下水走向上游。

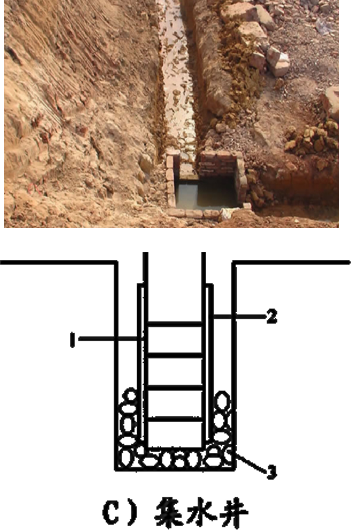

集水坑每隔20~40m设置一个。当基础挖至设计标高后,坑底应低于基础底面标高1~2m,并铺设碎石滤水层,以免在抽水时间较长时将泥砂抽出,并防止坑底的土被搅动。

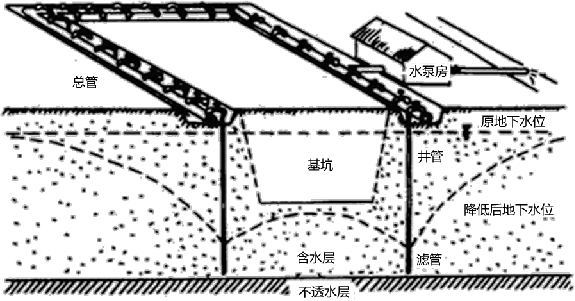

(2)井点降水施工
1)轻型井点
井点降水法有:轻型井点、电渗井点、喷射井点、管井井点及深井井点等,井点降水的方法根据土的渗透系数、降低水位的深度、工程特点及设备条件等选择。

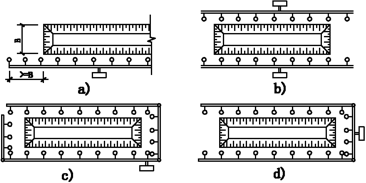

根据基坑平面的大小与深度、土质、地下水位高低与流向、降水深度要求,轻型井点可采用单排布置(井点管应布置在地下水的上游一侧)、双排布置(6m)以及环形布置;当土方施工机械需进出基坑时,也可采用U形布置(井点管不封闭的一段应设在地下水的下游方向)。

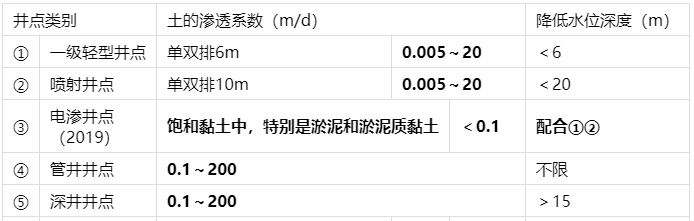

(2)井点降水施工(12、13、15、16、17)
各种井点的适用范围
