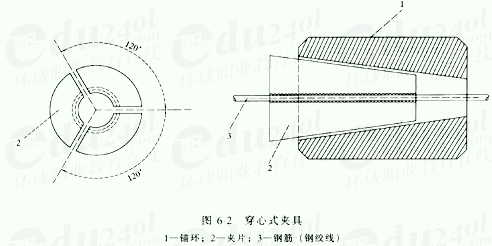

2、张拉机具包括(1)穿心式千斤顶。(2)电动螺杆张拉机。(3)卷扬机
(三)先张法施工工艺。
(1)预应力筋的张拉。预应力筋张拉程序有两种:两种张拉程序是等效的。
①0—105%σ¬con ---持荷2min---σ¬con;
②0---103%σ¬con。
建立上述张拉程序的目的是为了减少预应力的松弛损失。
2000考题、采用先张法施工艺张拉预应力钢筋时,其张拉程序有( )。
A.0→105%控制应力
B.0→103%控制应力控制应力
C.0→103%控制应力
D.0→105%控制应力控制应力
E.0→100%控制应力
(2)预应力筋张拉的相关规定
预应力筋张拉时,混凝土强度应符合设计要求;当设计无具体要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。
预应力筋的张拉可采用单根张拉或多根同时张拉。多根预应力筋同时张拉时,必须事先调整初应力,使其相互之间的应力一致,张拉过程中应抽查预应力值,其偏差不得大于或小于按一个构件全部钢丝预应力总值的5%。
在张拉过程中应避免预应力筋断裂或滑脱。对先张法预应力构件,当发生断裂或滑脱时,在浇注混凝土前发生断裂或滑脱的预应力筋必须予以更换。
用应力控制张拉时,为了校核预应力值,在张拉过程中应测出预应力筋的实际伸长值,实际伸长值比设计计算理论伸长值的相对允许偏差为±6%。如实际伸长值大于计算伸长值的10%或小于计算伸长值的5%,应暂停张拉,查明原因并采取措施予以调整后,方可继续张拉。
2.混凝土的浇筑与养护
确定预应力混凝土的配合比时,应尽量减少混凝土的收缩和徐变,以减少预应力损失。预应力筋张拉完成后,钢筋绑扎、模板拼装和混凝土浇筑等工作应尽快跟上,每条生产线应一次浇筑完毕。混凝土应振捣密实。混凝土浇筑时,振动器不得碰撞预应力筋,混凝土未达到一定强度前,也不允许碰撞或踩动预应力筋。
采用重叠法生产构件时,应待下层构件的混凝土强度达到5.OMPa后,方可浇筑上层构件的混凝土。
混凝土可采用自然养护或湿热养护。但必须注意,当预应力混凝土构件进行湿热养护时,应采取正确的养护制度以减少由于温差引起的预应力损失。先张法在台座上生产预应力混凝土构件,其最高允许的养护温度应根据设计规定的允许温差(张拉钢筋时的温度与台座养护温度之差)计算确定。
3.预应力筋放张
预应力筋放张过程是预应力的传递过程,应确定合宜的放松顺序、放松方法及相应的技术措施。为保证预应力筋与混凝土的良好粘结,预应力筋张拉时,混凝土强度应符合设计要求;当设计无具体要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。

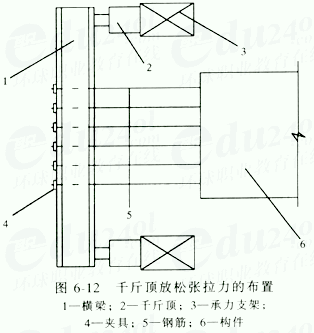

放张的方法可用放张横梁来实现,横梁可用千斤顶或预先设置在横梁支点处的砂箱或楔块来放张。预应力筋应采用砂轮锯或切断机切断,不得采用电弧切割。
2006考题:混凝土达到规定强度后,采用先张法施工的预应力混凝土构件的钢筋端部应(B)。
A.先放张后锚固
B.先放张后切断
C.先锚固后放张
D.先切断后放张
例题、[ ]是预应力筋进行张拉和临时固定的工具,可以重复使用,
A、膜板
B、锚具
C、夹具
D、台座
答案:C
