案例三

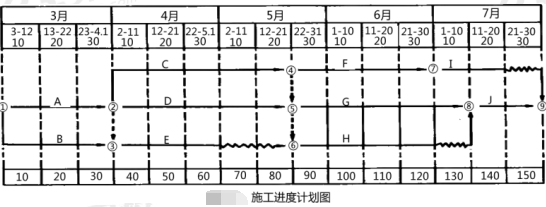

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式2019年3月签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元(含税费);工期每拖后1天,承包商承担逾期违约金1.5万元(含税费)。开工前承包商提交并经审批的施工进度计划,如答题纸中图所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);业主要求施工单位对工作D不停工,改变施工方案为改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班) 截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商及时向监理人提出索赔。机械台班均按每天一个台班计。
问题:
1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
2.分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?
3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%(窝工不计),规费和税金的计算费率为人材机费用、管理费与利润之和的9%,事件二业主从经济角度考虑是否应当让D工作不停工改变施工方案,计算应被批准的索赔款为多少元。
4.按初始安排的施工进度计划(答题纸中图4.1),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在答题纸上图4.1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并说明对工期的影响。
问题1:
事件1:工期不能索赔,因为虽然是业主责任没有及时提供施工场地,但B延误4天没有超过它的总时差30天;费用可以索赔,因为业主责任没有及时提供施工场地给施工单位造成工人和机械窝工损失。
事件2:索赔合理,停电是业主承担的风险事件。
事件3:工期索赔不合理,理由:F工作为非关键工作,业主责任延误4天,没有超过其总时差;
针对业主负责采购的材料未按时进场而提出的费用索赔合理,因为这是由业主承担的风险事件;针对脚手架倾倒提出的索赔不合理,因为这是由承包商承担的风险事件。
问题2:
事件1不能索赔工期,事件2可索赔工期2天,事件3 不能索赔工期。150+2-150=2,应当获得2天赶工奖励,总计2*1.2=2.4万元
问题3:
事件1:B工作人窝工费:20*150*50%=1500元;
B工作机械窝工费5*800*60%=2400元
总计:(1500+2400)*(1+9%)=4251元
事件2:D工作索赔款:(18*150+2*500)*(1+10%)*(1+9%)+2*800*60%*(1+9%)=5482.7元<1.2万元,所以从经济角度考虑业主应当要求D改变施工方案。
C工作费用索赔:(40*150*50%+2*1000*60%)*(1+9%)=4578元
事件3:索赔费用:(4*20*150*50%+4*1200*60%)*(1+9%)=9679.20元
被批准的为4251+ 4578 + 5482.7 +9679.20=23990.90元
问题4:
按初始安排的施工进度计划(答题纸中图4.1),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在答题纸上图4.1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并说明对工期的影响。
F工作实际进度比计划进度延迟20天,影响工期延期10天,G工作实际进度比计划进度同步,不影响工期,H工作实际进度比计划进度延迟10天,不影响工期。
