09年造价员考试之施工组织流水作业四
五、多层流水作业
组织多层流水作业的主要特点是:在同一施工段的上一层开始施工前,该施工段的下一层,在工艺上必须完成全部施工过程,并考虑层间技术和组织上的间歇时间。组织多层流水作业需考虑的问题有:施工段数与施工过程数的关系;在各施工过程的流水节拍不相同的情况下如何组织流水作业;有关组织多层流水作业的实际问题。以上问题分述如下:
(一)施工段数m与施工过程数n的关系
两者之间的关系有以下三种情况:
1.施工段数m小于施工过程数n(即m<n)
当组织楼层流水作业时,施工段数不能小于施工过程数,否则会使施工段的工人出现窝工现象,这是流水作业所不允许的。
2.施工段数m大于施工过程数n(即m>n)
各施工过程的专业工作队在各施工段和各楼层中能够连续流水施工。但施工段出现闲置现象。闲置的时间可以用作施工中的技术、组织间歇,例如混凝土工程的养护、运输、搭脚手架、弹线等的时间。有时也可用作缓冲的后备时间,即由于某种意外的原因影响流水作业时,起调节作用。
3.施工段数m等于施工过程数n(m=n)
这是组织楼层流水作业中理想的一种形式,当施工段数与施工过程数相等时,专业工人可连续在各段、各层中流水施工,施工段也没有闲置现象。
因此,组织多层建筑物流水施工时,在逐层形成工作面的条件下,每层的施工段数m少应等于参与流水的施工过程数n。
(二)各施工过程的流水节拍不同情况下的流水施工
这里讨论的条件是,各施工过程的流水节拍不同,而同一施工过程在各层的流水节拍是相同的;不同施工过程之间的流水节拍是成倍节拍,即互有一个公约数。这个公约数可以是1,也可以是2、3、4等。
1.组织成倍节拍流水施工的方法
(1)确定流水步距Ki。流水步距应取各施工过程流水节拍ti的公约数。为了缩短工期,一般取公约数。如果在各流水节拍值中有一个是1天,则流水步距Ki则为1天。
(2)计算各施工过程参与流水的专业队数Bi。各施工过程专业队的队数Bi根据流水节拍ti与流水步距的比值来确定。计算公式如下:
(3)计算施工段数。根据流水作业的原则,施工段数m至少要等于施工过程数n。在成倍节拍流水中,由于各施工过程的流水节拍不同,流水节拍大的施工过程需要增加专业工作队。因此,少施工段数要根据参加流水的专业工作队数来定。其算式如下:
组织多层流水作业的主要特点是:在同一施工段的上一层开始施工前,该施工段的下一层,在工艺上必须完成全部施工过程,并考虑层间技术和组织上的间歇时间。组织多层流水作业需考虑的问题有:施工段数与施工过程数的关系;在各施工过程的流水节拍不相同的情况下如何组织流水作业;有关组织多层流水作业的实际问题。以上问题分述如下:
(一)施工段数m与施工过程数n的关系
两者之间的关系有以下三种情况:
1.施工段数m小于施工过程数n(即m<n)
当组织楼层流水作业时,施工段数不能小于施工过程数,否则会使施工段的工人出现窝工现象,这是流水作业所不允许的。
2.施工段数m大于施工过程数n(即m>n)
各施工过程的专业工作队在各施工段和各楼层中能够连续流水施工。但施工段出现闲置现象。闲置的时间可以用作施工中的技术、组织间歇,例如混凝土工程的养护、运输、搭脚手架、弹线等的时间。有时也可用作缓冲的后备时间,即由于某种意外的原因影响流水作业时,起调节作用。
3.施工段数m等于施工过程数n(m=n)
这是组织楼层流水作业中理想的一种形式,当施工段数与施工过程数相等时,专业工人可连续在各段、各层中流水施工,施工段也没有闲置现象。
因此,组织多层建筑物流水施工时,在逐层形成工作面的条件下,每层的施工段数m少应等于参与流水的施工过程数n。
(二)各施工过程的流水节拍不同情况下的流水施工
这里讨论的条件是,各施工过程的流水节拍不同,而同一施工过程在各层的流水节拍是相同的;不同施工过程之间的流水节拍是成倍节拍,即互有一个公约数。这个公约数可以是1,也可以是2、3、4等。
1.组织成倍节拍流水施工的方法
(1)确定流水步距Ki。流水步距应取各施工过程流水节拍ti的公约数。为了缩短工期,一般取公约数。如果在各流水节拍值中有一个是1天,则流水步距Ki则为1天。
(2)计算各施工过程参与流水的专业队数Bi。各施工过程专业队的队数Bi根据流水节拍ti与流水步距的比值来确定。计算公式如下:

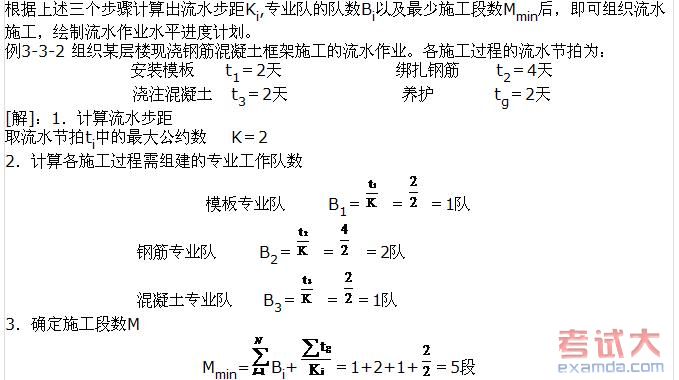

(3)计算施工段数。根据流水作业的原则,施工段数m至少要等于施工过程数n。在成倍节拍流水中,由于各施工过程的流水节拍不同,流水节拍大的施工过程需要增加专业工作队。因此,少施工段数要根据参加流水的专业工作队数来定。其算式如下:
责编:sf
