9、

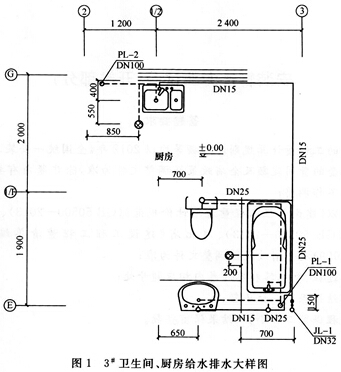

某市住宅楼,卫生间、厨房给排水工程平面图和轴测系统图(局部)见图1~图3,图中所标注的标高尺寸以m计算,其余以mm计算,外墙厚370mm,内墙厚240mm,水平管、立管距墙100mm。
已知:
给水管材采用PP—R聚丙烯管热熔连接,公称压力PN一1.6MPa室内排水系统采用UPVC排水管胶粘连接;卫生洁具分别为CP一0540柱盆、双联洗涤盆、CW720RB/SW710B坐便器、CT一1700钢板浴盆。
根据以上信息,回答9-11问题!
问题:
采用工料单价法计算该工程室内安装项目的工程量(不计算室内给、排水立干管、套管、土方工程量)。(计算J1一1、P1一1系统)
10、
某车间工艺管道安装工程,图省略。
已知:
1.工程概况:该工程为单层厂房,层高5.0m,建筑面积1200m2,檐高12m,跨度15m。工艺系统工作介质为水,设计压力2.0MPa。
2.该工程于2013年11月1日开工,工程地点在市区,施工现场已具备安装条件,材料运输方便,施工形式包工包料。
3.发包范围:招标文件中所列内容。
4.工程量清单编制依据:河北省《建设工程工程量清单编制与计价规程))(DB13(J)/T85—2009),2012年《全国统一安装工程预算定额河北省消耗量定额》,正常的施工方法及施工组织。
5.材料价格:无缝钢管5900元/t,焊接钢管3800元/t,平焊法兰DN20045元/N,型钢3900元/t,防锈漆15.9元/kg,硅酸盐涂抹料23元/m3,成品弯头DN20030元/个其余未计
价材料不计价。
6.暂列金额:考虑设计变更及材料价差,暂列金额为10000元。
7.可竞争措施项目仅计取“脚手架搭拆费”、“生产工具用具使用费”。
问题:
要求按照发包方提供的部分工程量清单(见表1),计算该工程限价并填入相应表格内。(φ219无缝钢管:44.12kg/m,表面积0.688m2/m)(计算1、3项)
表1分部分项工程量清单与计价表
工程名称:某车间工艺工程第1页共1页
序 |
项目编码 |
项目名称 |
项目特征 |
计量 |
工程 |
金额(元) |
|
号 |
单位 |
数量 |
综合单价 |
合价 |
|||
1
|
030602002001
|
中压碳钢管
|
1.碳钢无缝钢管安装 2.连接方式:电弧焊 3.规格φ219×8.0mm 4.刚性防水套管制安:5个 5.水冲洗 6.水压试验 7.管道刷防锈漆两遍 8.硅酸盐涂抹绝热厚50cm |
m
|
100
|
|
|
2
|
030605001001
|
中压碳钢
管件
|
1.碳钢弯头安装 2.连接方式:电弧焊 3.规格:DN200mm |
个
|
5
|
|
|
3
|
030611002001
|
中压碳钢 平焊法兰
|
1.碳钢平焊法兰安装 2.连接方式:电弧焊 3.规格:DN200mm |
副
|
5
|
|
|
4
|
030615001001
|
管架制作安装 |
1.管架制作安装(一般管架) 2.刷防锈漆二遍 |
kg
|
150
|
|
|
| |
/ |
合计 |
/ |
/ |
/ |
|
|
11、
某低压碳钢管(电弧焊)安装。
已知:
1.按劳动定额计算,安装100m碳钢管,基本用工10工日,超运距用工3.0工日,人工幅度差10%。
2.安装100m碳钢管,碳钢管的损耗率为9.41%,需用碳钢电焊条(结422φ3.2)1.12kg,氧气0.86kg,乙炔气0.27kg,尼龙砂轮片0.53片,电0.48kw·h,其他材料费4.58元。
问题:
根据以上条件,计算“φ219低压碳钢管安装”补充定额,并在表2中写出计算式。
表2φ219低压碳钢管(电弧焊)安装工作内容:管子切口,坡口加工,坡口磨平,管口组对,焊接,垂直运输,管道安装计量单位:1Om
项目名称
φ219低压碳钢管
(电弧焊)安装
计算公式
基价(元)
人工费(元)
其中
材料费(元)
机械费(元)
名称
单位
单价
数量
工人
综合工日
工日
45.O0
低压碳钢管
m
碳钢电焊条结422φ3.2
kg
3.80
氧气
m3
5.O0
材料
乙炔气
m3
12.80
尼龙砂轮片φ100
片
10.34
电
kW·h
0.65
其他材料费
元
