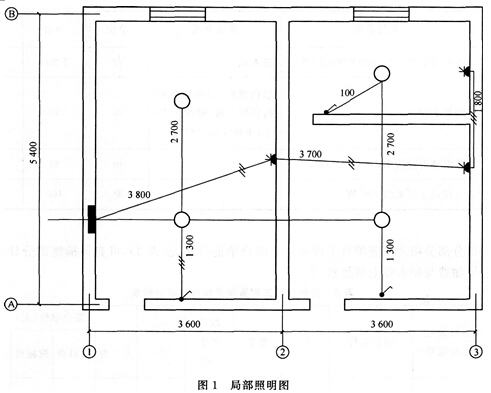

7、
某工程局部照明平面图见图1,房间高度为3.0m,说明如下:
1.电源由室外5m处低压屏引出,DN20钢管埋地敷设,管内穿线BVR-3×6mm2;
2.照明配电箱P230规格300×200×120,下口距地2m;
3.照明线路采用BVR-2.5mm2线,穿PVC15管暗敷设于板内;
4.单相五孔插座,安装高度距地0.3m,其线路采用BVR-2.5mm2,穿PVC15管埋地敷设;
5.单双开关安装高度距地1.4m;
6.埋地管线标高为-0.2m。
根据以上信息回答7-10问题!
问题:
依据2012年《全国统一安装工程预算定额河北省消耗量定额》,计算该工程的工程量。
8、某市某办公楼6层,建筑面积6500m2,2014年3月招标,已知条件:
1.电源为三相四线,380V/220V,采用VV22-3×120+2×95。
2.给定工程量见表1。
问题:
采用工料单价法,依据河北省2012《全国统一安装工程预算定额河北省消耗量定额》及现行规定,计算该工程实体工程造价。(8t汽车式起重机台班调整为566.13元,6t载重汽车台班调整为359.95元,21kV·A的交流电焊机台班调整为138.54元。)
表1
序号 |
项目名称 |
安装方式 |
单位 |
单价 |
数量 |
1
|
动力配电箱A11400×500×200
|
嵌入式
|
台 |
800
|
1
|
2
|
照明配电箱A12200×300×200
|
嵌入式
|
台 |
600
|
4
|
3 |
穿墙镀锌钢管DN32 |
混凝土墙暗配 |
m |
18 |
80 |
4 |
管内动力穿线BV-3×10mm2 |
|
m |
6 |
|
5
|
户外电缆敷设VV-22-3×120+2 ×95 |
沿墙敷设,电缆头2个 材料单价30元/个 |
m
|
180
|
30
|
6 |
1kV以下的系统调试 |
|
系统 |
1 |
|
9、
某市某单层车间,框架结构,建筑面积3600m2,跨度18m,于2013年10月开工,工程量
如下:
表2
序号 |
项目名称 |
安装方式 |
单位 |
单价 |
数量 |
1
|
动力配电箱A11600×800×200
|
嵌入式
|
台 |
1200
|
2
|
2
|
钢管DN50
|
墙内暗敷,内外壁各刷防锈漆一遍,接线盒10个(单价5元/个) |
m
|
40
|
50
|
3 |
管内动力穿线BV一4×10mm2 |
|
m |
25 |
170 |
4 |
弯杆式工厂罩灯300W |
|
套 |
160 |
10 |
问题:
填报分部分项及措施项目工程量清单综合单价分析表(表3),可竞争措施部分计取冬雨季施工增加费与停水停电增加费(表4)。
表3分部分项工程量清单综合单价分析表
|
项目编号 |
|
|
|
综合 |
|
综合单价(元) |
|||
序号
|
(定额编号)
|
项目名称
|
单位
|
数量
|
单价
(元) |
合价 (元)
|
人工费
|
材料费
|
机械费
|
管理费 和利润 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
表4措施项目工程量清单综合单价分析表
|
项目编号 |
|
|
|
综合 |
|
综合单价(元) |
|||
序号
|
(定额编号)
|
项目名称
|
单位
|
数量
|
单价
(元) |
合价 (元)
|
人工费
|
材料费
|
机械费
|
管理费 和利润 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
10、
某高压配电装置3套安装。
已知:
1.按劳动定额计算,3套装置安装基本用工为30工日,辅助用工1.5工日,超运距用工5.O1日,人工幅度差10%。
2.该工程安装共消耗:型钢45kg,调和漆9kg,其他零星材料合计30.00元;采用汽车起重机16t吊装就位,实际测算台班用量共2台班。
问题:
根据以上条件和表2,计算配电装置安装补充定额,并在表5中写出计算式。
表5计量单位:套
项目名称 |
配电装置安装 |
计算公式 |
||||
基价(元) |
|
|
||||
|
人工费(元) |
|
|
|||
其 |
材料费(元) |
|
|
|||
中
|
机械费(元) |
|
|
|||
名称 |
单位 |
单价 |
数量 |
计算公式 |
||
人工 |
综合工日 |
工日 |
58.00 |
|
|
|
|
型钢 |
kg |
4.5 |
|
|
|
材 |
调和漆 |
kg |
12.5 |
|
|
|
料
|
其他材料费 |
兀 |
|
|
|
|
机械 |
汽车起重机20t |
台班 |
986.23 |
|
|
