  三、各阶段工程造价的关系和控制

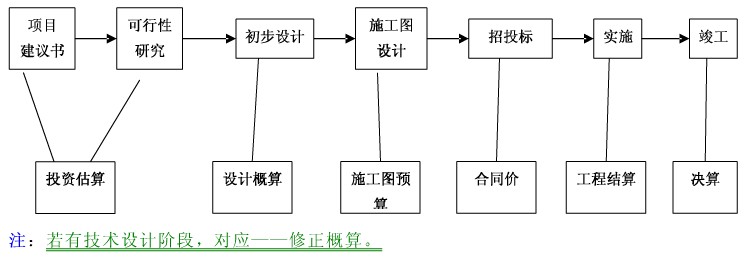

  (一)工程建设各阶段工程造价的关系

  (二)建设工程各阶段工程造价的控制
  有效控制工程造价应体现以下三原则:
  1.以设计阶段为重点的建设全过程造价控制(造价影响度75%以上)
  2.主动控制,以取得令人满意的结果
  3.技术与经济相结合是控制工程造价有效的手段
  (三)工程造价控制的主要内容
  1.各阶段的控制重点
  (1)项目决策阶段
  项目定义和投资估算。
  (2)初步设计阶段
  运用设计标准与标准设计、价值工程和限额设计方法等,以可行性研究报告中被批准的投资估算为工程造价目标,控制和修改初步设计直至满足要求。
  (3)施工图设计阶段
  以被批准的设计概算为控制目标,应用限额设计、价值工程等方法,以设计概算为控制目标控制和修改施工图设计。
  (4)招标投标阶段
  以工程设计文件(包括概、预算)为依据,按照招标文件的制定,编制标底价(招标控制价),明确合同计价方式,初步确定工程的合同价。
  (5)工程施工阶段
  以施工图预算或标底价(招标控制价)、工程合同价等为控制依据,通过工程计量、控制工程变更等方法,按照承包人实际完成的工程量,严格确定施工阶段实际发生的工程费用。
  以合同价为基础,合理确定进度款和结算款,控制工程实际费用的支出。
  (6)竣工验收阶段
  编制竣工决算,积累技术经济数据和资料,不断提高工程造价管理水平。
  2.关键控制环节
  (1)决策阶段做好投资估算(对造价有决定性的作用)。
  (2)设计阶段强调限额设计(造价控制的重要依据)。
  (3)招标投标阶段重视施工招标(造价控制的重要手段)。
  (4)施工阶段加强合同管理与事前控制(纠偏防止索赔)
  典型题目:建设项目是一个从抽象到实际的建设过程,工程造价分别表现为①投资估算②施工图预算③设计概算④工程结算⑤承包合同价,终形成的建设工程的实际造价。他们的形成顺序是()。
  A.①②③④⑤
  B.①③②③⑤
  C.①③②⑤④
  D.①⑦③⑤④
  答案:C
  典型题目:工程造价控制的重点在于()阶段。
  A.投资决策
  B.设计
  C.施工
  D.竣工结算
  答案:B
  典型题目:项目施工图设计阶段造价控制的重点是以被批准的()为控制目标,应用限额设计、价值工程等方法,以设计概算为控制目标控制和修改施工图设计。
  A.设计概算
  B.施工图预算
  C.投资估算
  D.工程结算
  答案:A
  典型题目:建设项目决策阶段工程造价控制的关键控制环节是()
  A.做好项目定义
  B.做好投资估算
  C.进行财务评价
  D.进行方案比选
  答案:B
  典型题目:建设项目设计阶段工程造价控制的关键控制环节是()
  A.运用设计标准与标准设计
  B.做好设计概算
  C.运用价值工程
  D.强调限额设计
  答案:D
  典型题目:建设项目施工阶段工程造价控制的关键控制环节是()。
  A.编制施工图预算与加强成本管理
  B.控制工程变更与加强索赔管理
  C.确定进度款与结算款
  D.加强合同管理与事前控制
  答案:D
