233У- ۹ʦ۹ʦ

您现在的位置:233网校>二级造价工程师>工程计量与计价实务(土建)>考试辅导

2013年造价员《土建工程实务》考点:结构吊装工程施工

来源:233网校 2013年4月25日

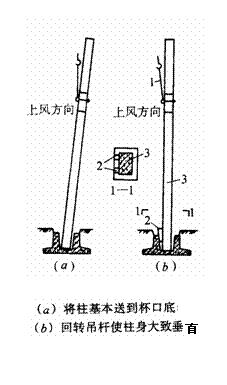

3、柱子就位与临时固定:

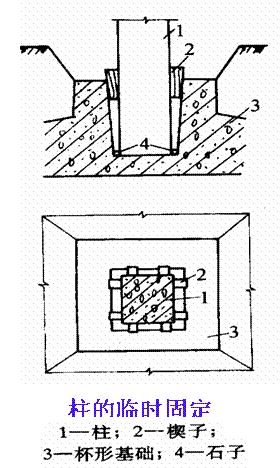

1)柱入杯口,距底30~50,插入8个钢楔,对位、紧楔、落钩,用石块卡住柱脚;
2)高、重柱用缆风绳拉住。

4、校正:
包括平面位置轴线、标高和垂直度的校正
主要是垂直度——用两台经纬仪观测。
5、后固定:
1)校正后立即进行;
2)清理湿润,柱脚下空隙大者先灌一层砂浆;
3)分两次灌豆石混凝土(标号比构件提高一级)
次至楔下,达25%后拔楔灌满;
4)第二次灌的混凝土达75%后方可安上部构件。
(二)吊车梁安装
1、柱杯口灌缝混凝土达到75%后进行;

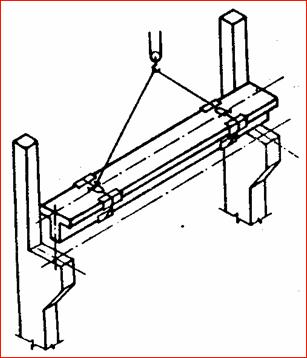

2、两点绑扎,水平起吊,两端设拉绳(溜绳)控制;
3、就位与临时固定:用垫铁垫平,一般不需临时固定(高宽比>4时铁丝与柱捆牢或点焊);
4、校正:
(1)中小型吊车梁——屋盖安完后校正。拉钢丝法或仪器放线法校平面位置;靠尺或铅锤检查垂直度;砂浆找平表面再铺轨;
(2)重型吊车梁——边吊边校。(木尺+经纬仪)
5、固定:
预埋铁件焊牢,梁柱间及接头处支模浇细石混凝土。

相关推荐
·2013年造价员《土建工程实务》考点汇总
·造价员考试土建工程模拟试题及答案汇总

责编:lyz
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
