造价员《建筑工程计价》第三章培训讲义:工程量清单及清单计价
(二)挖土方010101002
1、工程量清单
(1)适用于30cm以外竖向挖土或山坡切土,是指设计室外地坪以上的挖土,并包括指定范围的土方运输
(2)项目特征:土壤类别、挖土厚度(按自然地面测量标高至设计地坪标高的平均厚度)、运距
(3)工程量:设计图示体积
(4)工程内容:挖土、土方运输、凿桩头
2、工程量清单计价
根据现场条件、施工方案确定土方平衡、调配,根据土方的平衡情况和地基土质情况及施工方案确定组合内容
(三)挖基础土方010101003
1、工程量清单
(1)适用于建筑物、构筑物的基础基槽基坑开挖(包括人工挖孔桩)
(2)工程内容:挖土、土方运输、凿桩头
(3)项目特征:土壤类别、基础类型、垫层底面积、挖土深度、弃土运距
例:挖基础土方桩承台,二类土,垫层1.2*1.2,挖土深度1.6米,弃土5米以内
(4)工程量:垫层底面积*挖土深度(工作面放坡等增加工程量在报价时考虑)
垫层底面积:外墙中心线,内墙垫层净长线
挖土深度:垫层底至交付施工场地标高地面(无交付场地时按自然地面标高)

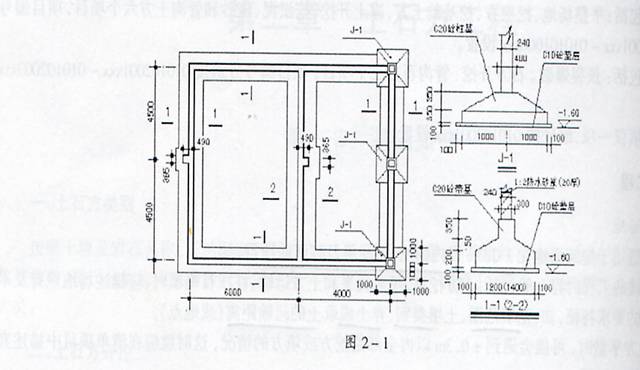

例:某房屋工程基础平面及断面如图,一二类土,地下水位-1.1米,室外地坪设计标高-0.15米,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km,计算基础土方开挖工程量,编制工程量清单。
解:基坑开挖的基础类型1-1,2-2,J-1,分别列项
断面:1-1L=(10+9)×2-1.1×6+0.38=31.78
V=31.78×1.4×1.3=57.84m3
湿土V=31.78×1.4×0.5=22.25m3
断面:2-2L=9-0.7×2+0.38=7.89
V=7.89×1.6×1.3=16.6m3
J-1:V=2.2×2.2×1.3×3=18.88m3
1、工程量清单
(1)适用于30cm以外竖向挖土或山坡切土,是指设计室外地坪以上的挖土,并包括指定范围的土方运输
(2)项目特征:土壤类别、挖土厚度(按自然地面测量标高至设计地坪标高的平均厚度)、运距
(3)工程量:设计图示体积
(4)工程内容:挖土、土方运输、凿桩头
2、工程量清单计价
根据现场条件、施工方案确定土方平衡、调配,根据土方的平衡情况和地基土质情况及施工方案确定组合内容
(三)挖基础土方010101003
1、工程量清单
(1)适用于建筑物、构筑物的基础基槽基坑开挖(包括人工挖孔桩)
(2)工程内容:挖土、土方运输、凿桩头
(3)项目特征:土壤类别、基础类型、垫层底面积、挖土深度、弃土运距
例:挖基础土方桩承台,二类土,垫层1.2*1.2,挖土深度1.6米,弃土5米以内
(4)工程量:垫层底面积*挖土深度(工作面放坡等增加工程量在报价时考虑)
垫层底面积:外墙中心线,内墙垫层净长线
挖土深度:垫层底至交付施工场地标高地面(无交付场地时按自然地面标高)
例:某房屋工程基础平面及断面如图,一二类土,地下水位-1.1米,室外地坪设计标高-0.15米,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km,计算基础土方开挖工程量,编制工程量清单。
解:基坑开挖的基础类型1-1,2-2,J-1,分别列项
断面:1-1L=(10+9)×2-1.1×6+0.38=31.78
V=31.78×1.4×1.3=57.84m3
湿土V=31.78×1.4×0.5=22.25m3
断面:2-2L=9-0.7×2+0.38=7.89
V=7.89×1.6×1.3=16.6m3
J-1:V=2.2×2.2×1.3×3=18.88m3
序号 |
项目编码 |
项目名称 |
计量单位 |
工程数量 |
1 |
010101003001 |
挖基础土方,二类土,有梁式钢筋砼墙基,基底垫层宽度1.4米,开挖深度1.3米,弃土运距5km |
m3 |
57.84 |
2 |
010101003002 |
挖基础土方,二类土,有梁式钢筋砼墙基,基底垫层宽度1.6米,开挖深度1.3米,弃土运距5km |
m3 |
16.6 |
3 |
010101003003 |
挖基础土方,二类土,钢筋砼柱基,基底垫层2.2*2.2米,开挖深度1.3米,弃土运距5km |
m3 |
18.88 |
2、清单计价
(1)组合内容
清单项目 |
可组合主要内容 |
定额项目 |
定额编号 |
挖基础土方 |
挖土 |
人工 |
1-7~18;2-80~85 |
机械 |
1-32~34、59~66 | ||
凿桩头 |
2-134~138 | ||
土方场内外运输 |
人力车运土 |
1-26~27 | |
机械运土 |
1-67~70 |
责编:lyz
