造价员《建筑工程计价》第三章培训讲义:定额计价
第二节 定额计价
一、砼预制桩
1、预制钢筋砼方桩
(1)定额的套用
①预制钢筋砼方桩按购入成品桩考虑(打、压不含桩主材)。如采用自制桩时,桩制作费用按第四章相应定额计算。
②打、压预制钢筋混凝土方桩定额已包括就位供桩和场内吊运桩,不再另行计算;如发生场内汽车运桩、运距在200m以上时,运输费按第四章相应定额执行。
③打、压预制钢筋混凝土方桩,单节长度超过20m时,按相应定额乘系数1.2。
④打、压钢筋混凝土方桩定额已综合了按桩所需桩机费用,未包括接桩本身费用,发生时按相应接桩定额执行。
(2)工程量计算
①打、压预制钢筋混凝土方桩
计量单位:m3
V=桩截面积*设计桩长(包括桩尖长度)
②送钢筋混凝土方桩(送桩):
计量单位:m3
V=桩截面积*(送桩长度+0.5m)

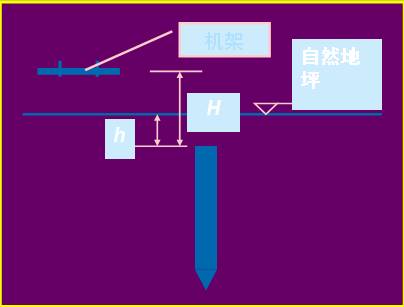

送桩长度--设计桩顶标高至自然地坪。见下图H
③接桩:
硫磺胶泥按桩--计量单位:m2;按桩截面积
电焊接桩--计量单位:t;按包角钢或包钢板的重量。
2、预应力钢筋砼管桩
(1)定额套用
①预应力钢筋砼管桩(包括桩尖)按购入成品桩考虑。
②打、压预应力钢筋混凝土管桩定额已包括就位供桩和场内吊运桩,不再另行计算;如发生场内汽车运桩、运距在200m以上时,运输费按第四章相应定额执行。
③桩头灌芯部分按人工挖孔桩灌芯定额执行;设计设置钢骨架、钢托板分别按第四章沉管桩钢筋笼、预埋铁件定额执行。
④打压预应力钢筋砼管桩定额已包括接桩费用,不再另行计算。
(2)工程量计算
①打压预应力钢筋砼管桩
计量单位:m
L=设计桩长(不包括桩尖)
②送预应力钢筋砼管桩
计量单位:m
L=设计桩顶标高至自然地坪+0.5m
③桩头灌芯
计量单位:m3
V=管桩桩孔内径截面积×设计灌芯深度
④钢骨架(套4-398、399)
⑤钢托板(套4-410)
