造价员《建筑工程计价》第三章培训讲义:工程量清单编制及计价
1、清单计价可组合的内容
应根据清单项目内容和要求,结合施工方案选定相应的计价定额,进行项目组合计价。可参照《浙江省建设工程工程量清单计价指引》组合对应的定额子目。
2、计价组合内容工程量的计算
可按照浙江03消耗量定额中有关工程量计算规则进行计算。
3、编制工程量清单报价
确定人工、材料、机械台班价格及管理费率、利润率、风险费率,按照统一格式进行报价。
例:某工程110根C60预应力钢筋混凝土管桩,桩外径φ600,壁厚100mm,每根桩总长25m,每根桩顶连接构造(假设)钢托板3.5kg、圆钢骨架38kg,桩顶灌注C30砼1.5m高,设计桩顶标高-3.5m,现场自然地坪标高为-0.45m,现场条件允许可以不发生场内运桩。按规范编制该管桩清单,并按照所编清单进行清单报价。
解:一、编制清单
工程数量计算:C60预应力钢筋混凝土管桩 L=110*25=2750m
列表如下:

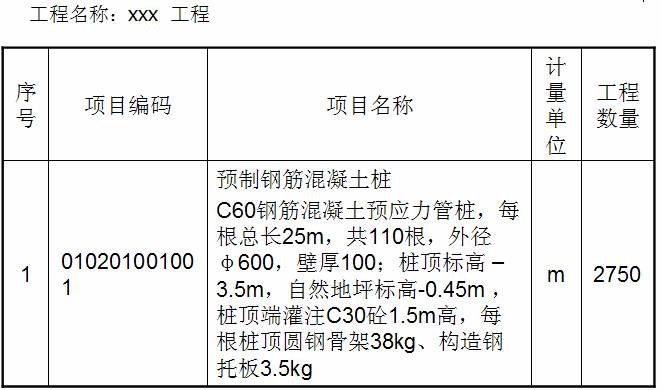

分部分项工程量清单
二、清单报价
根据提供的清单,计算预应力混凝土管桩的综合单价。投标方设定的施工方案(采用压桩机压桩)及市场询价,人工单价按28元计算,部分材料按市场信息计算:管桩160元/m,圆钢3200/t,铁件6.5元/kg,其余材料价格假设与定额取定价格相同,4KN压桩机台班单价按2800元计算,其余机械假设与定额取定价相同;施工取费按企业管理费12%,利润8%,风险费用按人工费、材料费、机械费之和的5%计算。

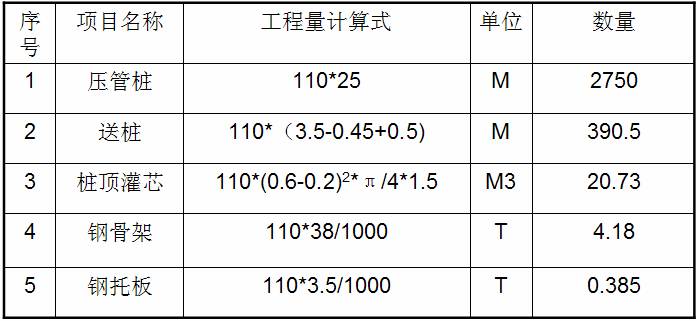

计价工程量计算(见表)

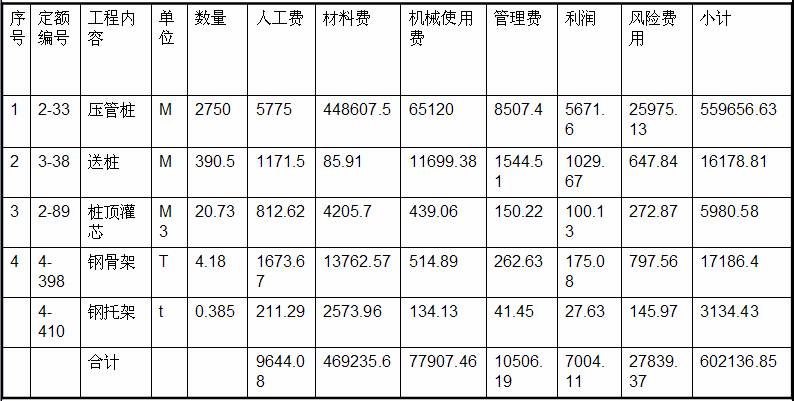

根据组合内容套用省定额确定工料机费
1、压管桩套定额2-33
人工费=0.075*28=2.1元/m
材料费=132.83+(160-130)*1.01=163.3元/m
机械费=1.68+(2800-2532.89)*0.075=23.68元/m
2、送桩套定额2-38
人工费=0.107*28=3元/m
材料费=0.22元/m
机械费=27.1+(2800-2532.89)*0.0107=29.96元/m
3、桩顶灌砼套定额2-89:
人工费=1.4*28=39.2元/ m3
材料费=186.348+(198.52-182.23)*1.015=202.88元/ m3
机械费=21.18元/m3
4、圆钢骨架套定额4-398
人工费=14.3*28=400.4元/t
材料费=2401+(3200-2326)*1.02=3292.489元/t
机械费=123.18元/t
5、钢托板套定额4-410
人工费=19.6*28=548.8元/t
材料费=4362.6+(6.5-4.2)*1010=6685.6元/t
机械费=348.39元/t

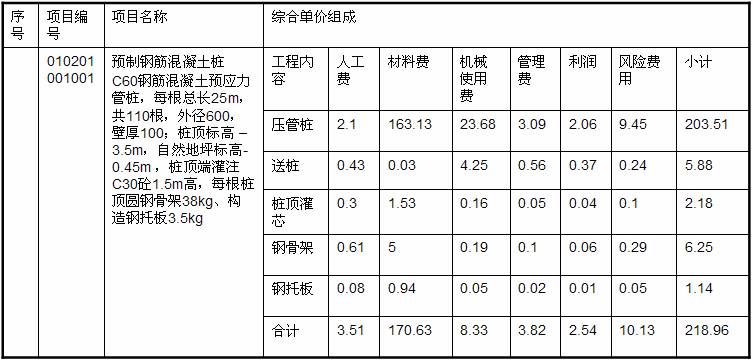

计算分部分项工程量清单综合单价
综合单价:602136.85/2750=218.96元/m
分部分项工程量清单项目综合单价计算表
分部分项工程量清单综合单价分析表

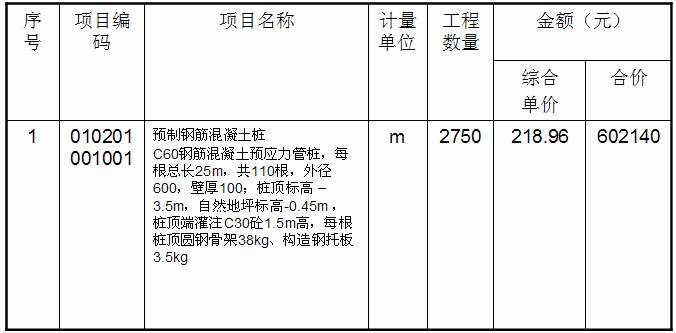

分部分项工程量清单计价表
