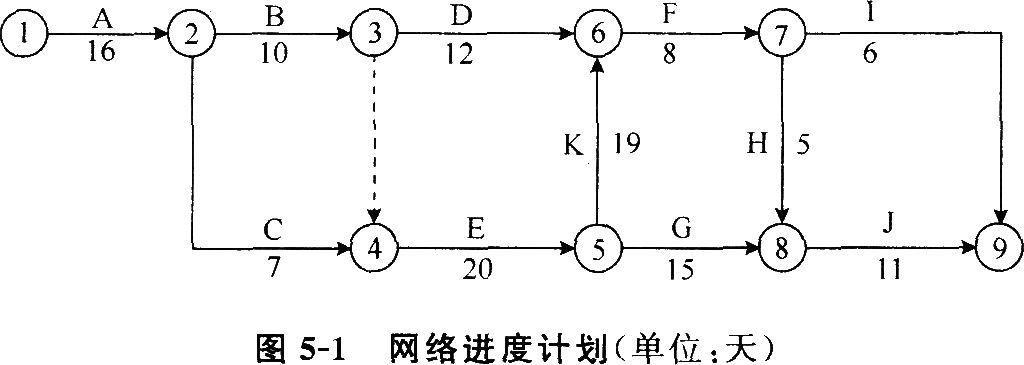

六、某实施监理的工程项目,合同工期为89天,网络进度计划如图5-1所示,其中,B、E、K、I四项工作均为土方工程,需安排同一台土方施工机械先后顺序施工,土方工程量分别估算为1 100 m³、2 300 m³、1 600 m³和800 m³,土方综合单价为18元/m³。合同中规定,土方工程量减少不超出原估算工程量的20%时,按原约定价格计价;减少量超出20%时,全部土方工程量按19元/m³计价。

在工程按计划进行16天后,业主要求取消K工作,施工单位据此调整了网络进度计划。在完成E工作和F工作后,咨询工程师重新估算了后续的G、H、I、J四项工作的持续时间,见表5-1。
表5-1G、H、I、J工作持续时间估算
【问题】
1.按图5-1所示的网络进度计划,按顺序完成B-E-K-I工作,施工机械在现场的闲置时间为多少天?
2.取消K工作后,土方工程的总费用应为多少?
3.取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?
4.根据咨询工程师的估算,在E工作和F工作按计划完成后,该项目的期望工期为多少天?给出计算过程和理由。
